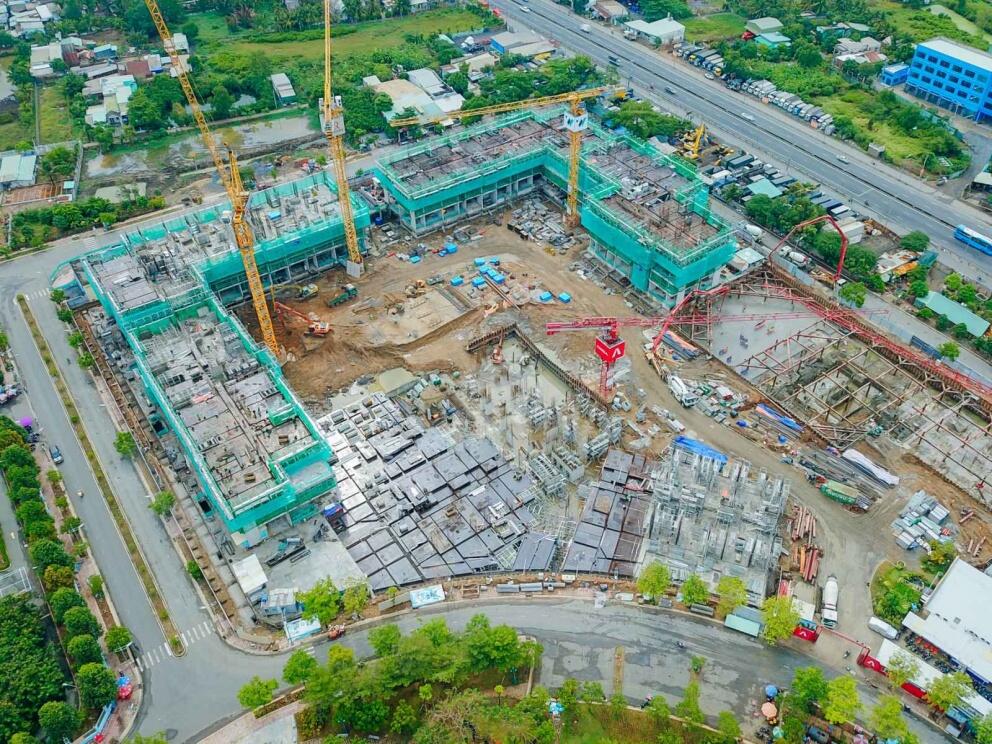

Tháng 6- 2023

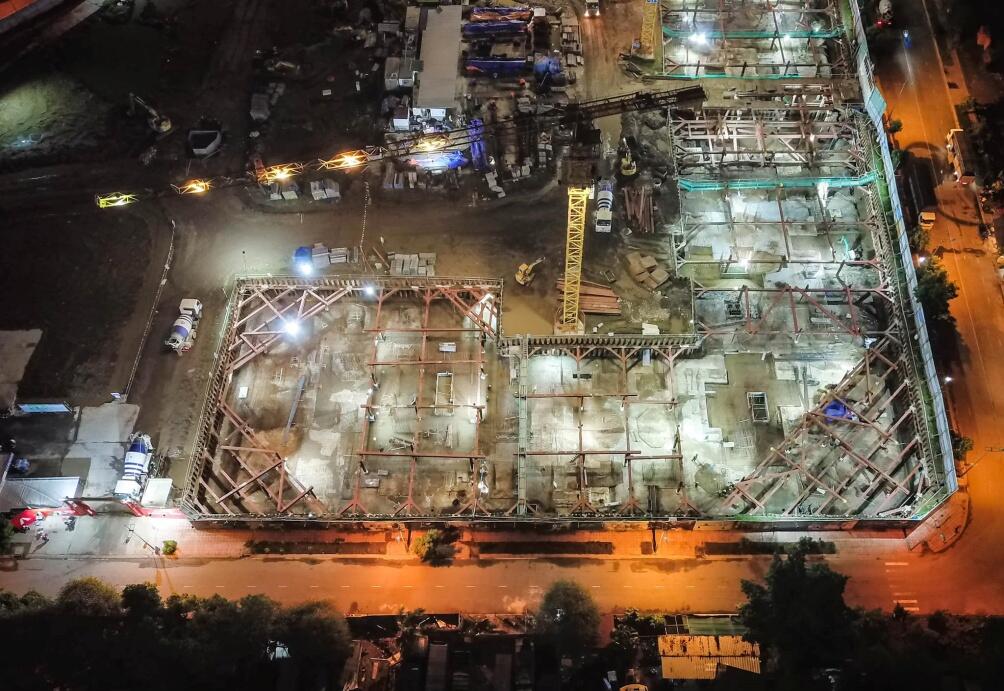

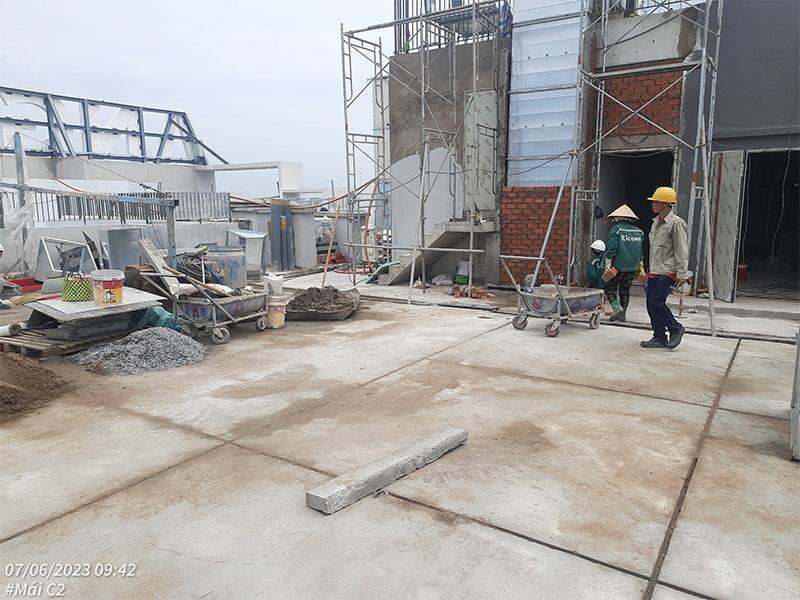

Tháp Thames hoàn thành công tác thi công kết cấu

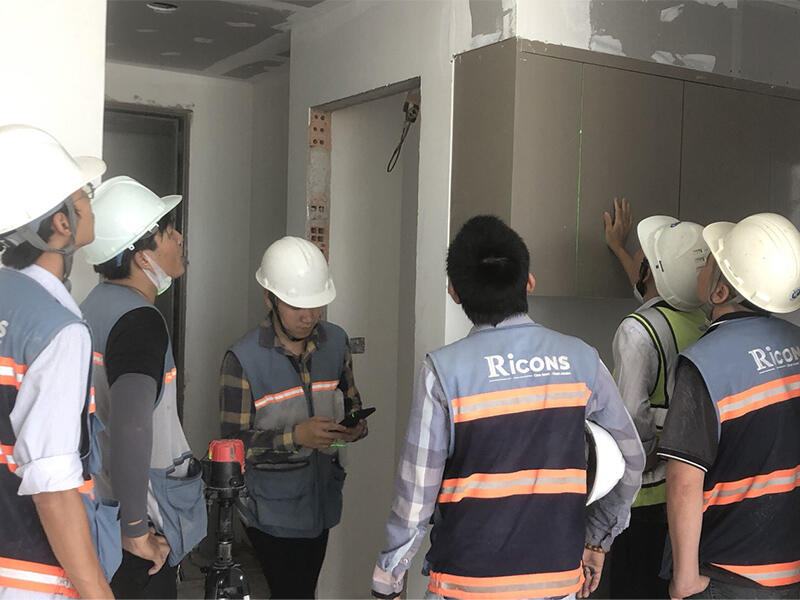

Tháp Thames thi công tủ bếp đến tầng 10

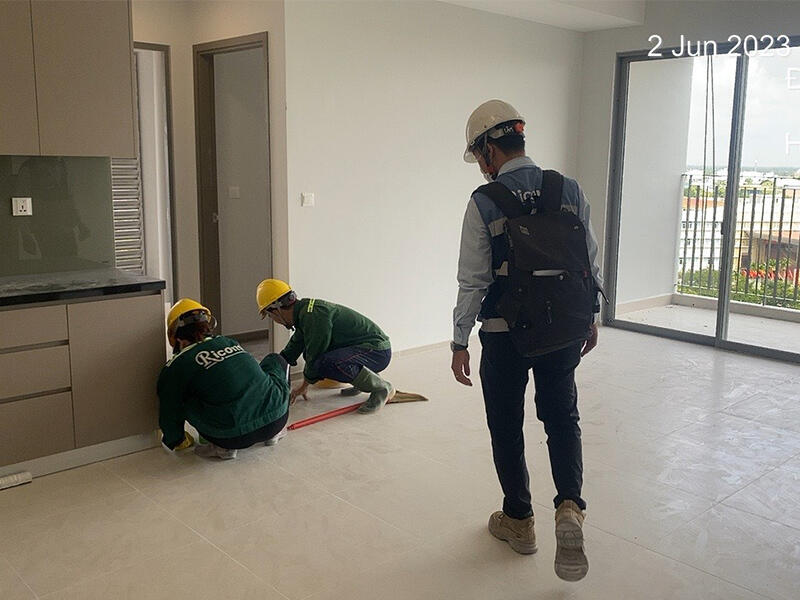

Tháp Mekong thi công hoàn thiện bên trong căn hộ

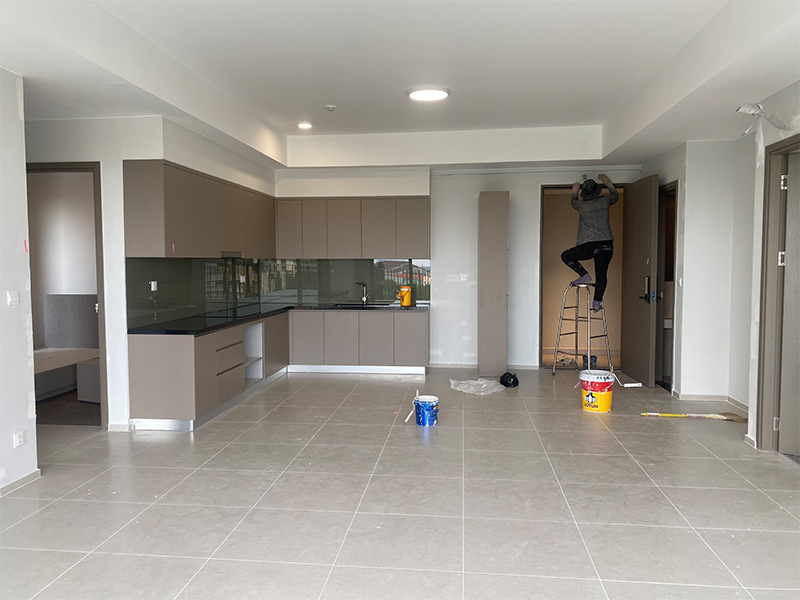

Tháp Mekong hoàn thành lắp đặt cửa chính

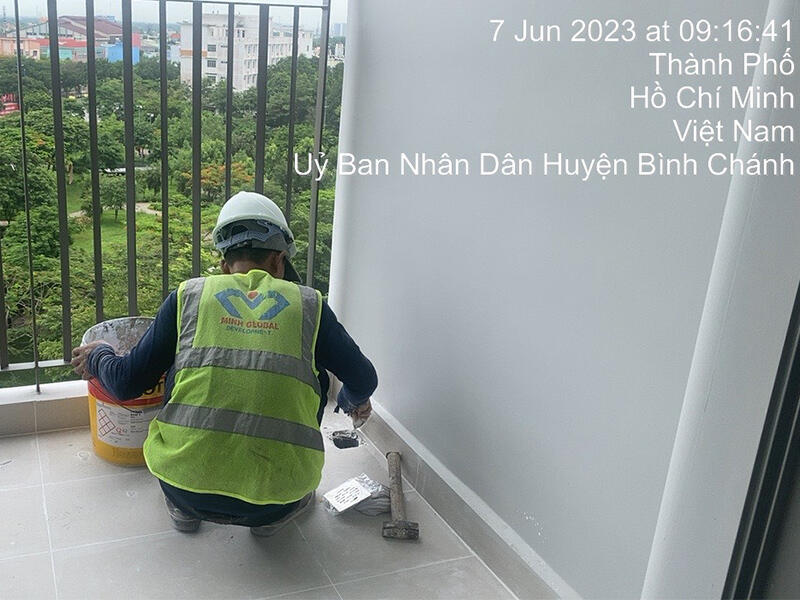

Tháp Mekong hoàn thành công tác chống thấm

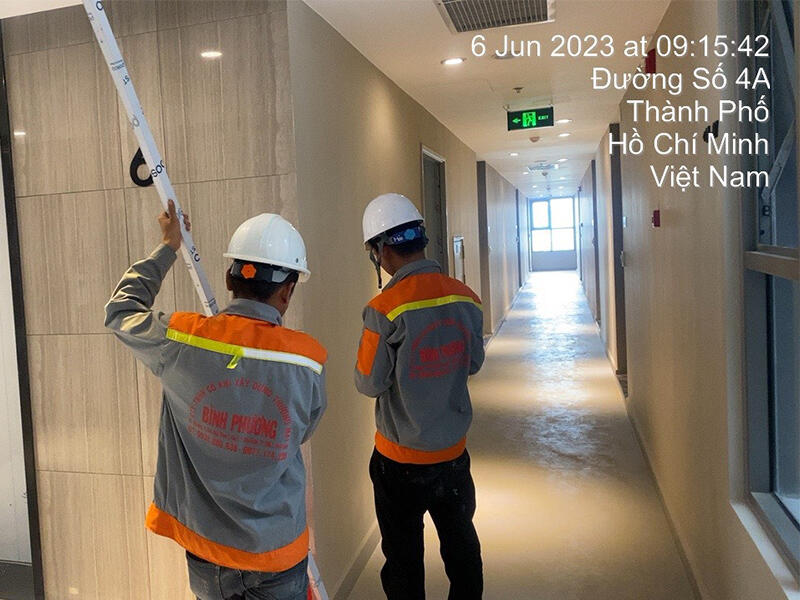

Tháp Mekong thi công hoàn thiện hành lang

Tháng 5- 2023

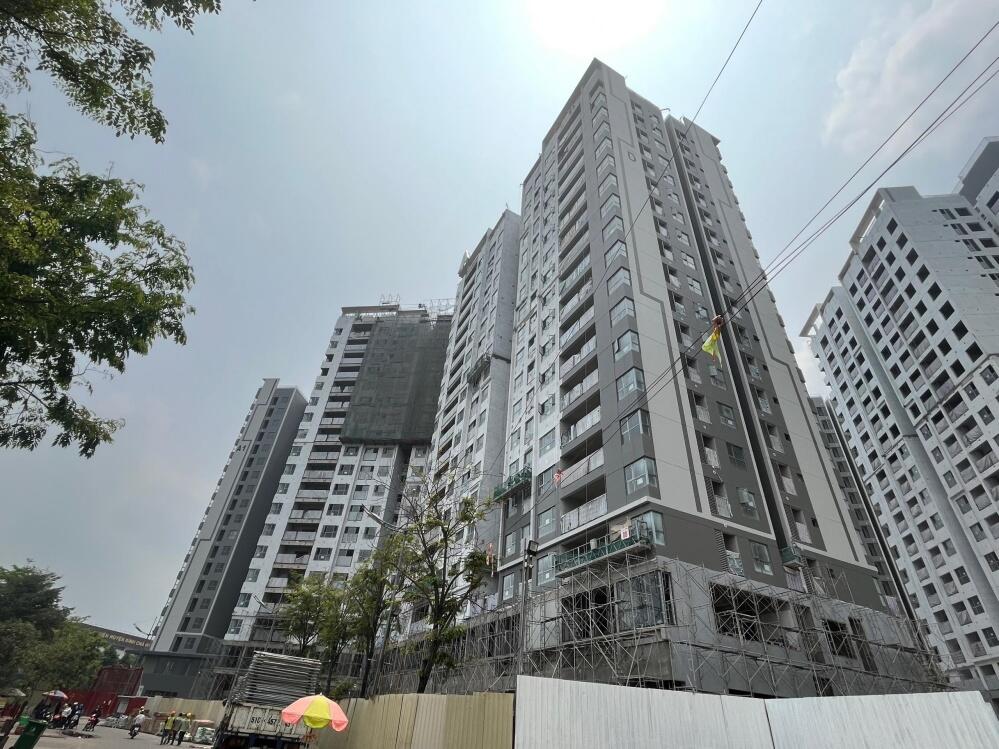

Lắp đặt cửa chính tầng 15 tháp Mekong

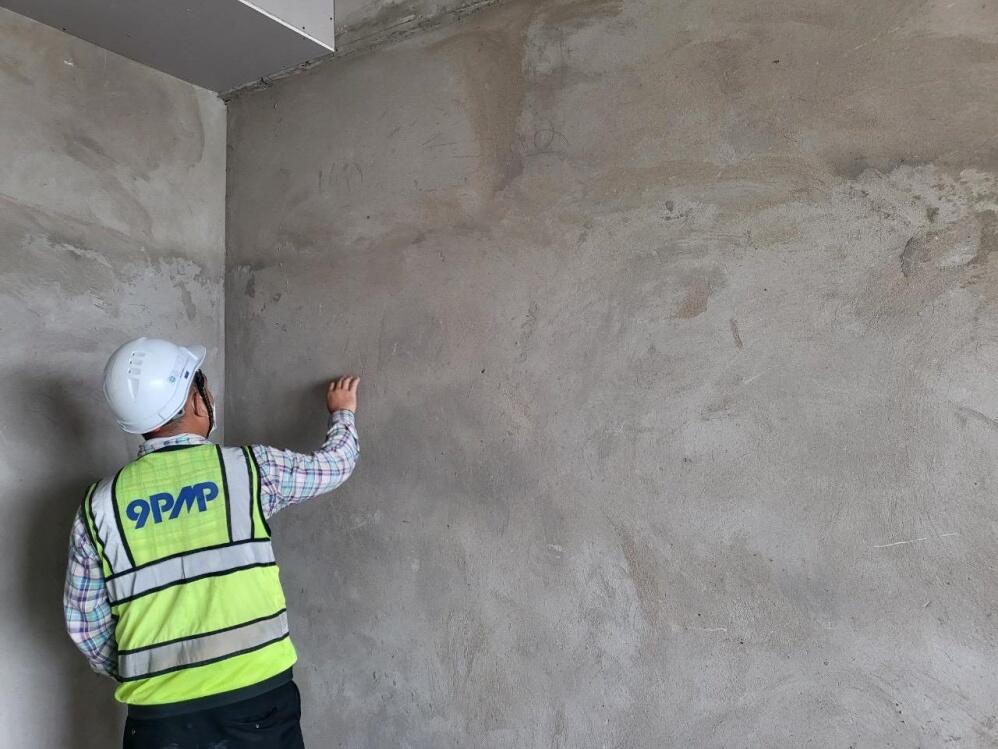

Thi công lát nền tầng 19 tháp Mekong

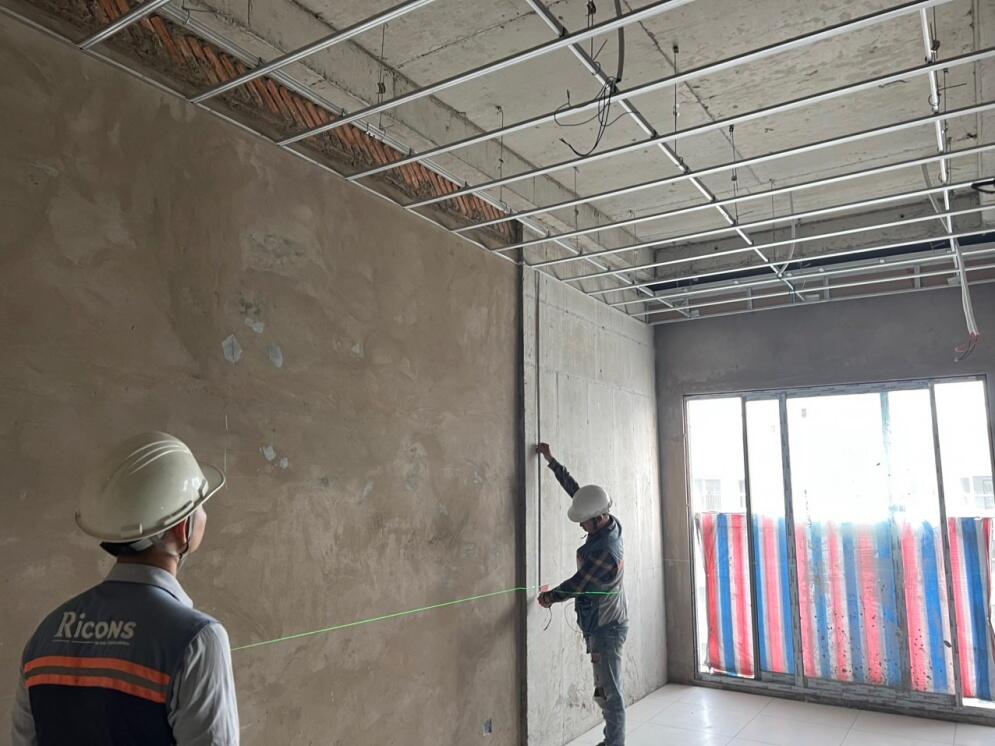

Thi công ốp tường tầng 19 tháp Mekong

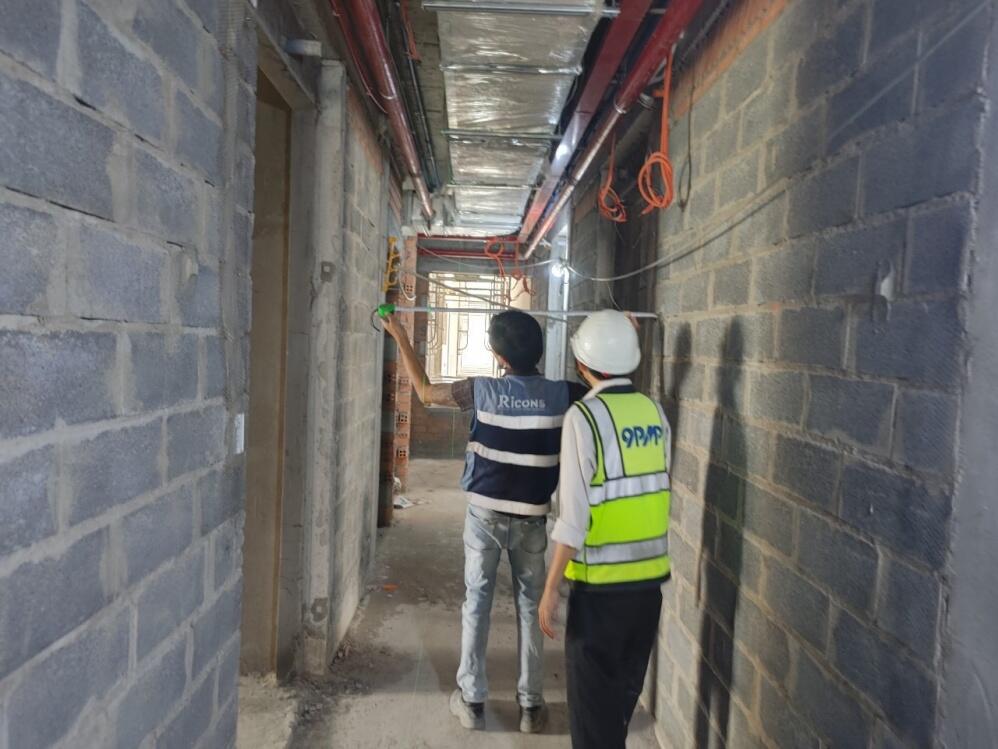

Thi công ốp tường tầng 10 tháp Thames

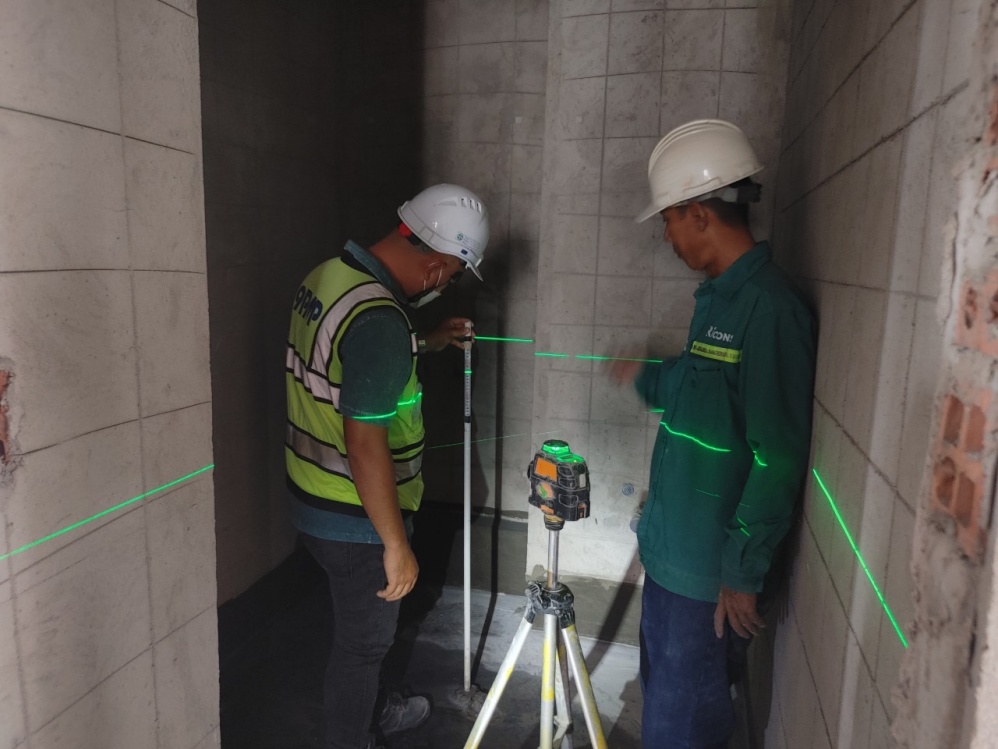

Thi công cán nền tầng 12 tháp Thames

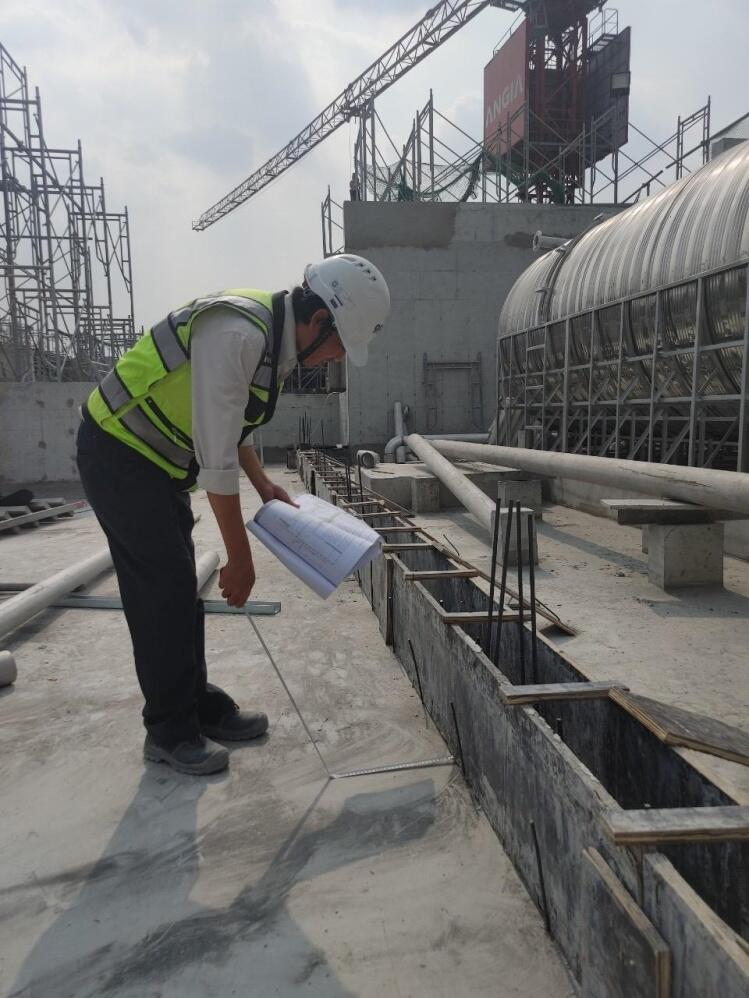

Thi chống thấm tầng 12 tháp Thames

Tháng 4- 2023

Chính thức bàn giao tháp Danube và Seine

Tầng hầm tháp Danube và Seine

Sảnh đón tháp Danube và Seine

Công viên nội khu

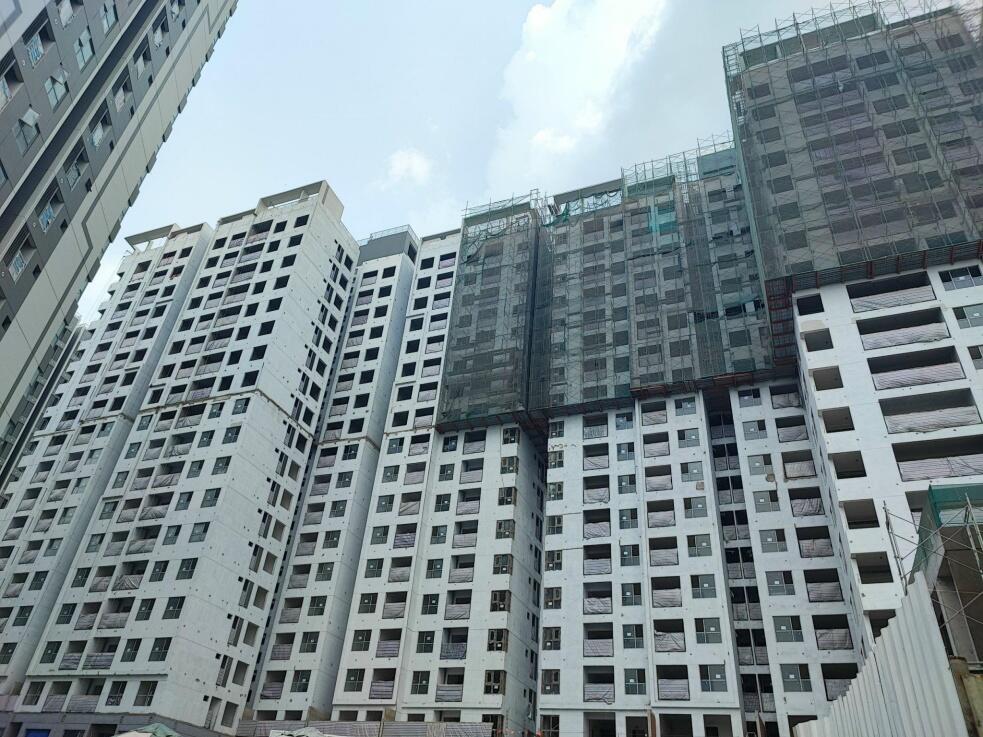

Thi công tô tầng 18 tháp Thames

Thi công chống thấm tầng 19 tháp Mekong
Tháng 3- 2023

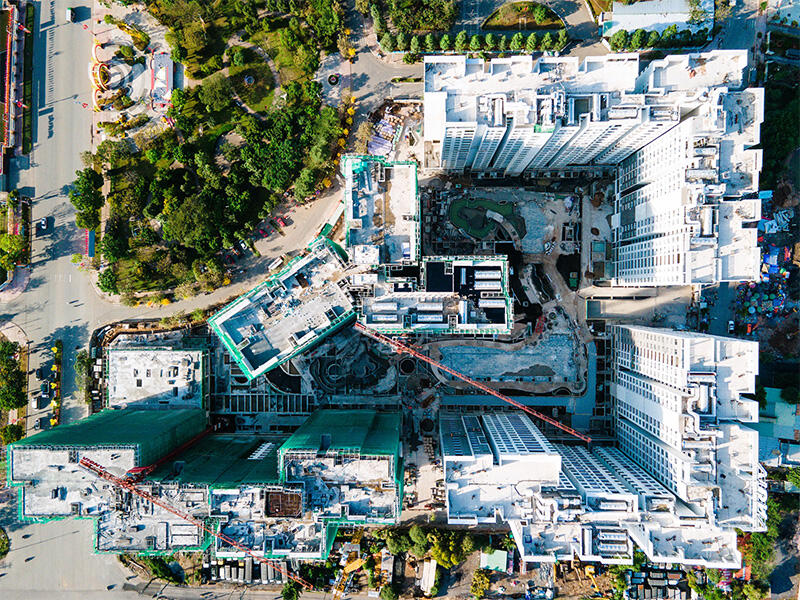

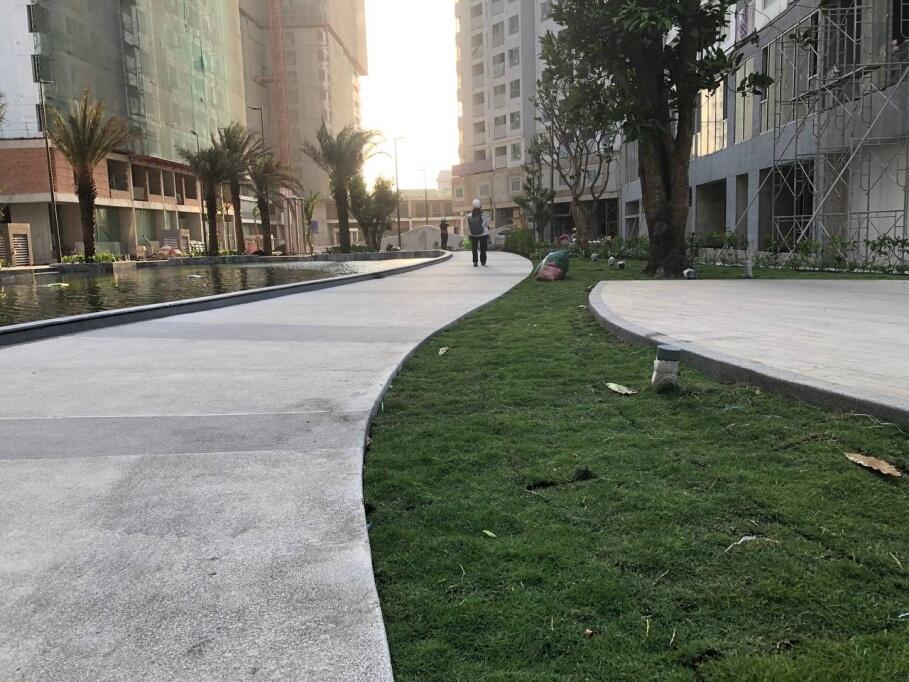

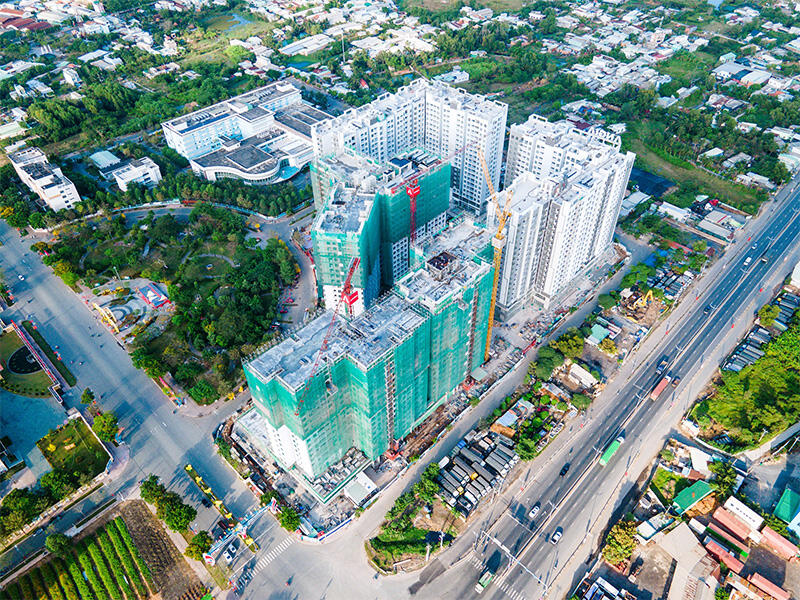

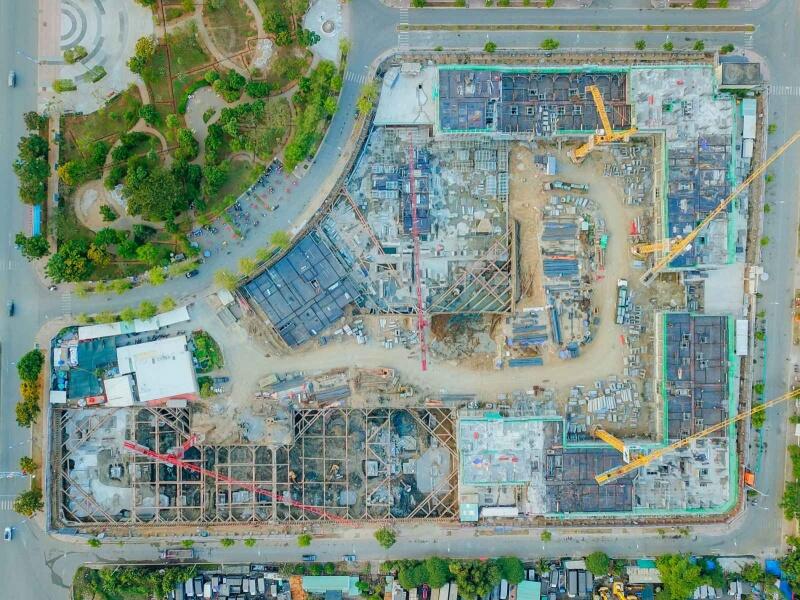

Toàn cảnh tiến độ dự án

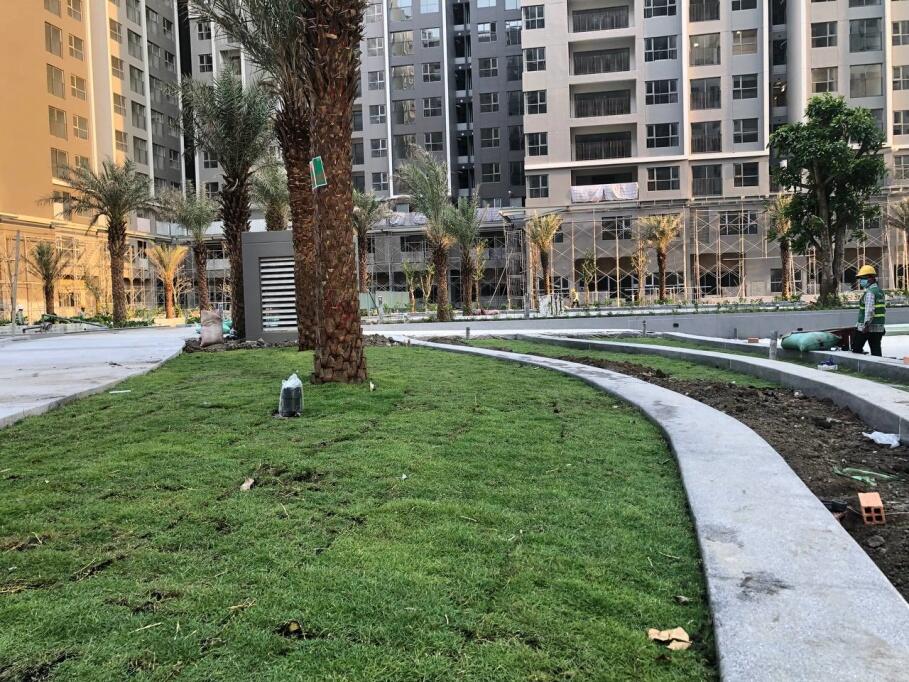

Hoàn thiện công viên nội khu

Hoàn thiện hồ bơi

Hành lang 18m khu vực shophouse

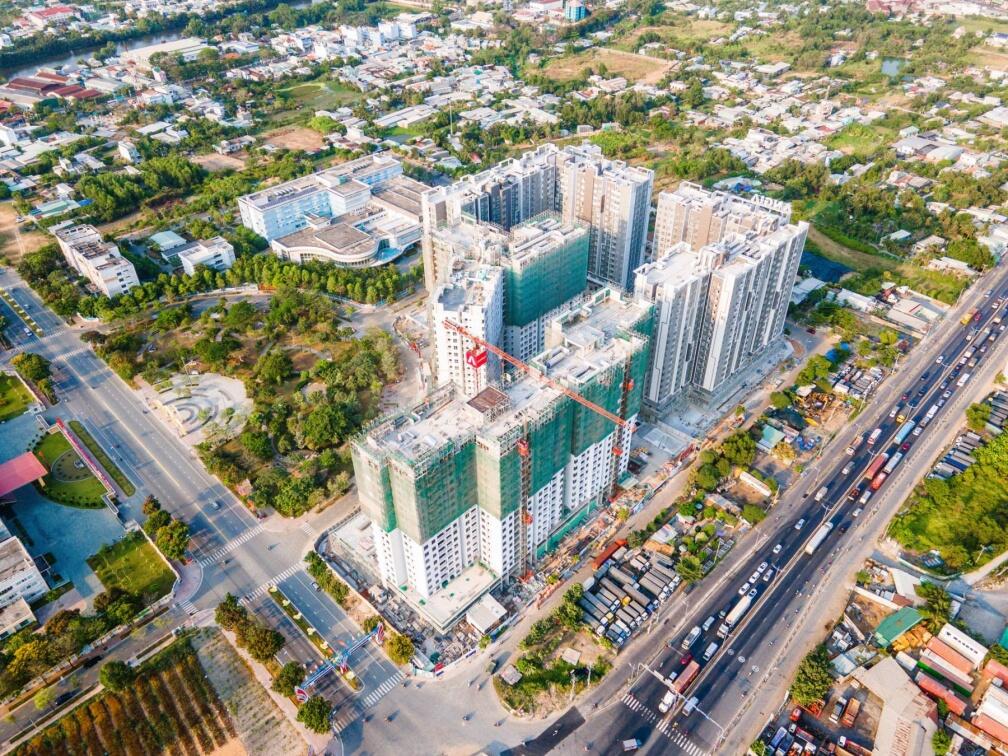

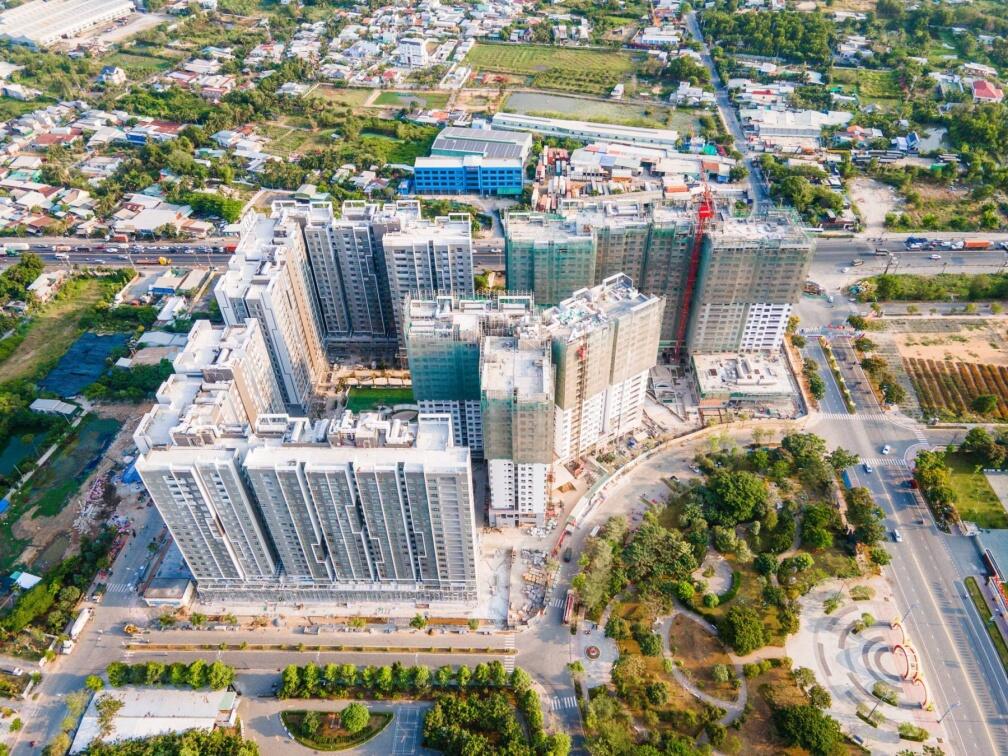

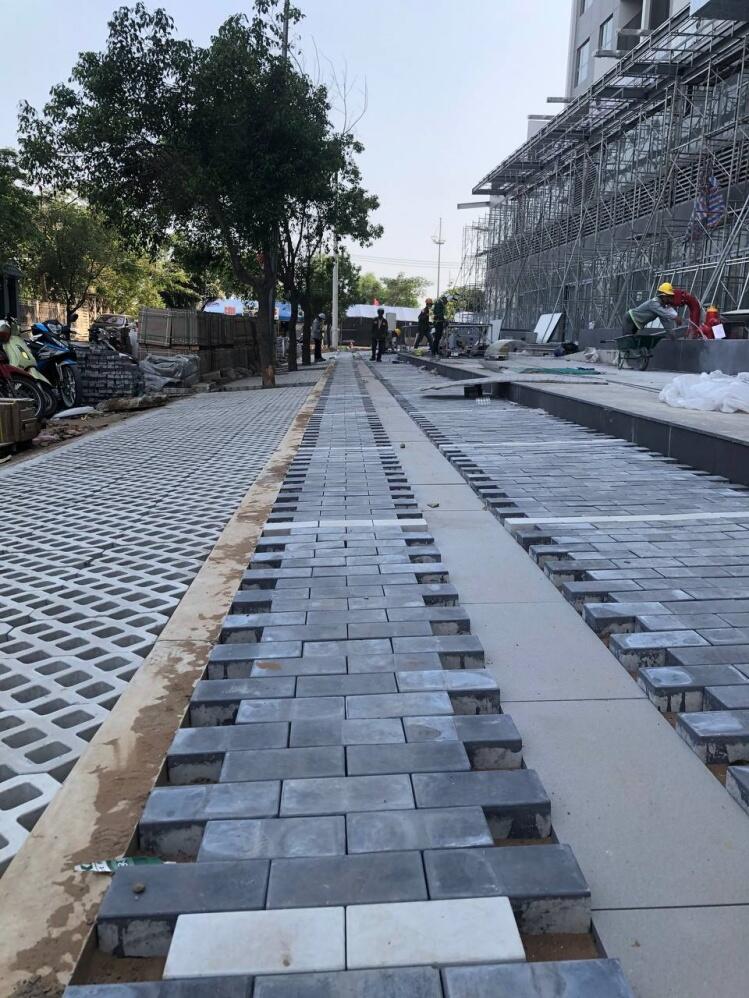

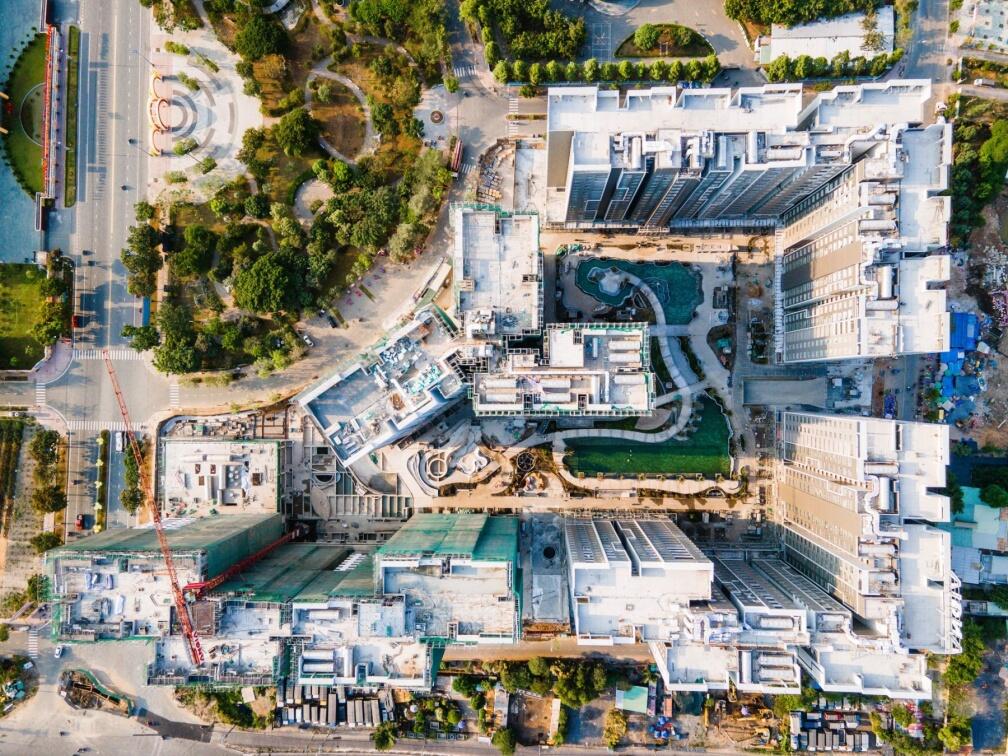

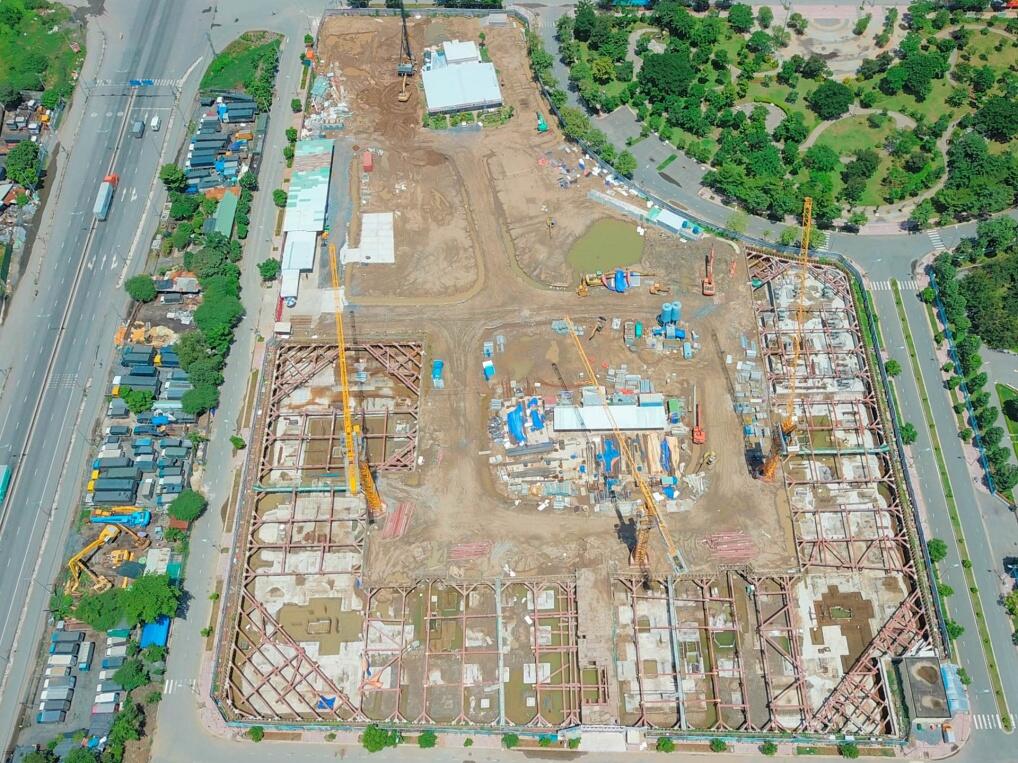

Tháng 2- 2023

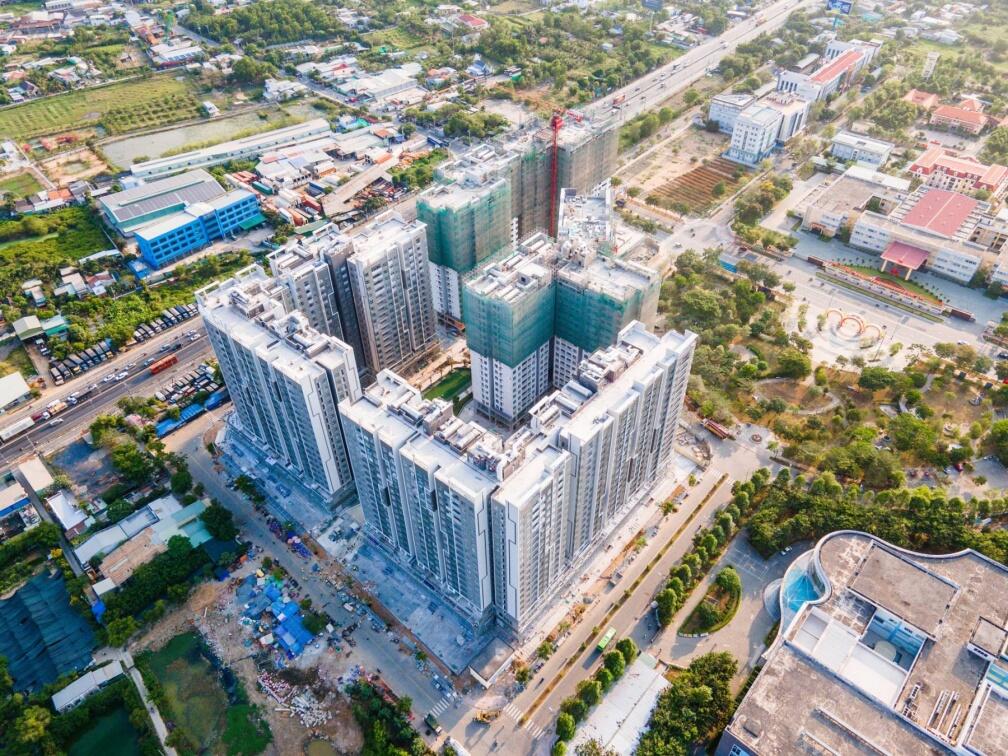

Toàn cảnh công trường

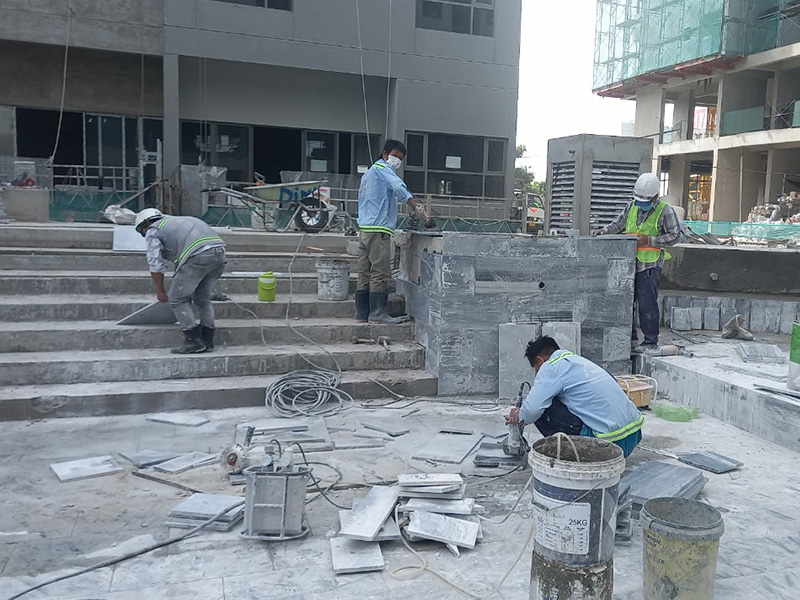

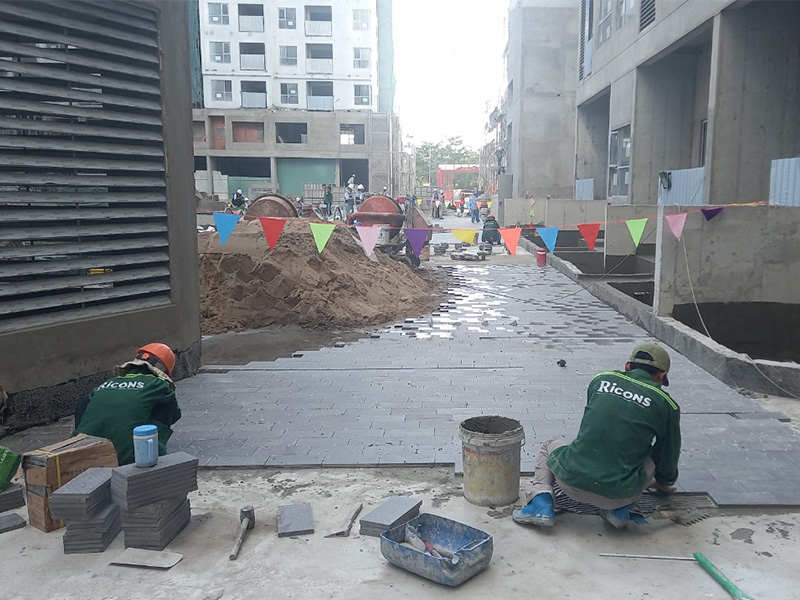

Tháp Thames tô tường mặt ngoài và thi công tiện ích nội khu

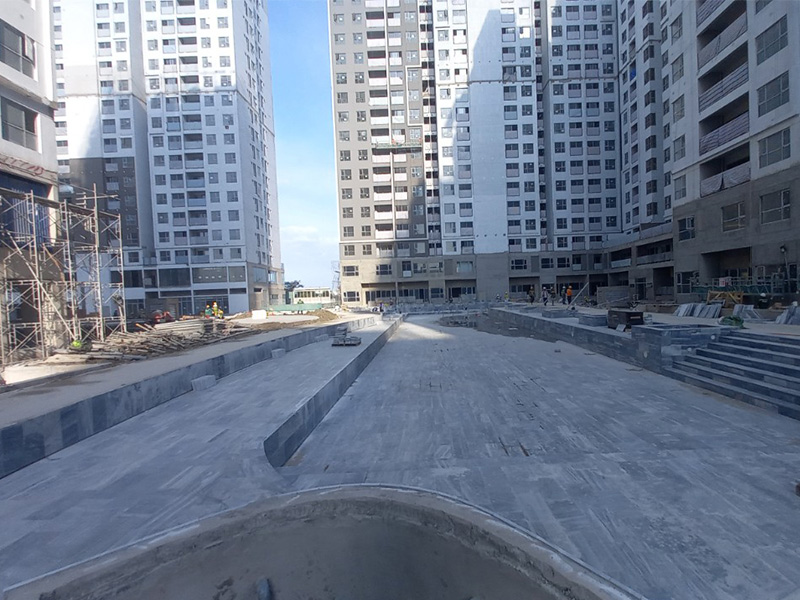

Tháp Mekong hoàn thiện bên trong căn hộ và sơn nước mặt ngoài

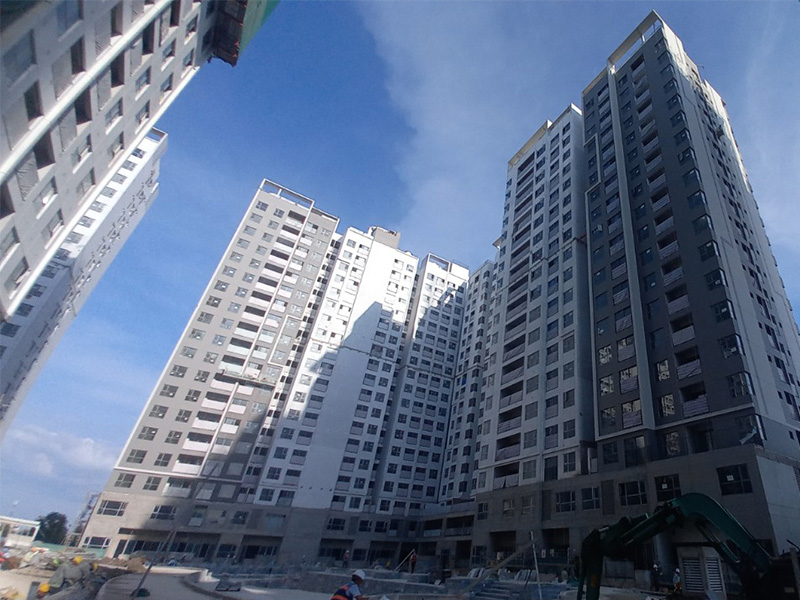

Tháp Seine thi công sơn nước và hoàn thiện căn hộ đến tầng 10

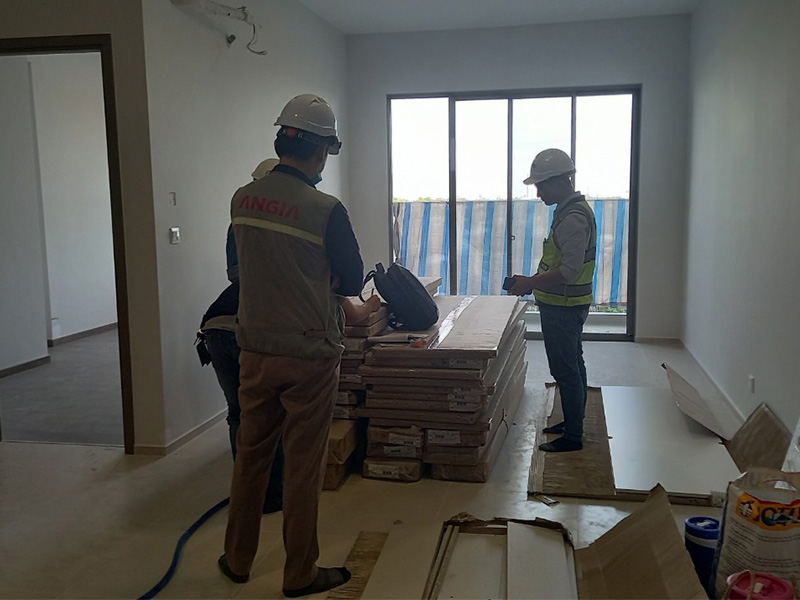

Tháp Danube tiếp tục hoàn thiện căn hộ tới tầng 14

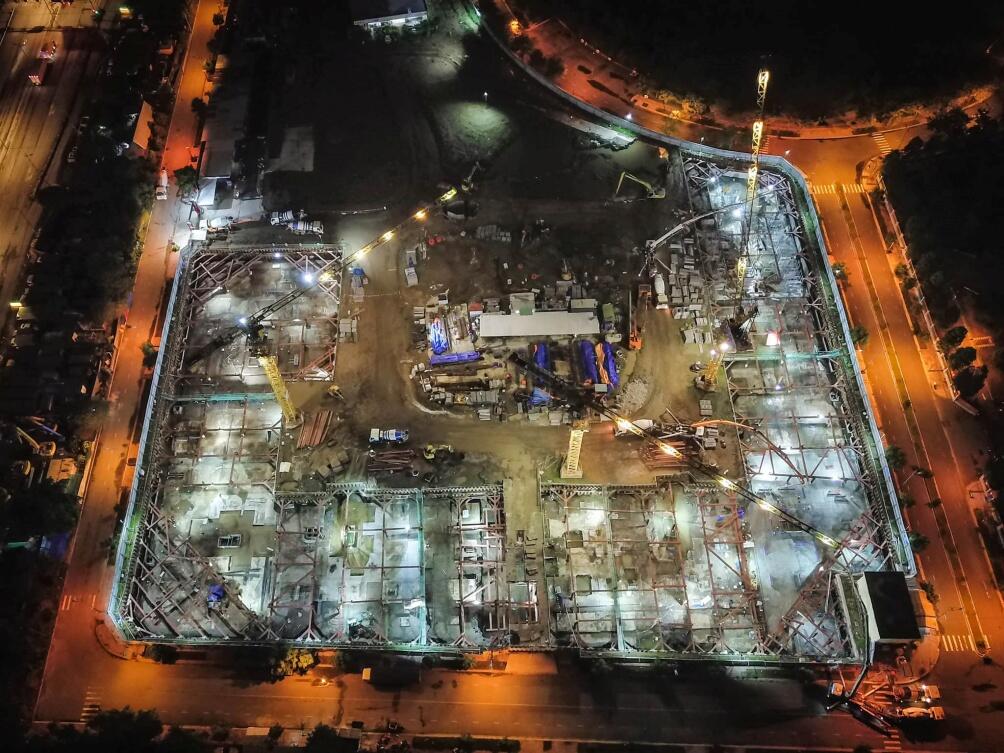

Toàn cảnh tiến độ dự án
Tháng 1- 2023

Toàn cảnh công trường

Tháp Mekong tô tường mặt ngoài và thi công tiện ích

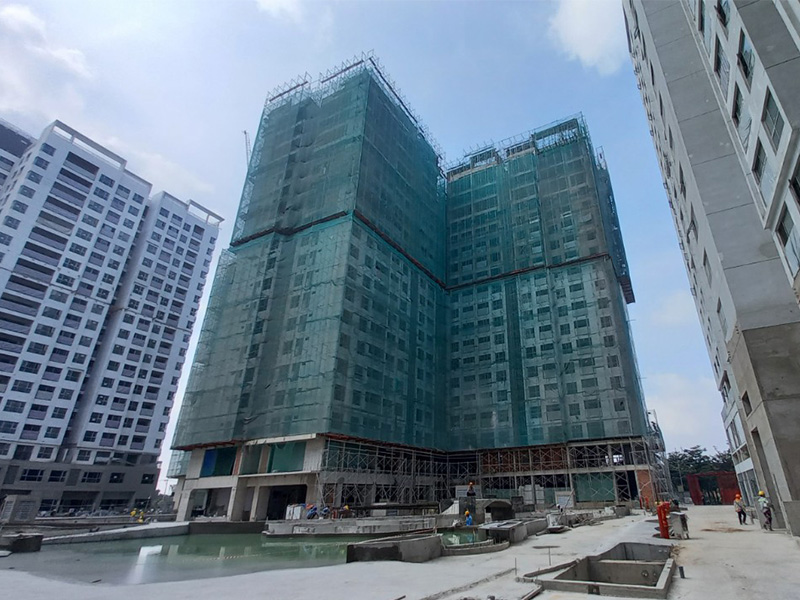

Tháp Thames tô tường và sơn lót mặt ngoài

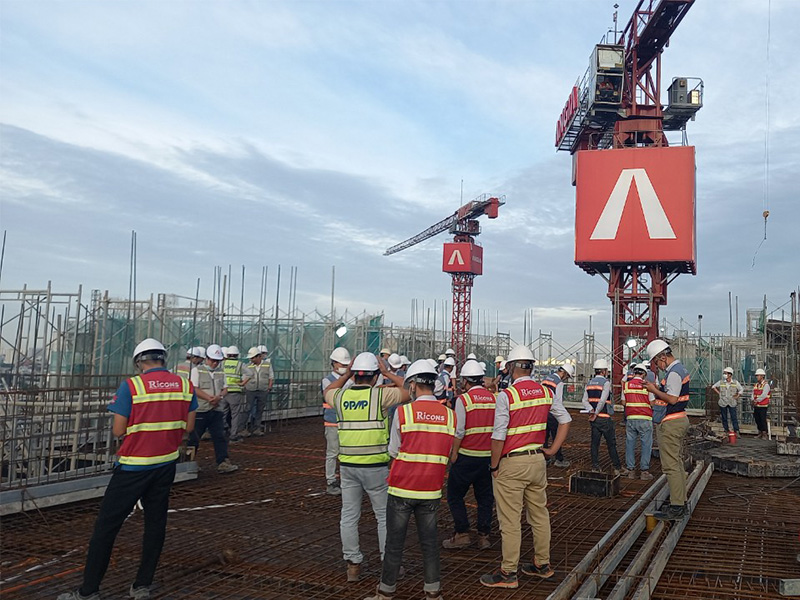

Tháp Danube hoàn thiện landscape mái

Tháp Seine thi công bên trong và hoàn thiện tới tầng 6

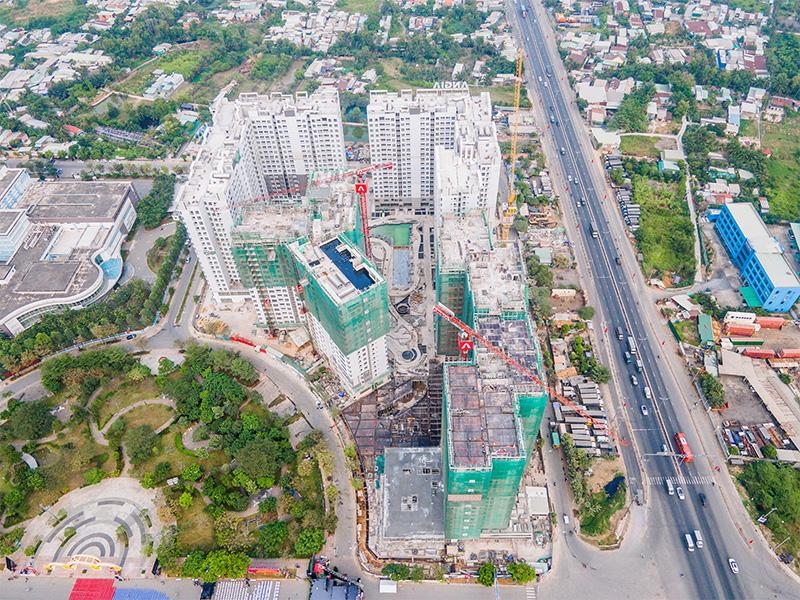

Toàn cảnh tiến độ dự án
Tháng 12- 2022

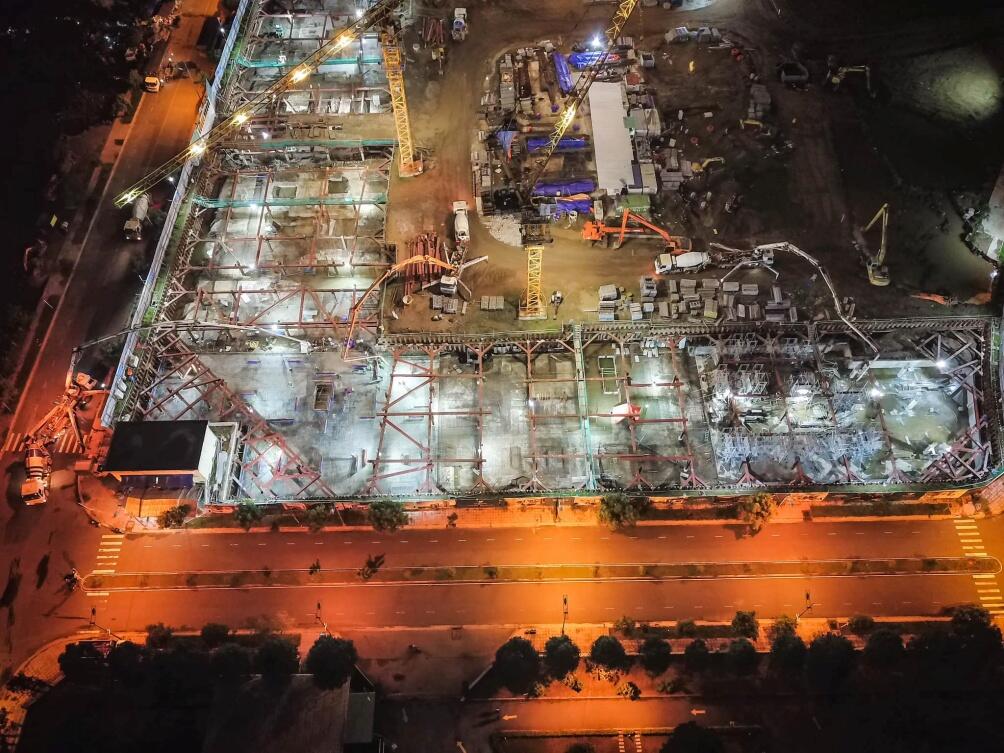

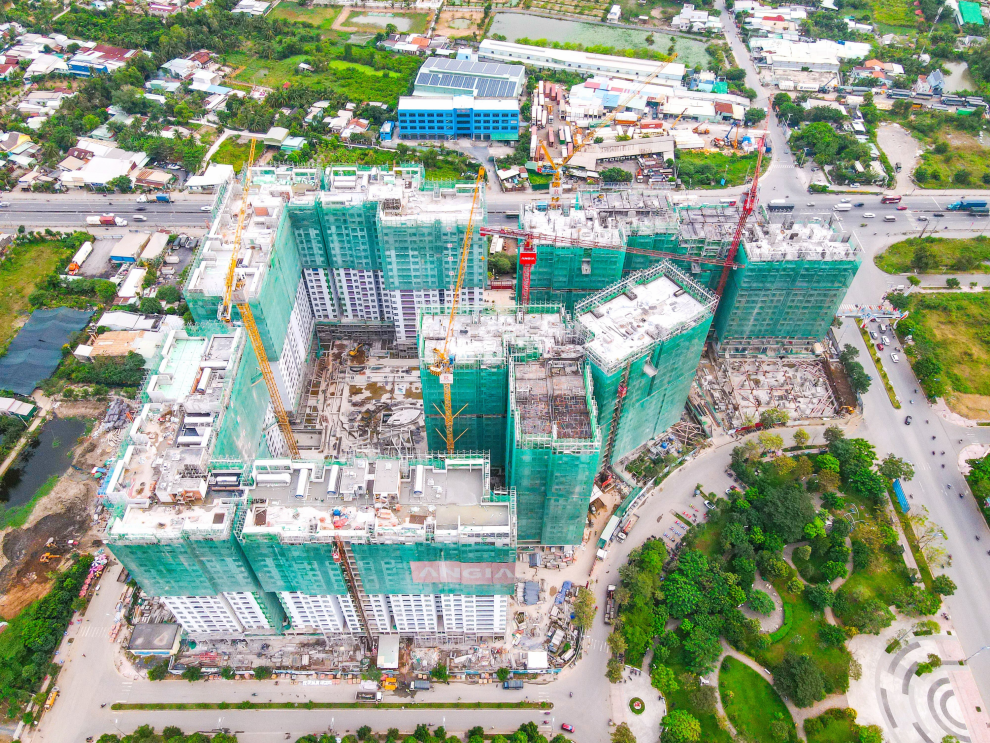

Toàn cảnh tiến độ dự án

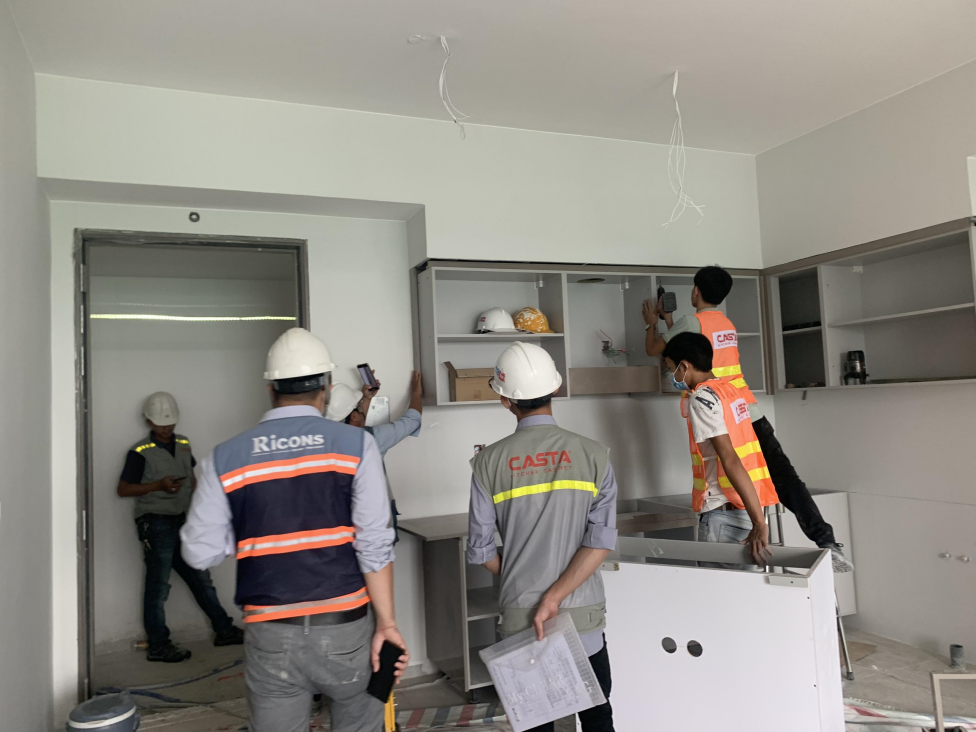

Tiếp tục hoàn thiện bên trong căn hộ

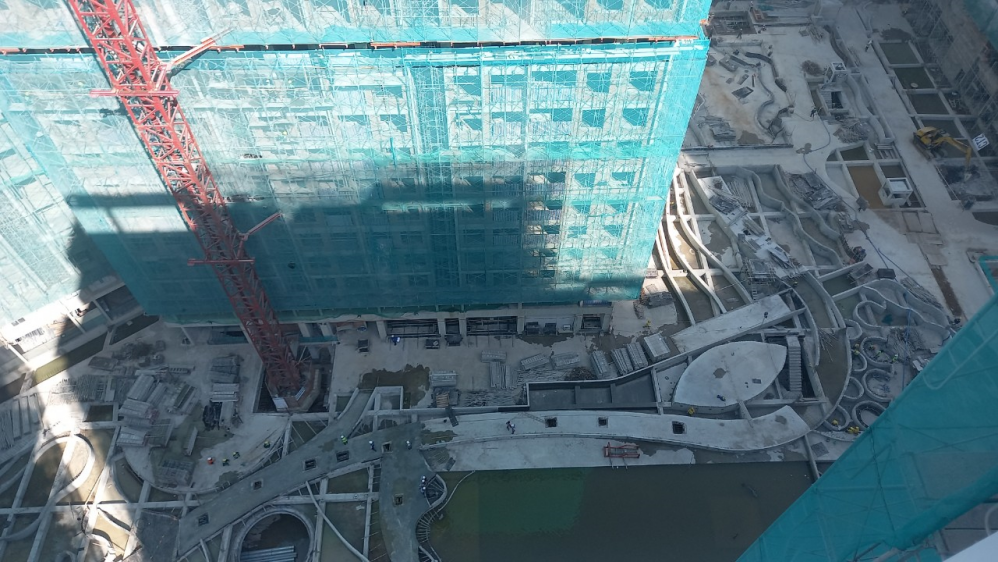

Tháp Thames thi công đến tầng 19

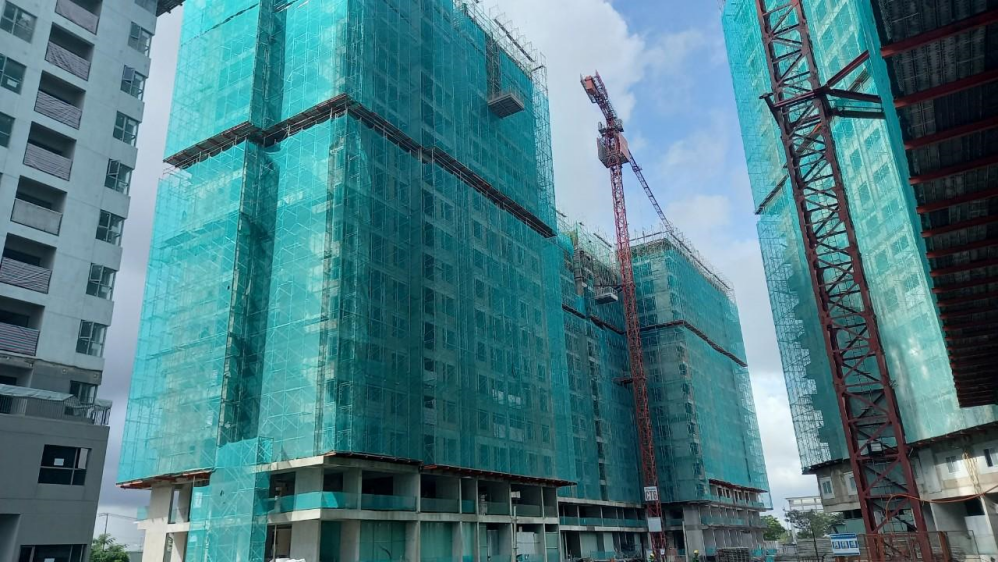

Tháp Mekong thi công đến tầng 19

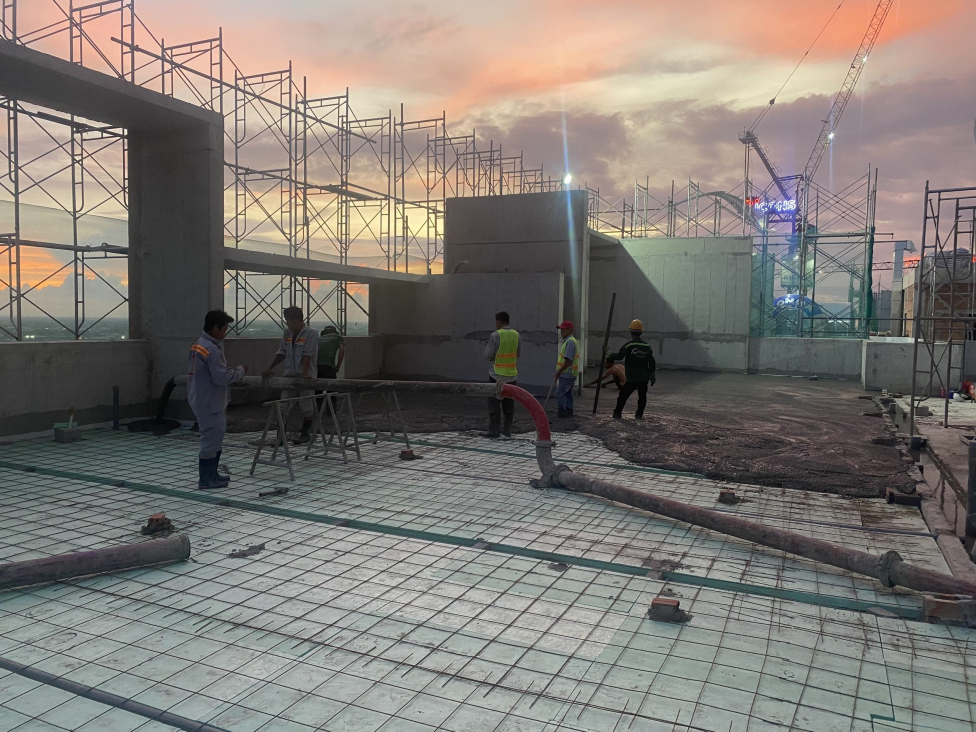

Tháp Danube hoàn thành bê tông dầm sàn tầng mái

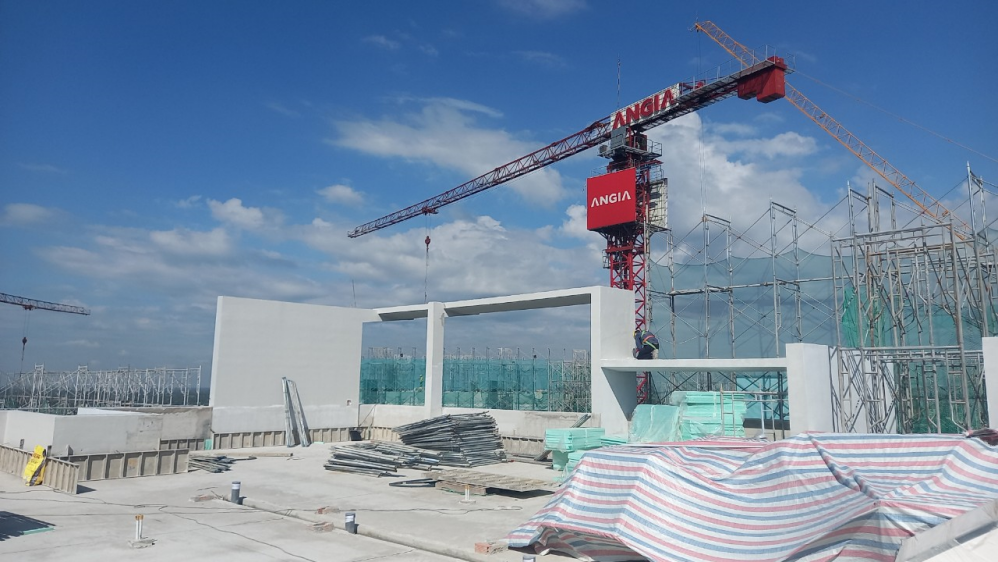

Tháp Seine hoàn thành bê tông dầm sàn tầng mái
Tháng 11- 2022

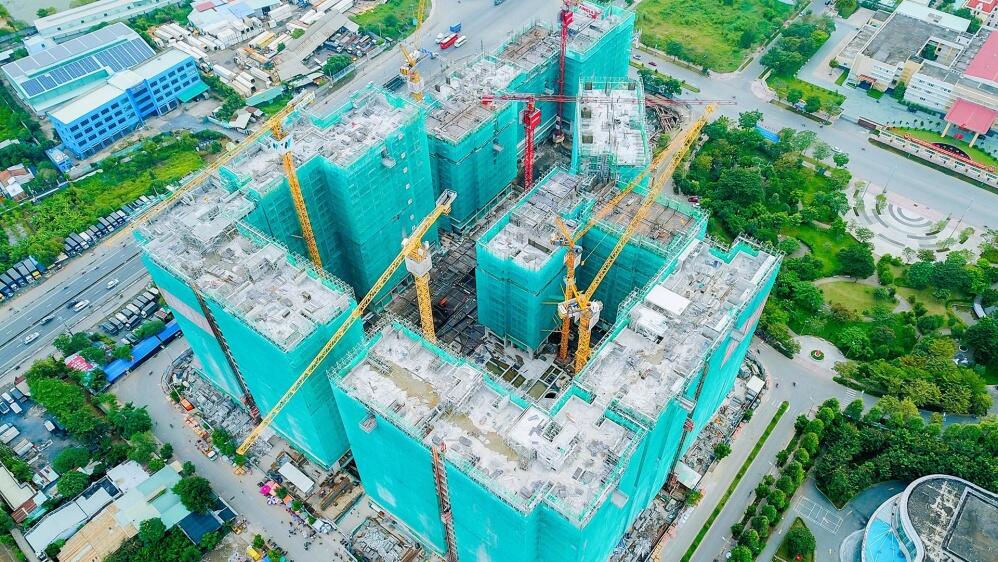

Toàn cảnh dự án

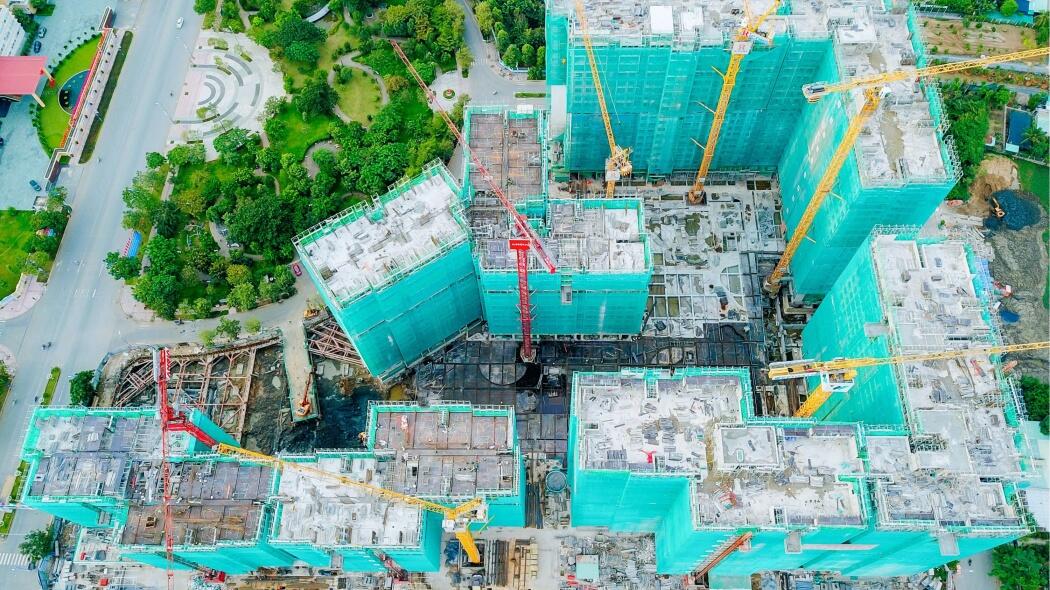

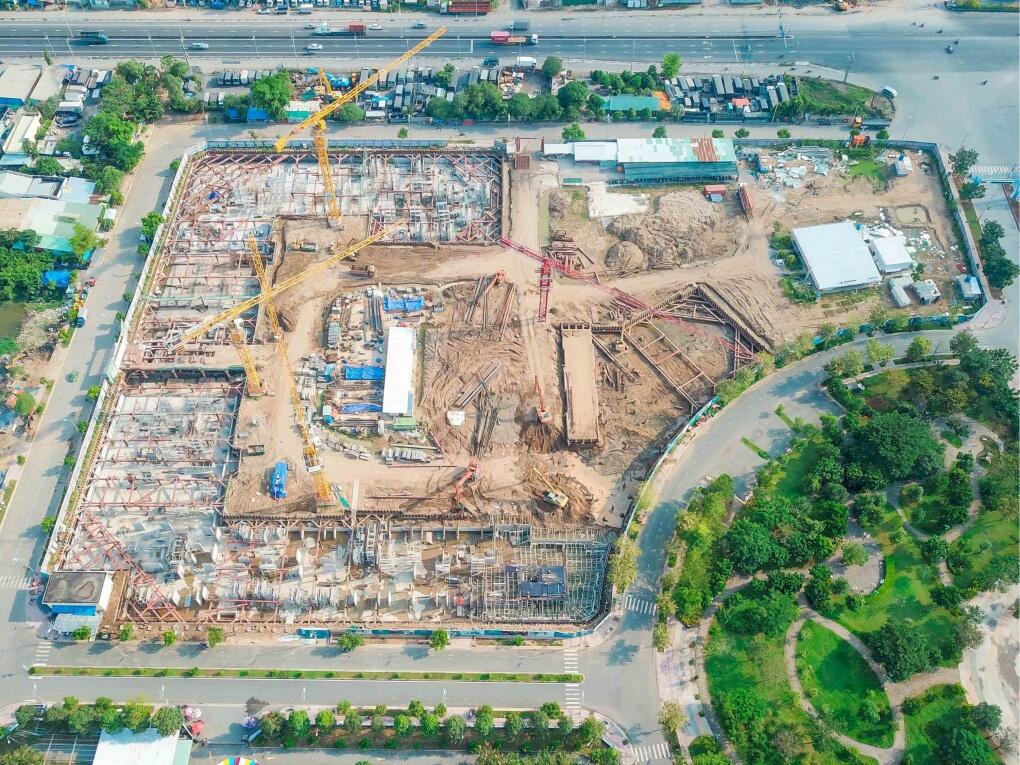

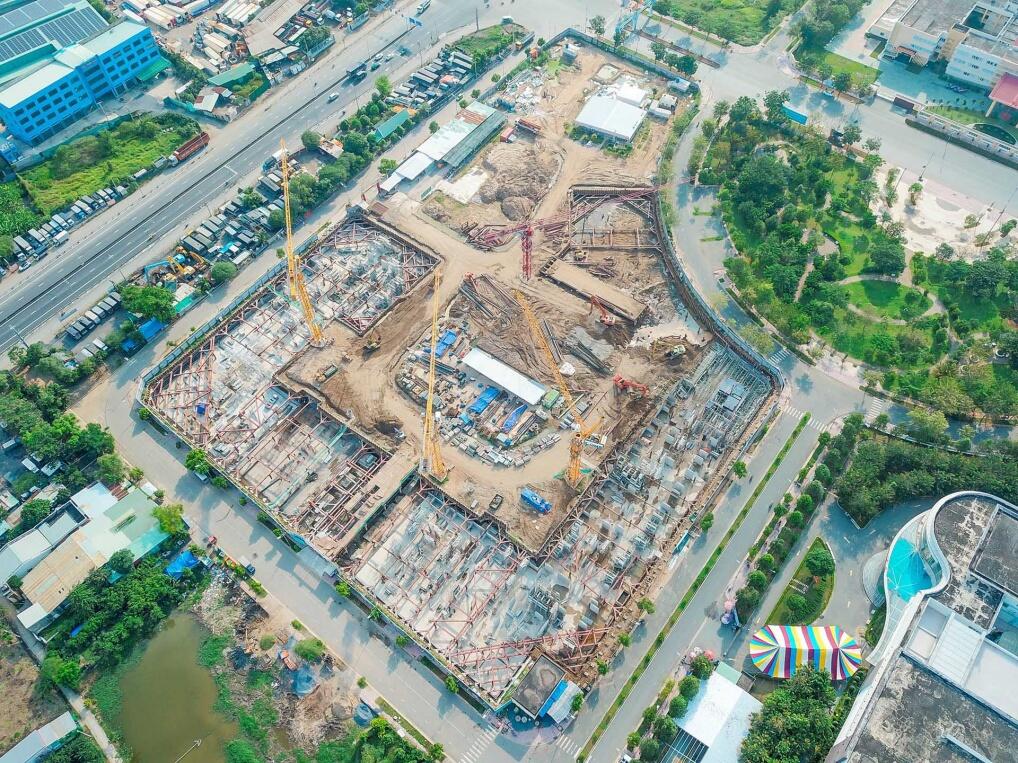

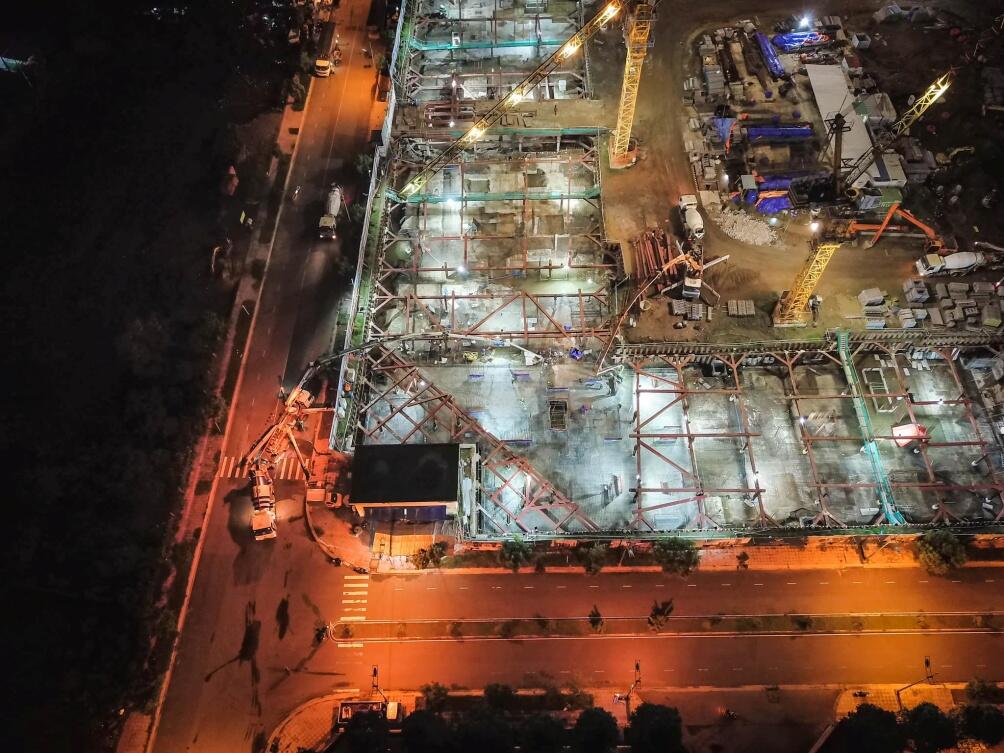

Tháp Danube và Seine thi công đến tầng 20

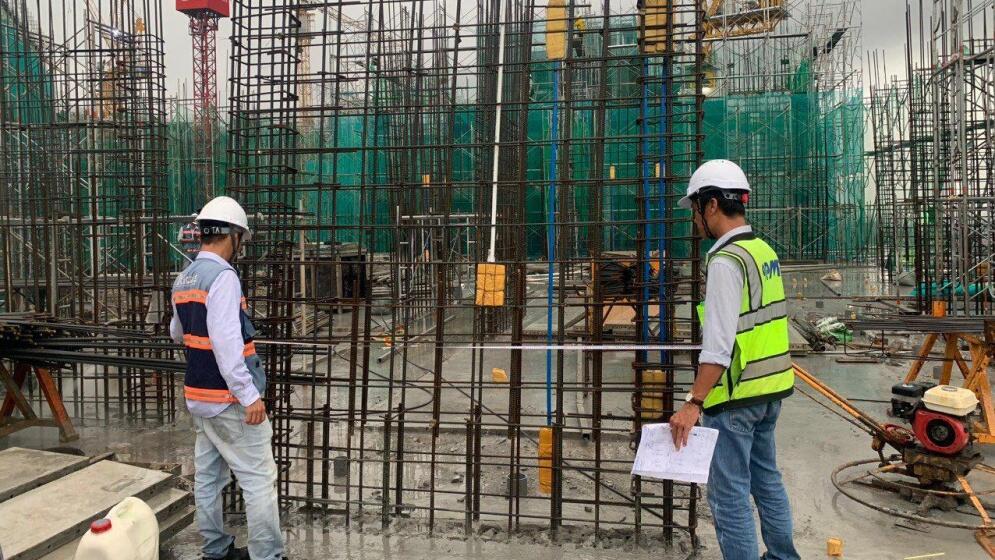

Tháp Thames thi công đến tầng 16

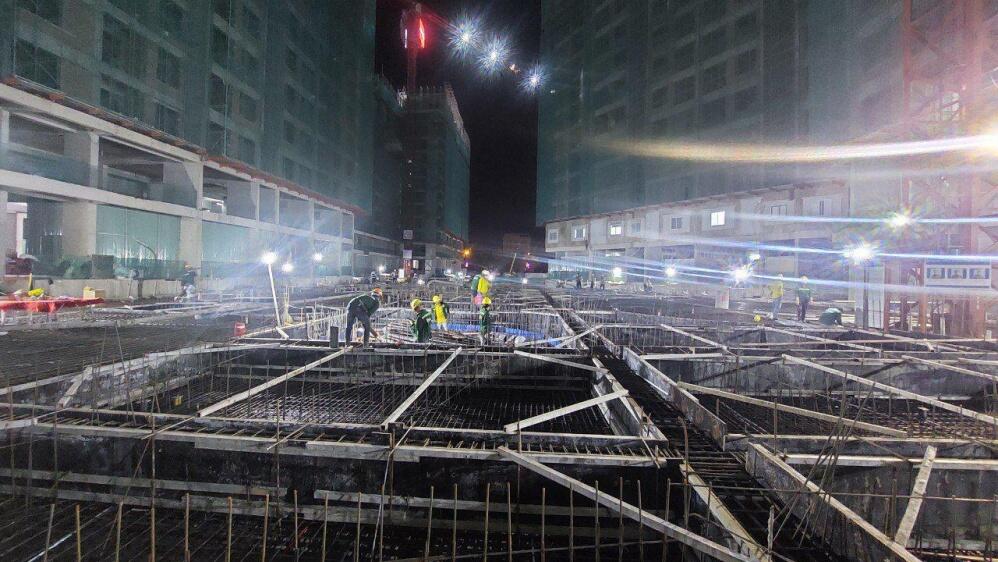

Tháp Mekong thi công đến tầng 19

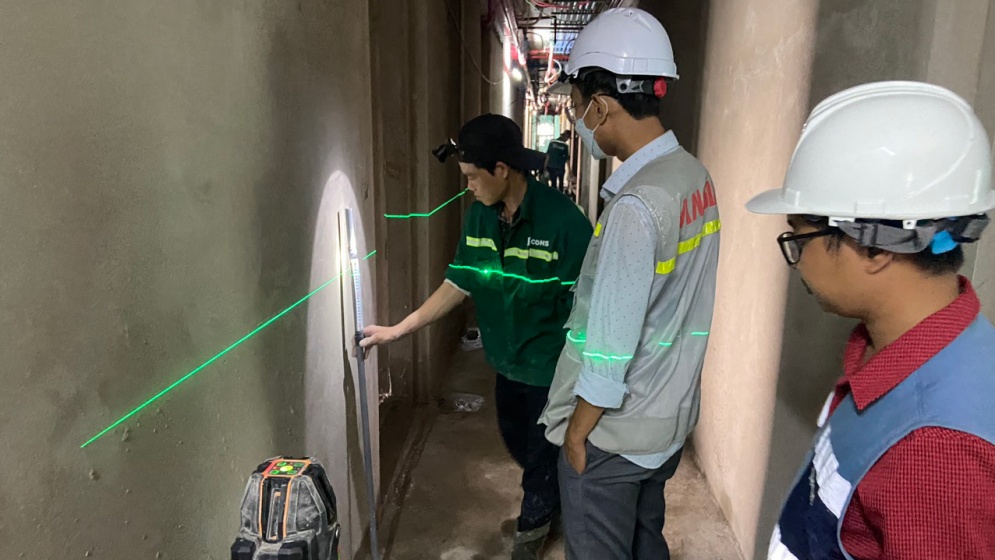

Kiểm tra chất lượng công trình

Toàn cảnh công trình
Tháng 10- 2022

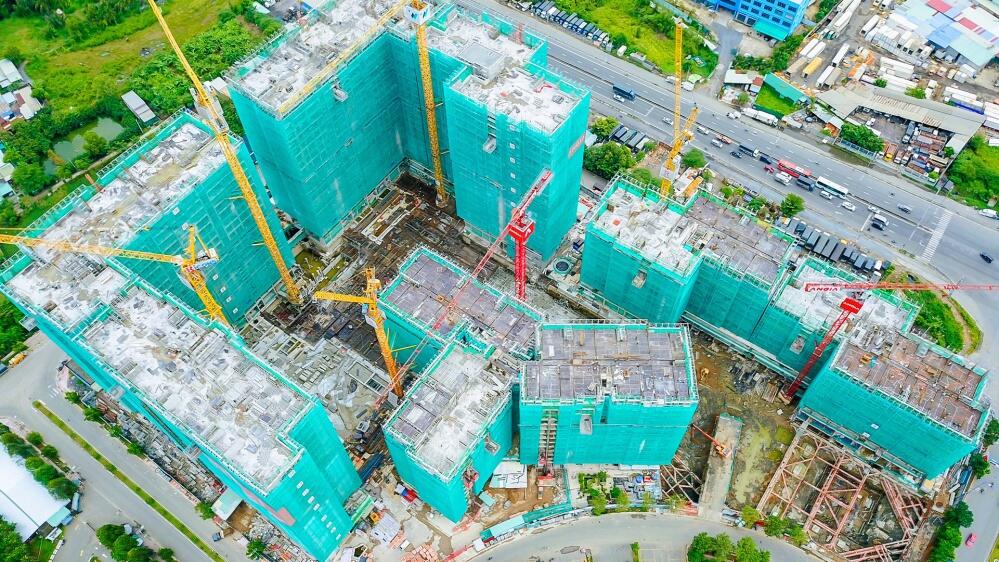

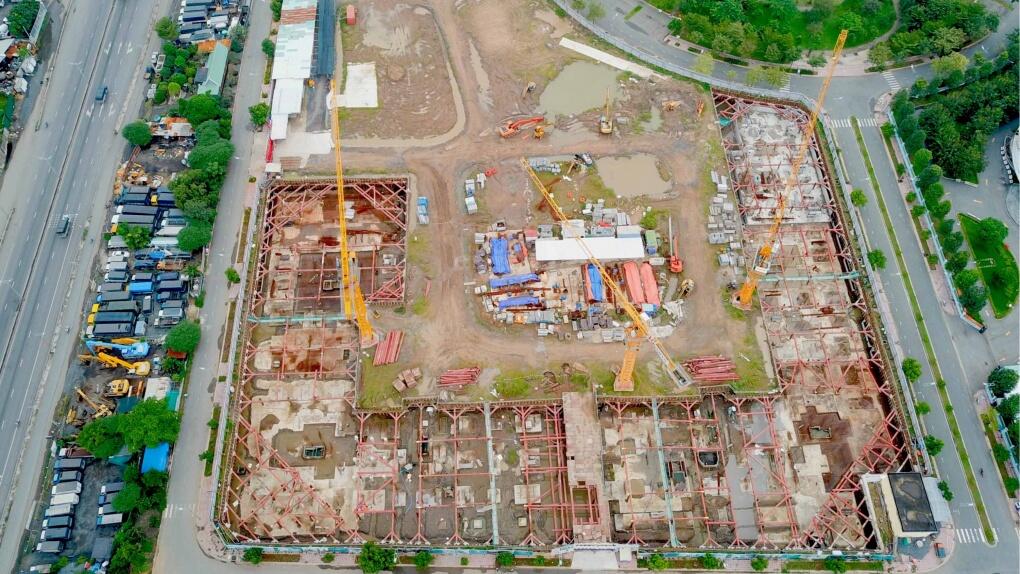

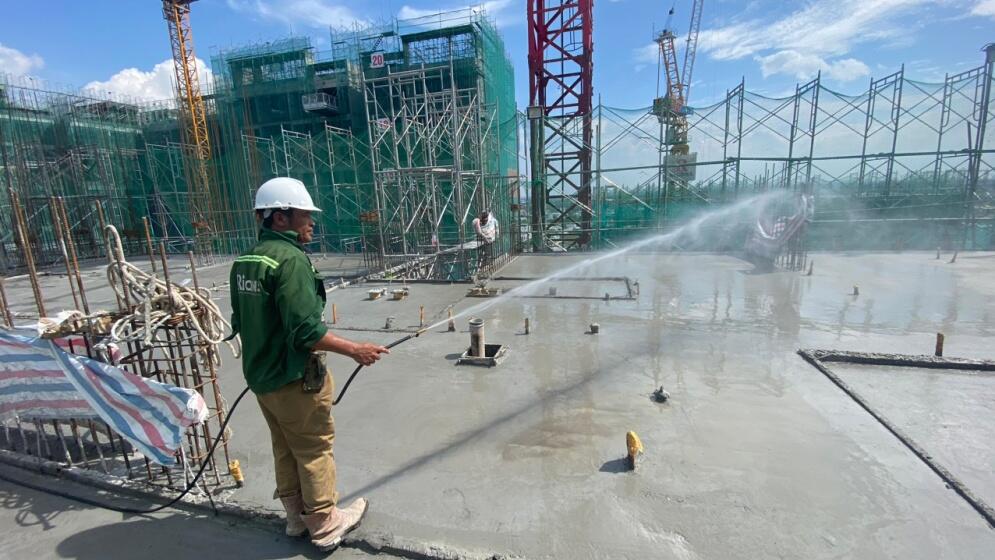

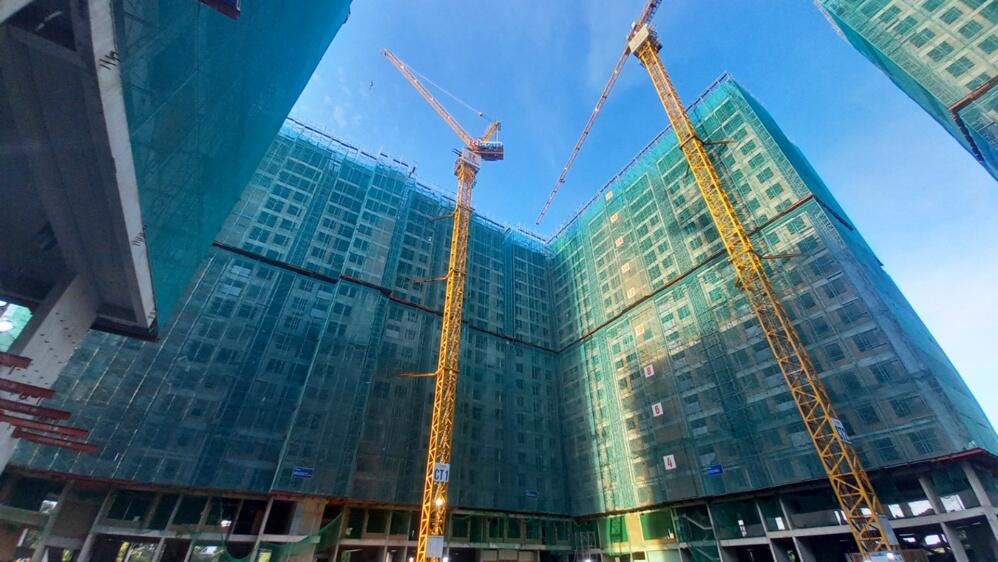

Toàn cảnh dự án

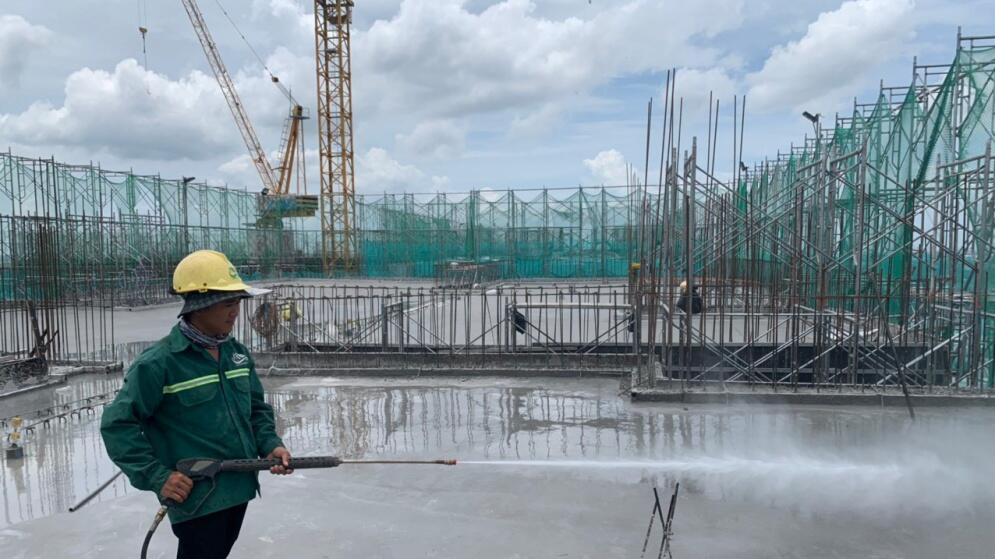

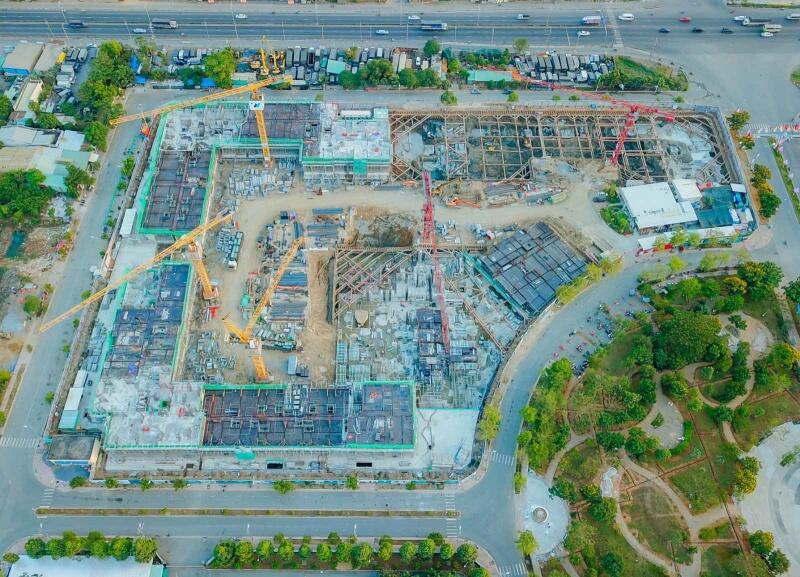

Tháp Danube và Seine thi công đến tầng 20

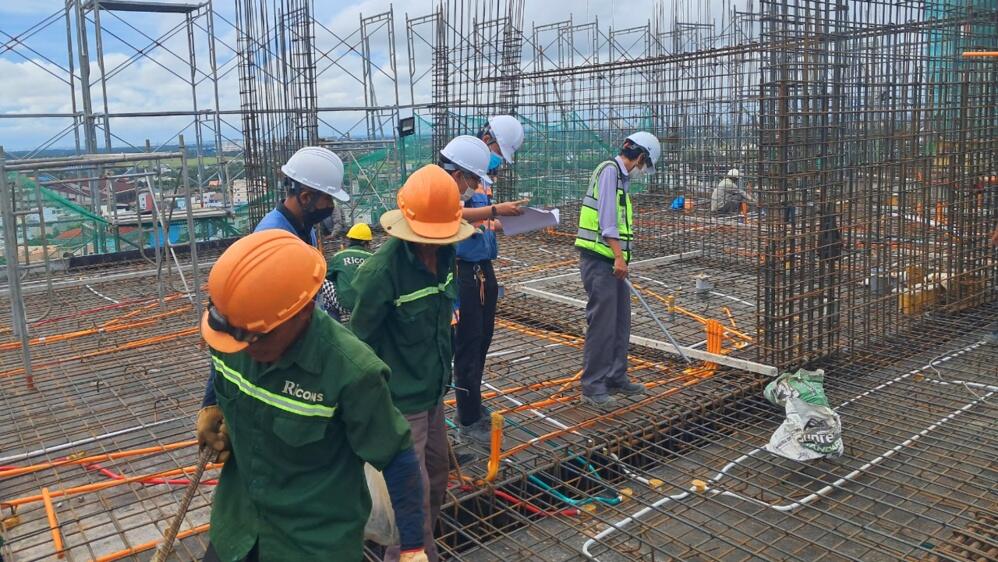

Tháp Thames thi công đến tầng 12

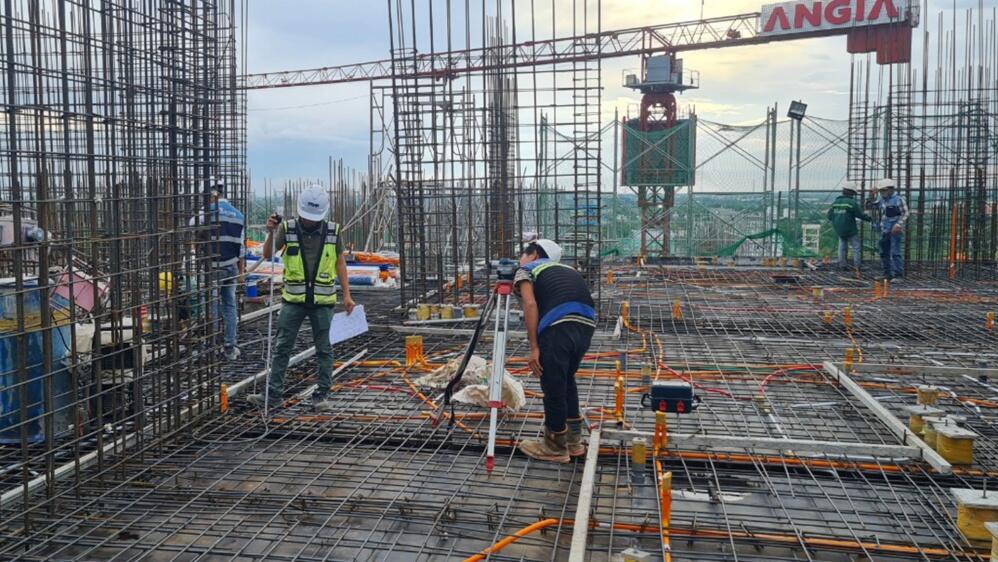

Tháp Mekong thi công đến tầng 16

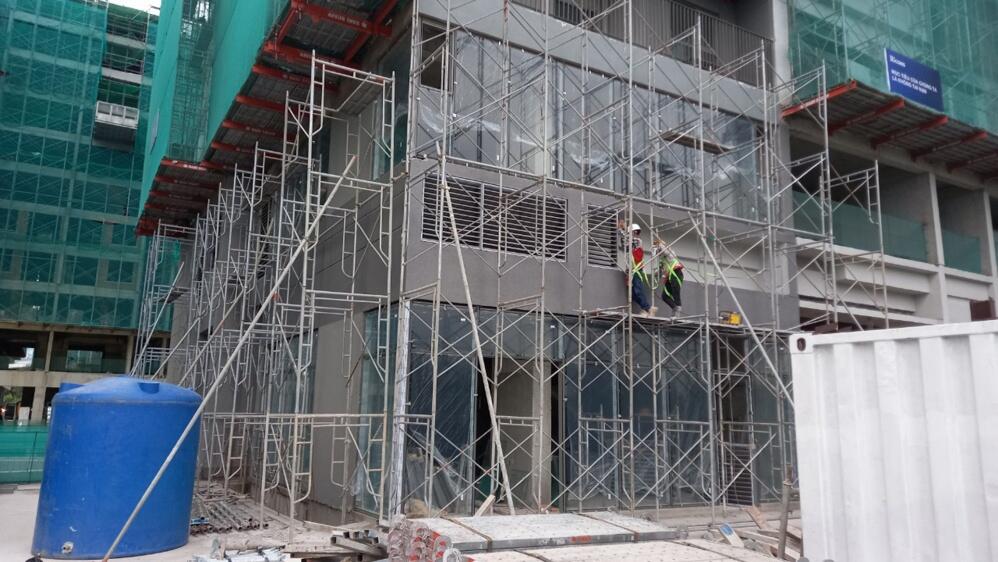

Thi công mặt ngoài Shophouse

Toàn cảnh công trình
Tháng 9- 2022

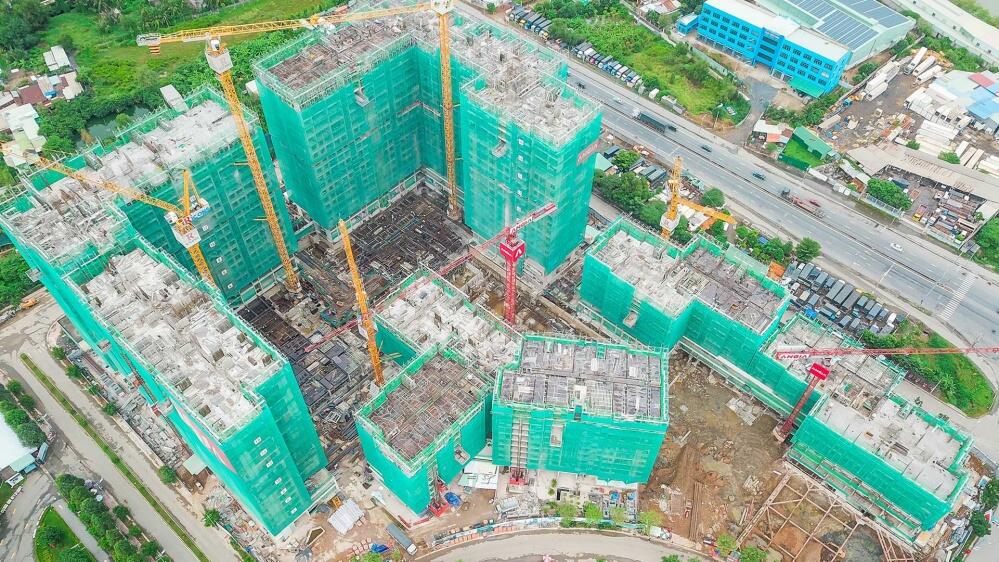

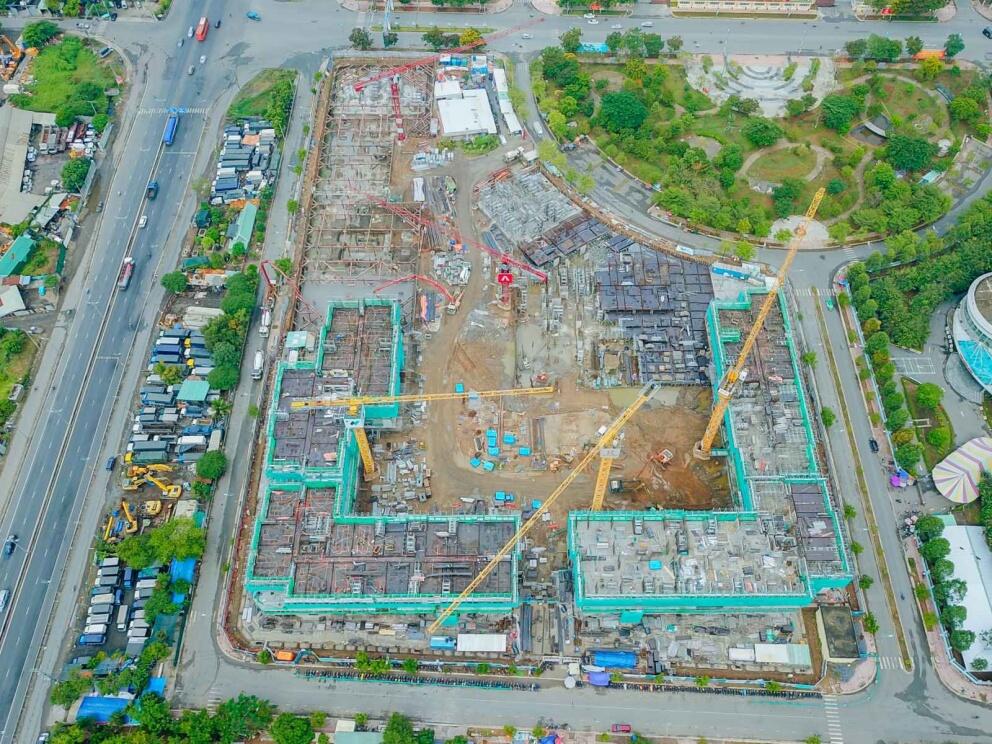

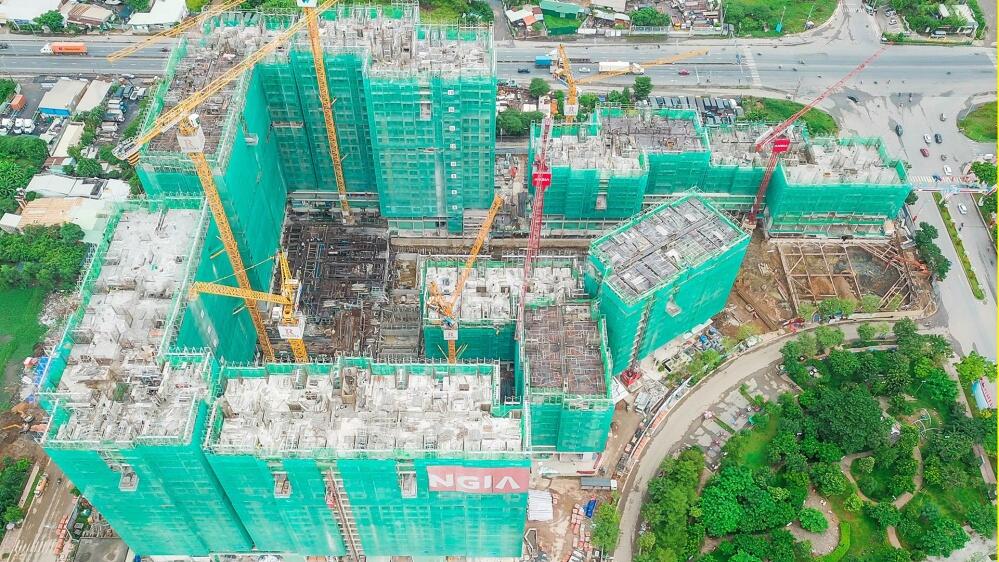

Toàn cảnh tiến độ dự án

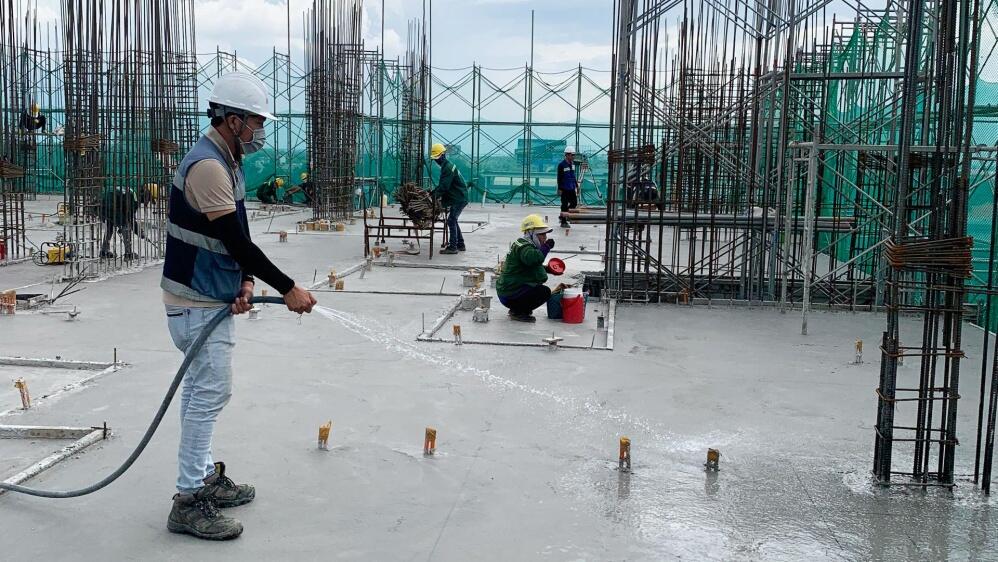

Tháp Danube thi công đến tầng 19

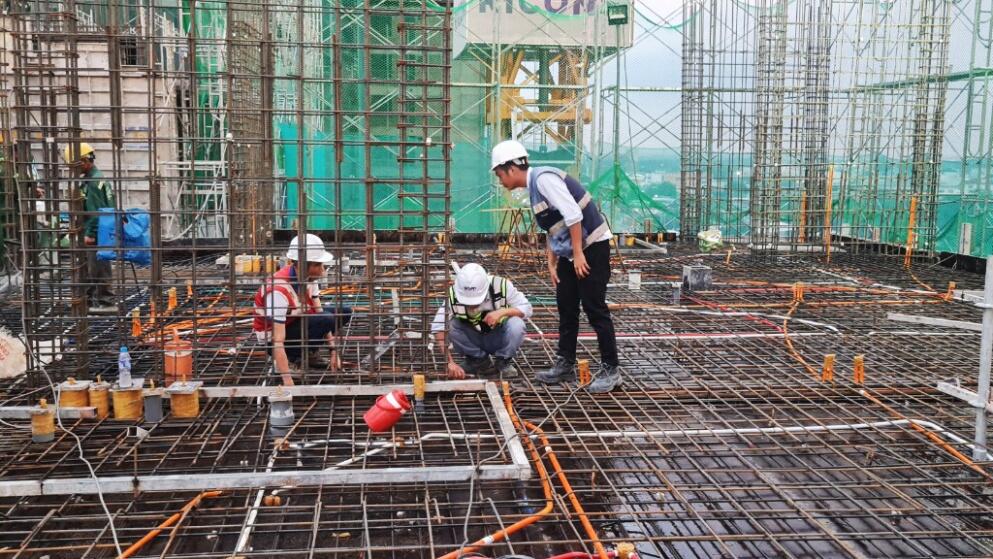

Tháp Seine thi công đến tầng 19

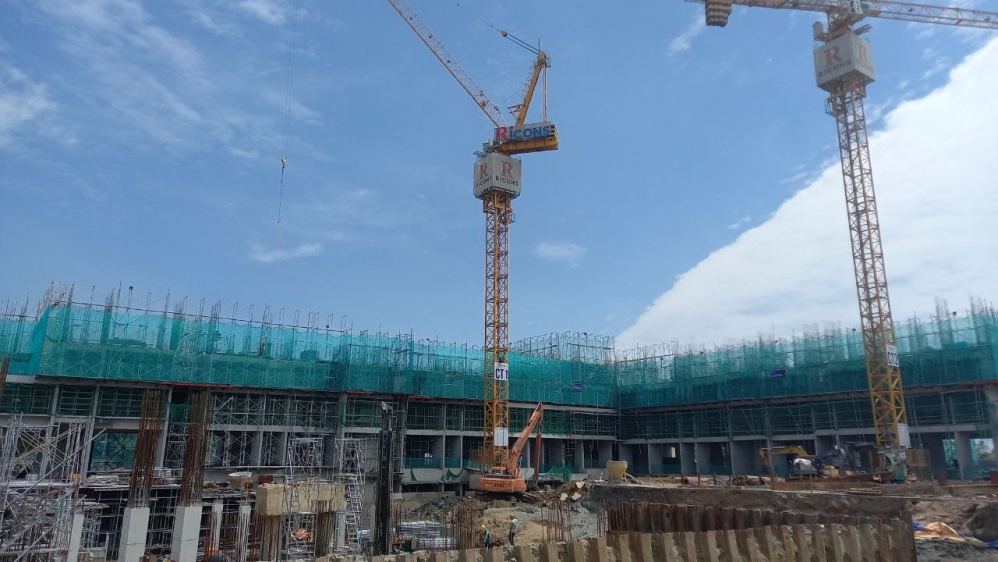

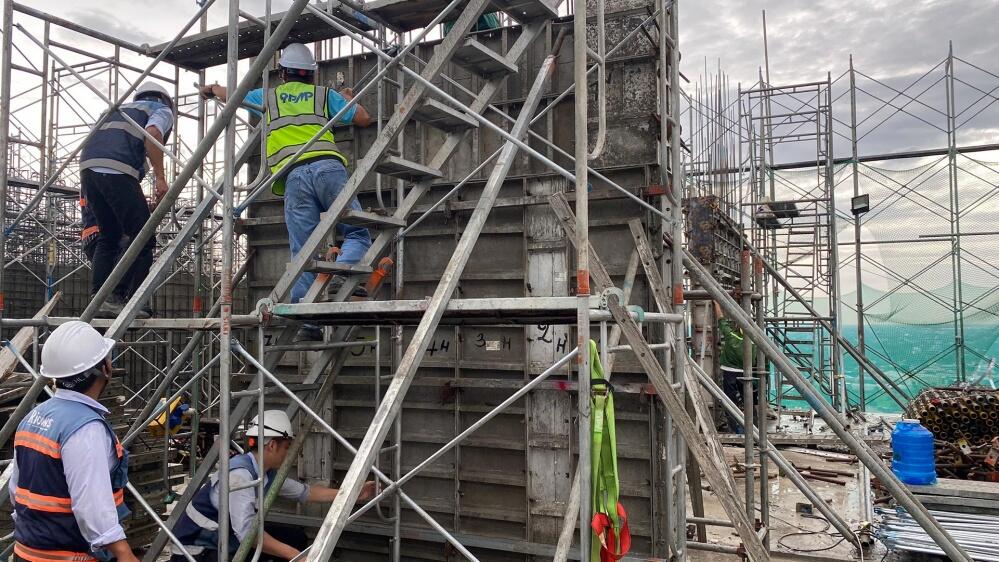

Tháp Mekong thi công đến tầng 12

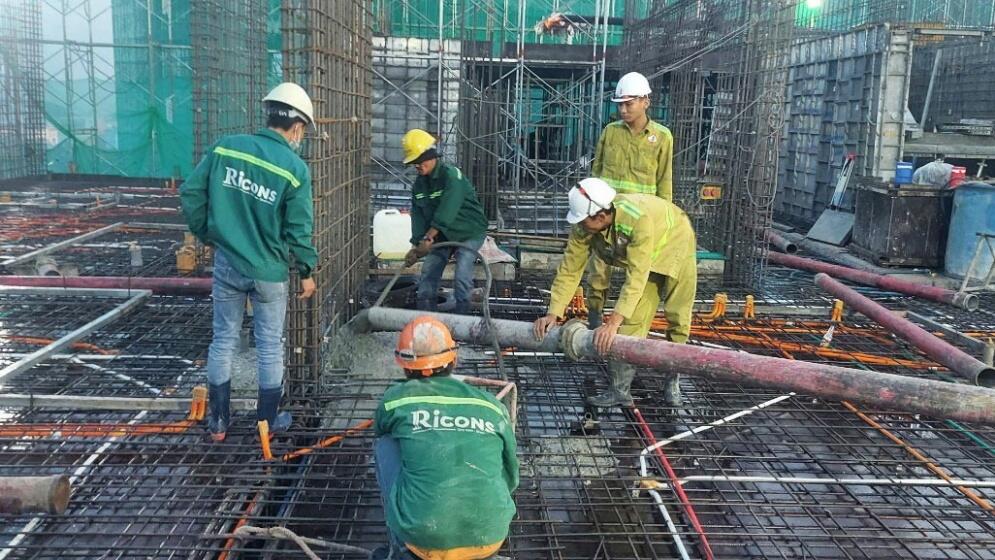

Tháp Thames thi công đến tầng 8

Toàn cảnh tiến độ dự án

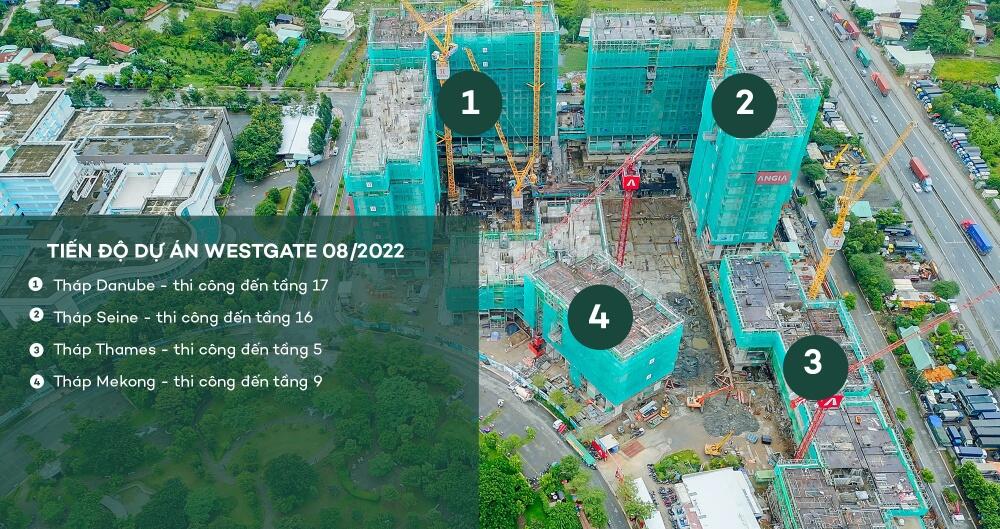

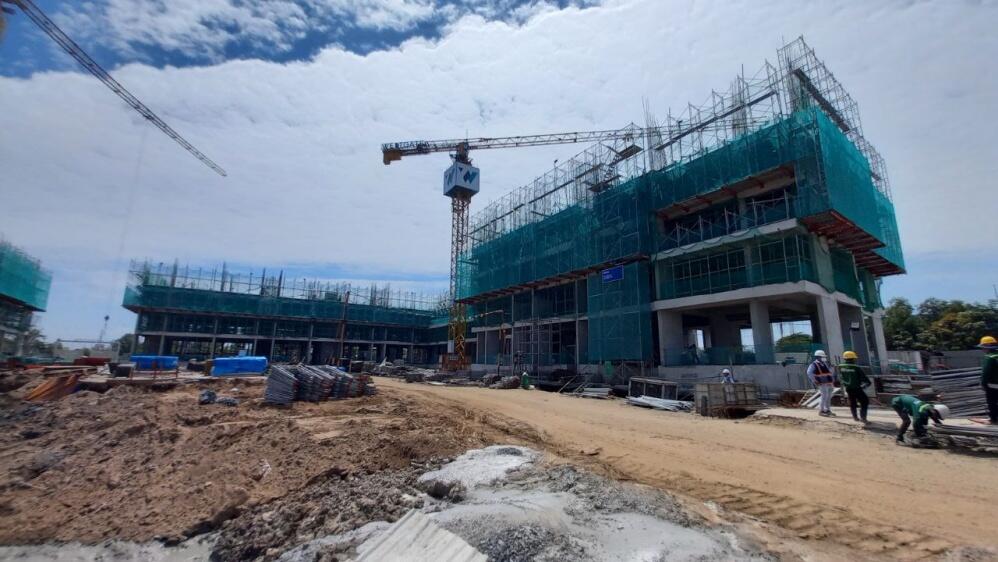

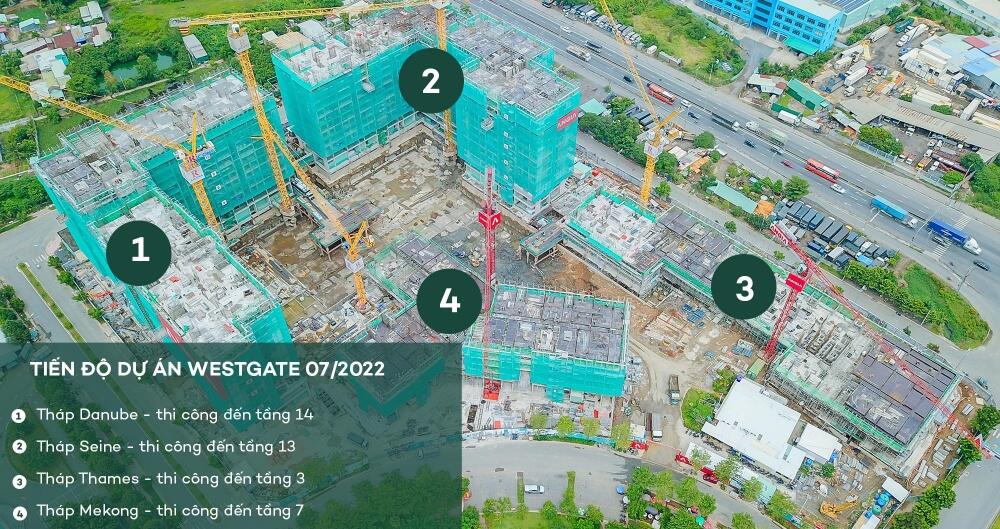

Tháng 8- 2022

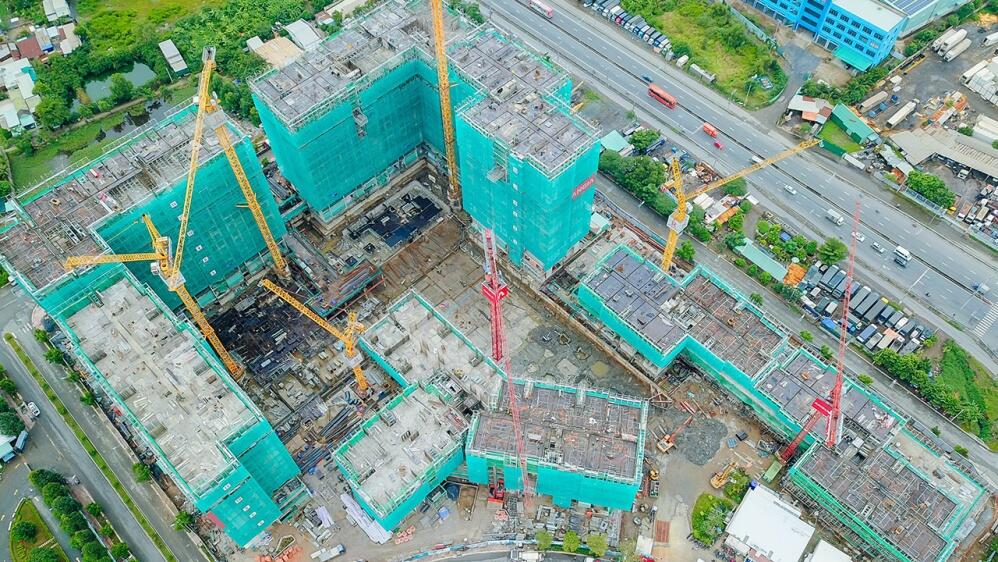

Thi công tầng 17 tháp Danube

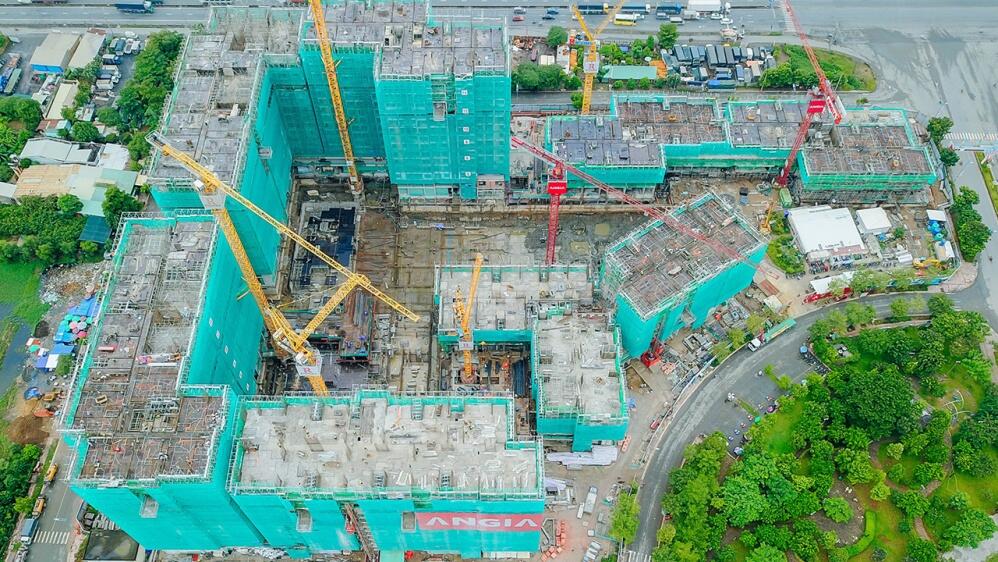

Thi công tầng 16 tháp Seine

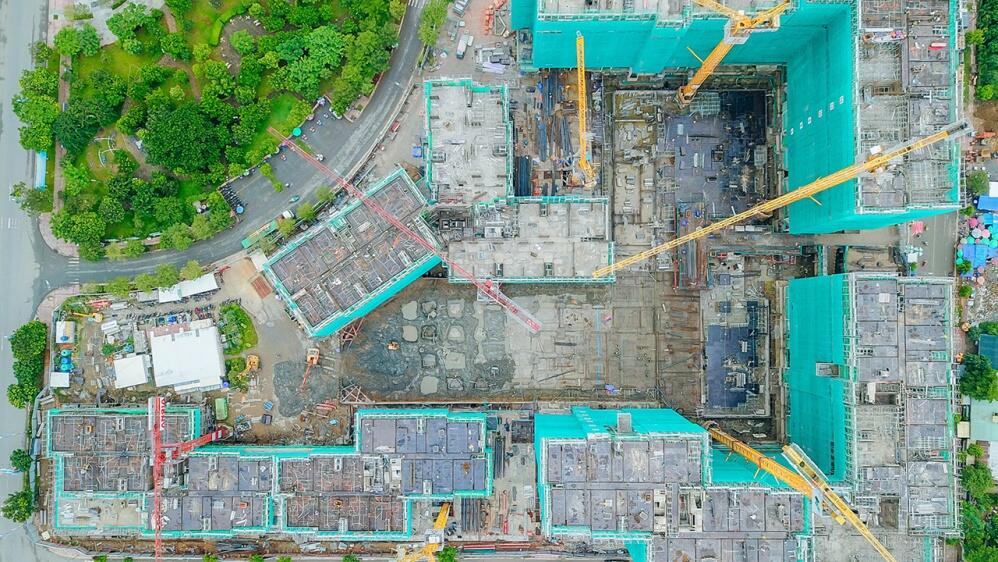

Thi công tầng 9 tháp Mekong

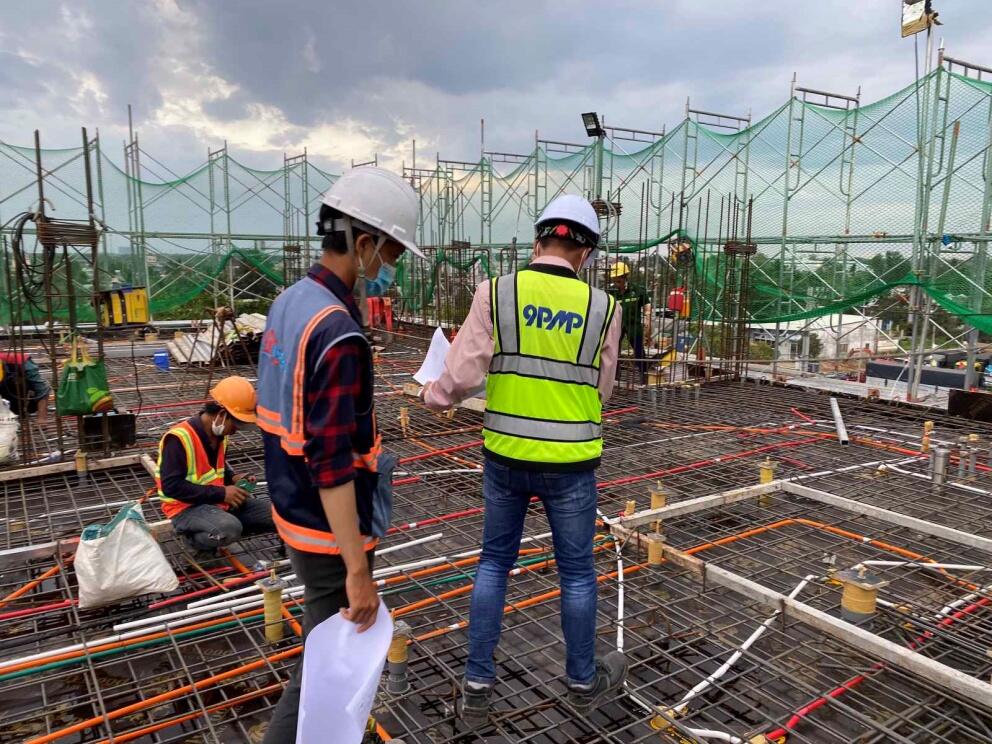

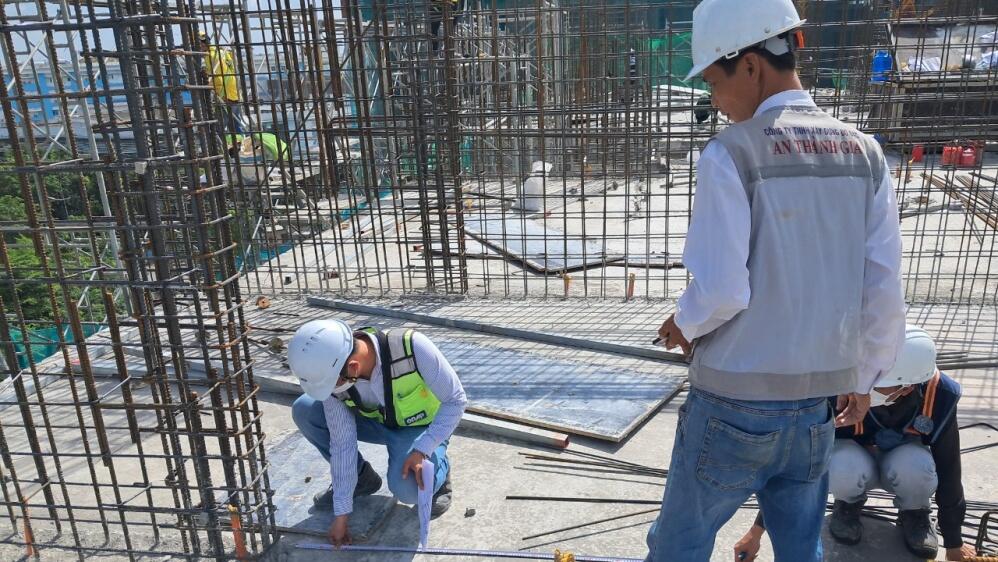

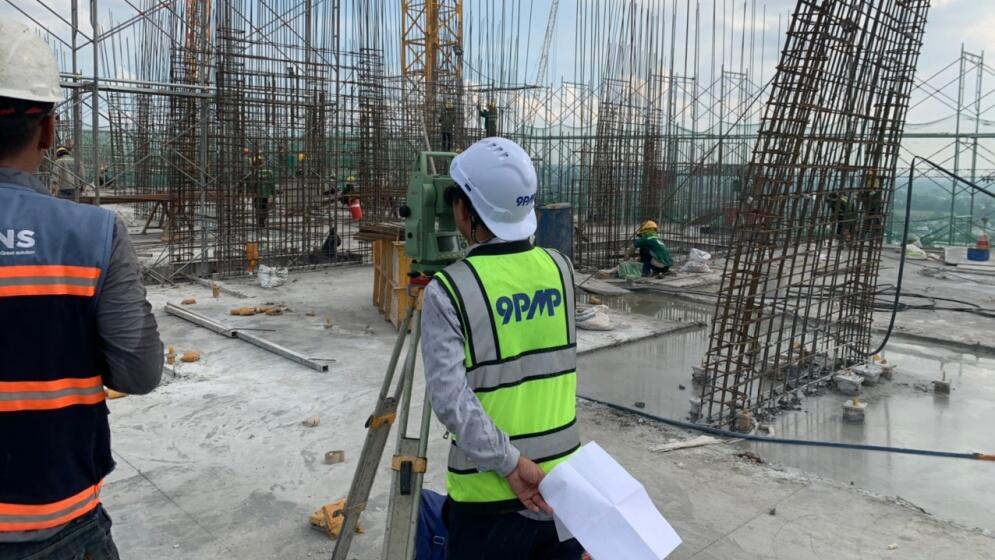

Kiểm tra chất lượng công trình

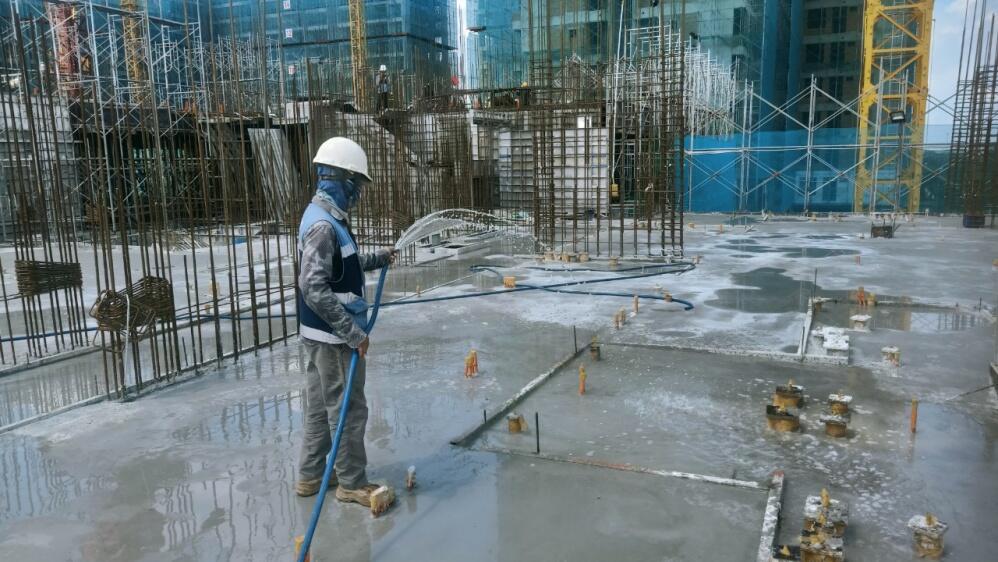

Thi công sàn tầng tháp Thames

Toàn cảnh công trình
Tháng 7- 2022

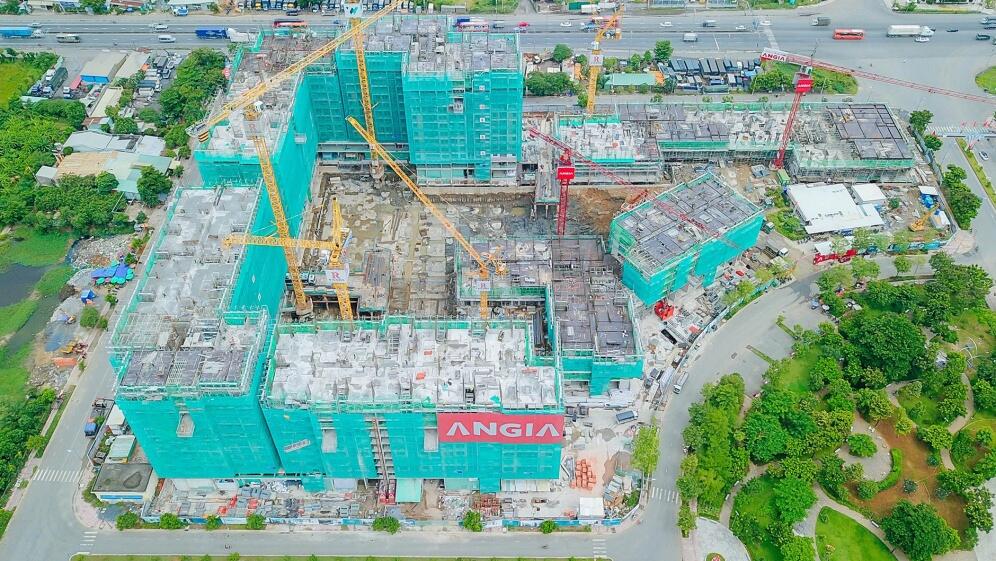

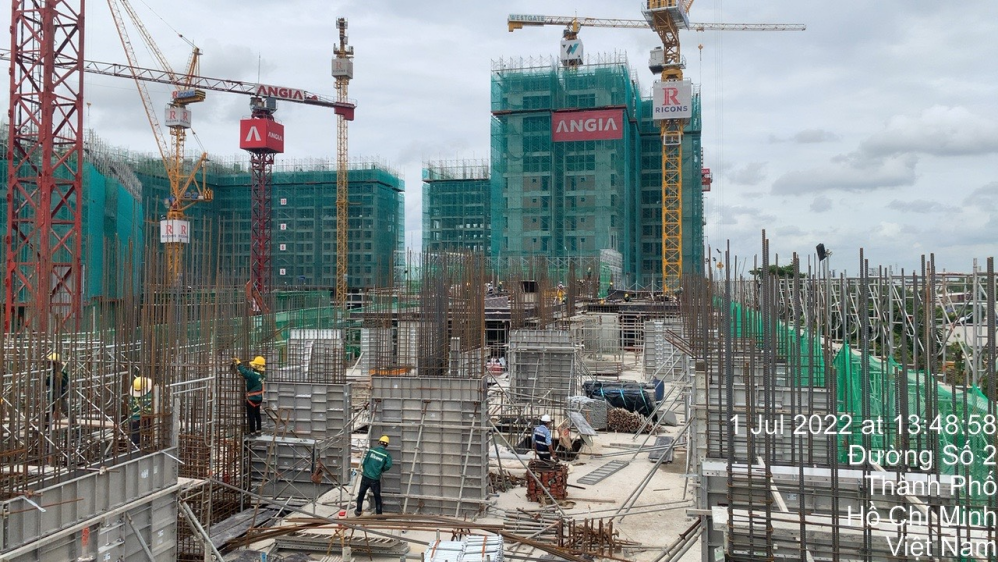

Thi công thép block Thames

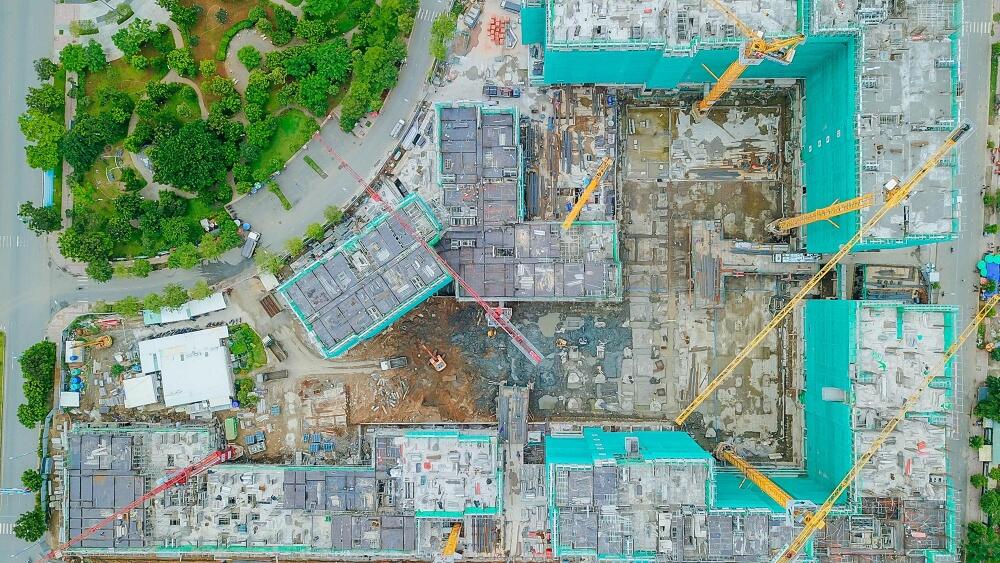

Thi công tầng 14 block Danube

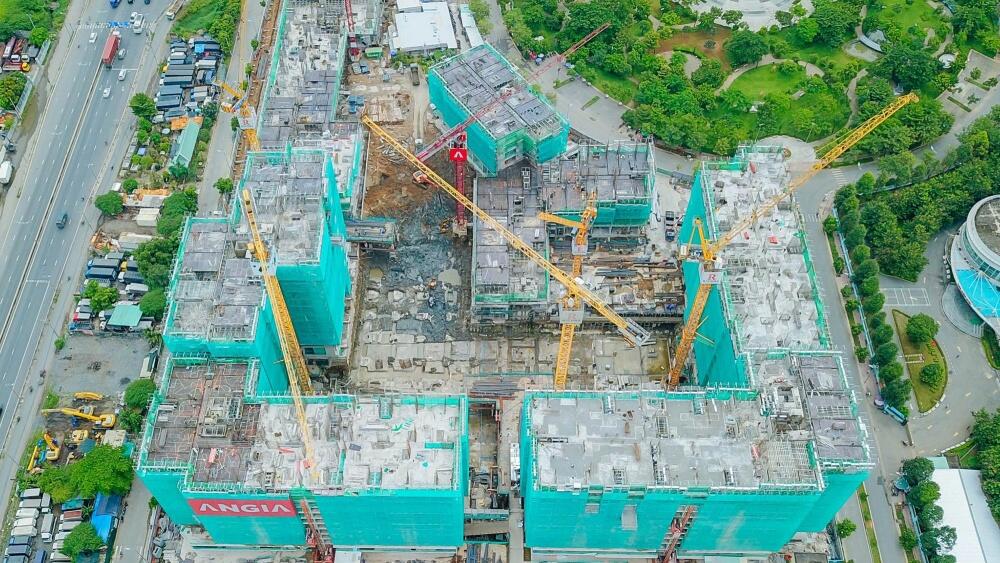

Thi công tầng 13 block Seine

Thi công tầng 3 block Thames

Kiểm tra công trình

Toàn cảnh công trình

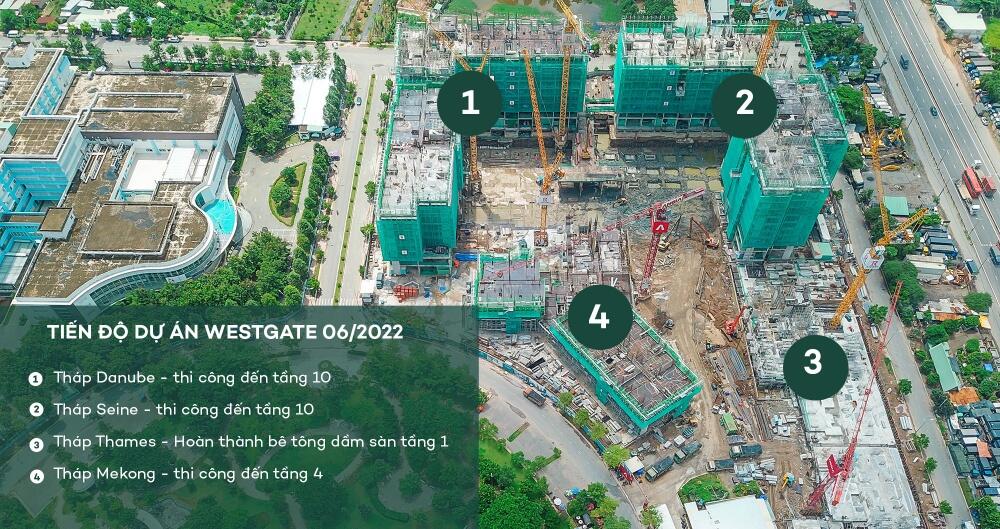

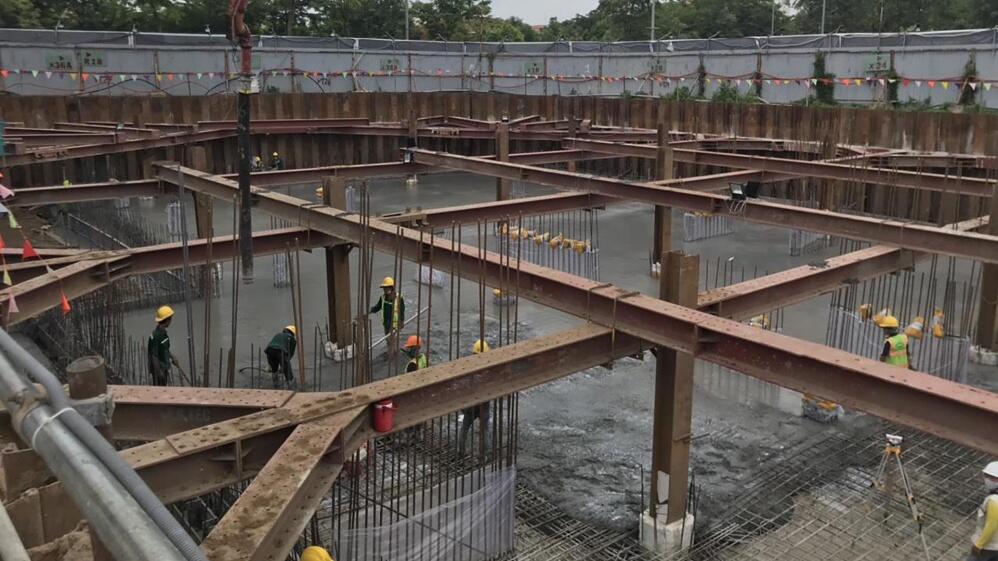

Tháng 6- 2022

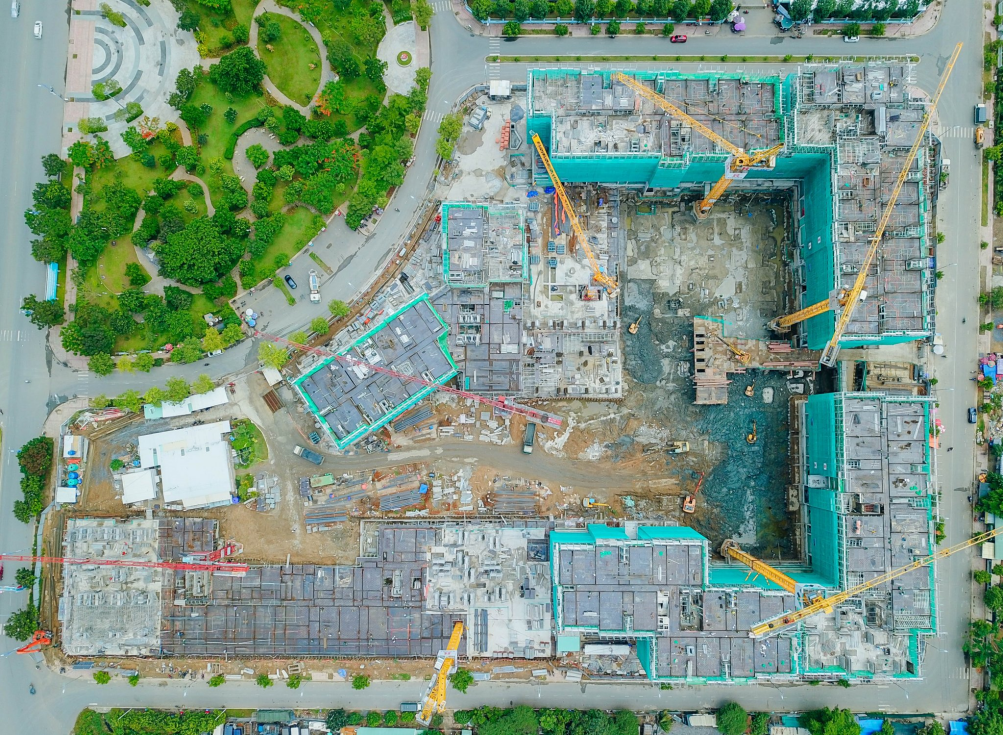

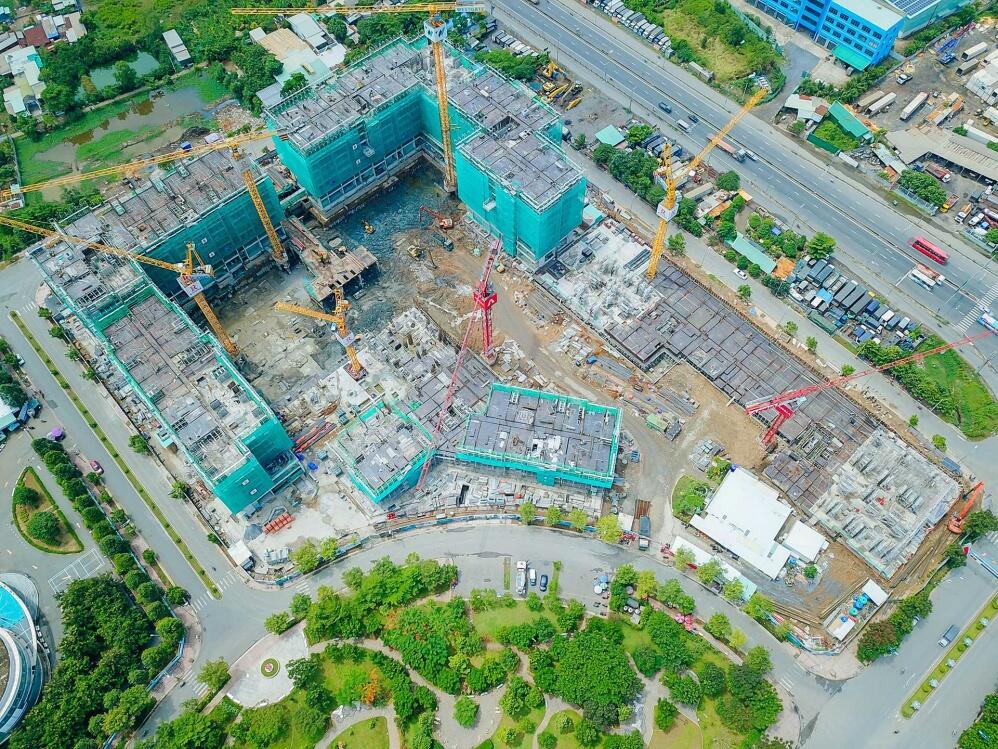

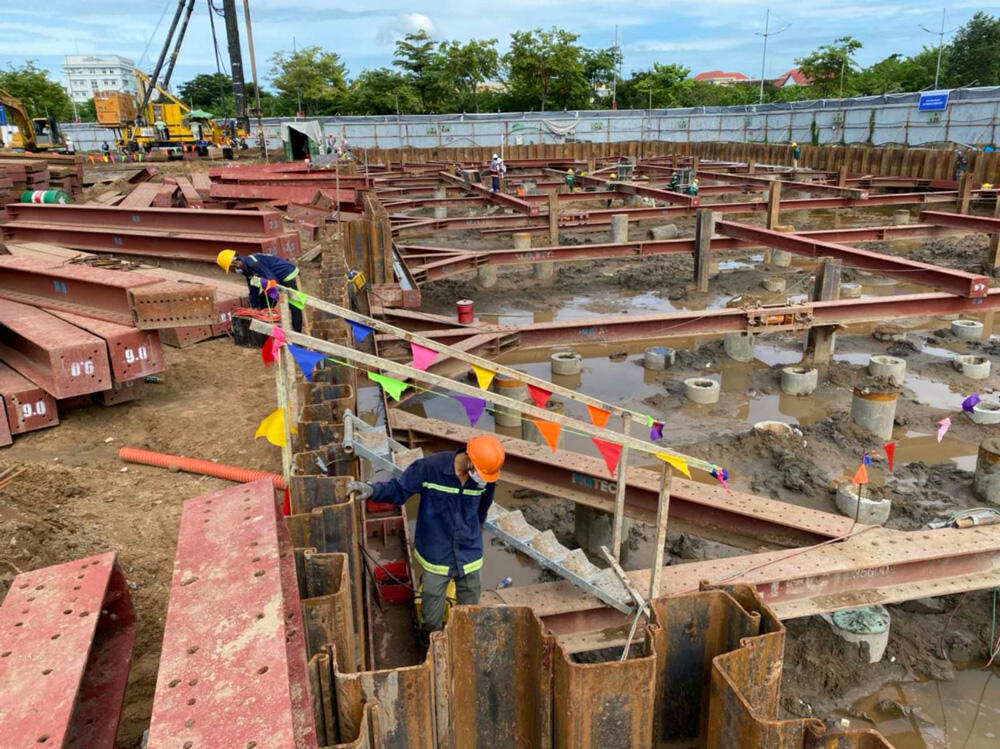

Thi công tầng 10 tháp Danube

Thi công tầng 10 tháp Seine

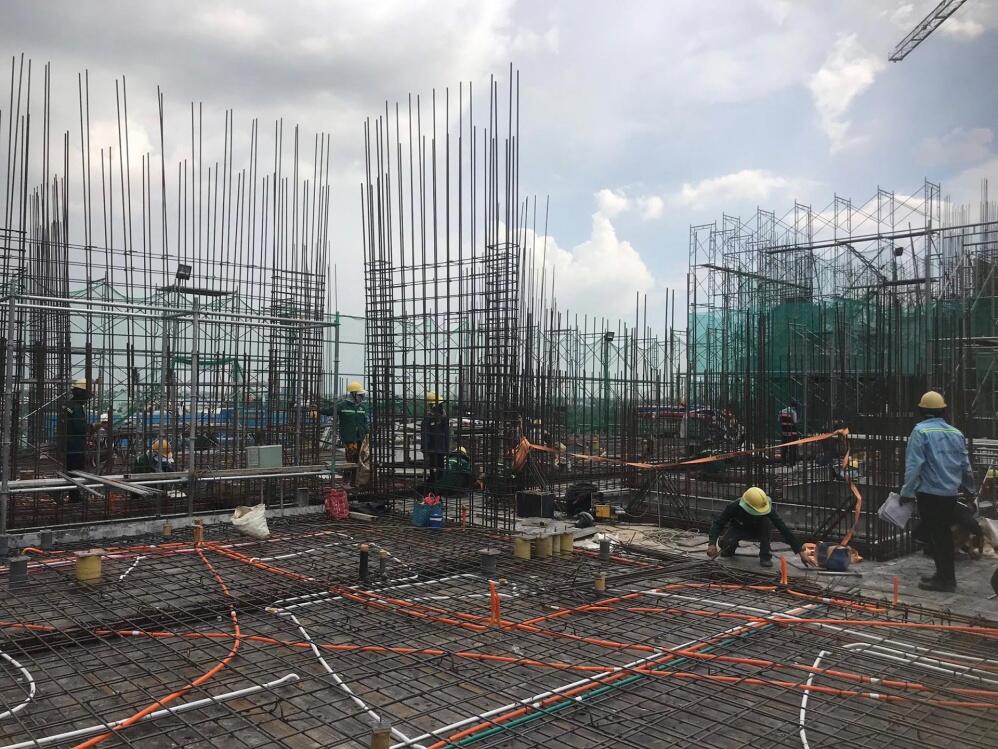

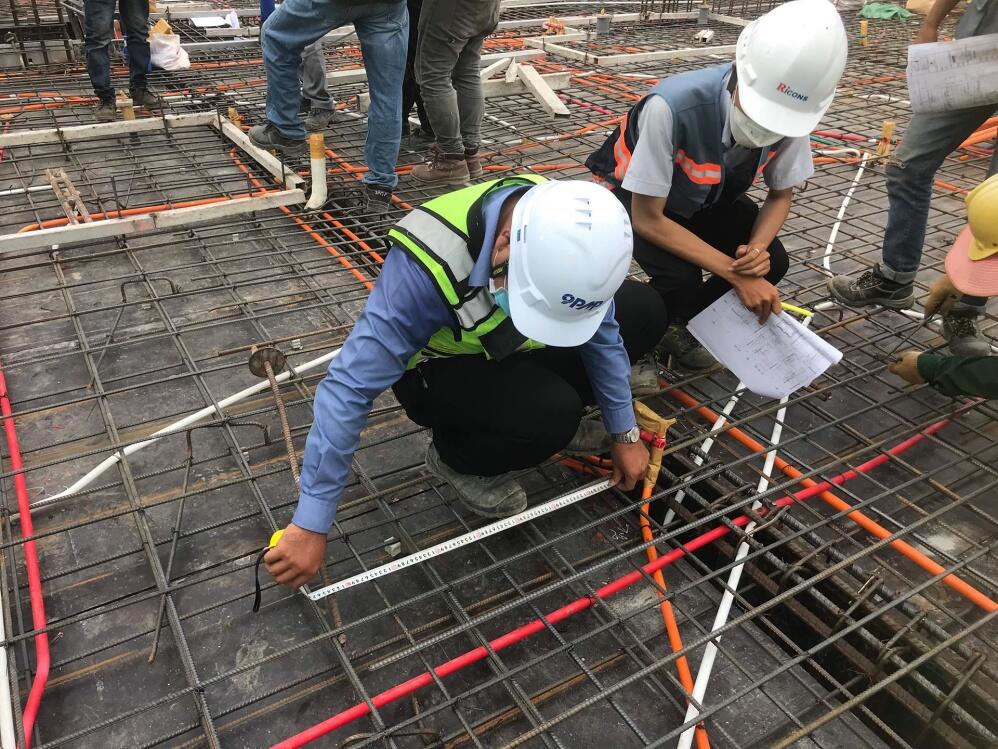

Thi công cốt thép

Kiểm tra chất lượng

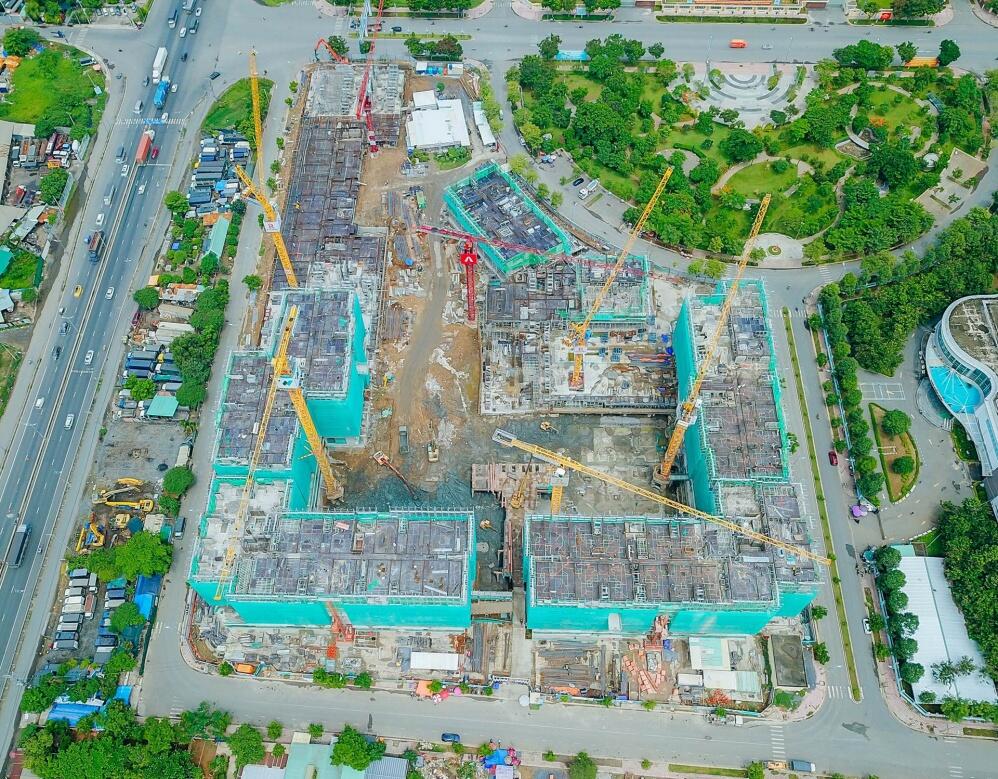

Thi công tầng 4 tháp Mekong

Toàn cảnh công trường

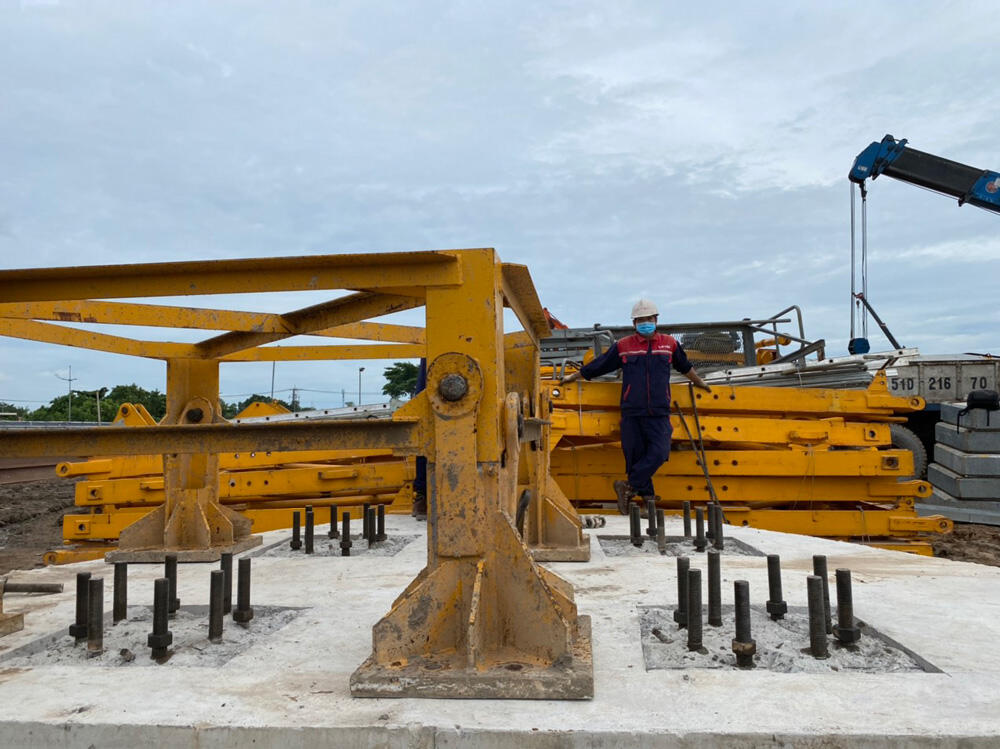

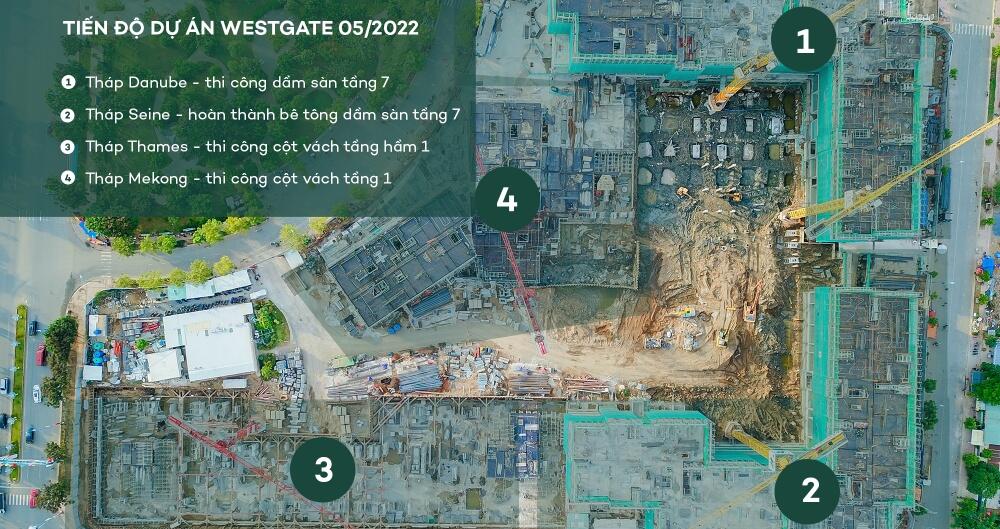

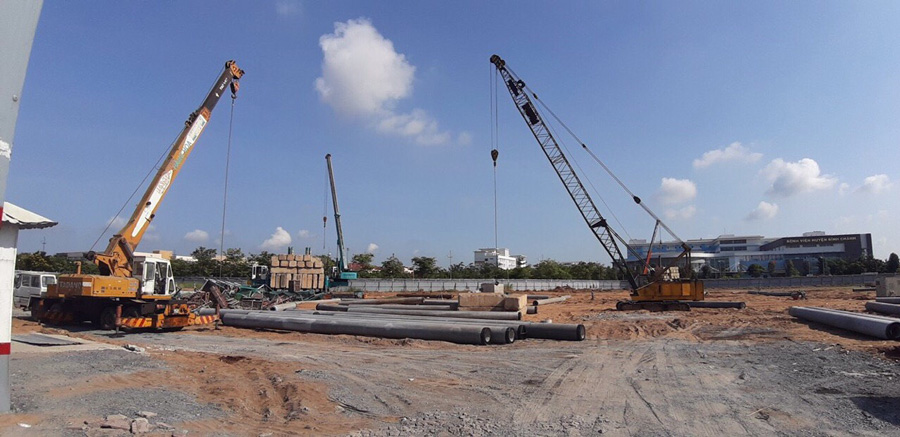

Tháng 5- 2022

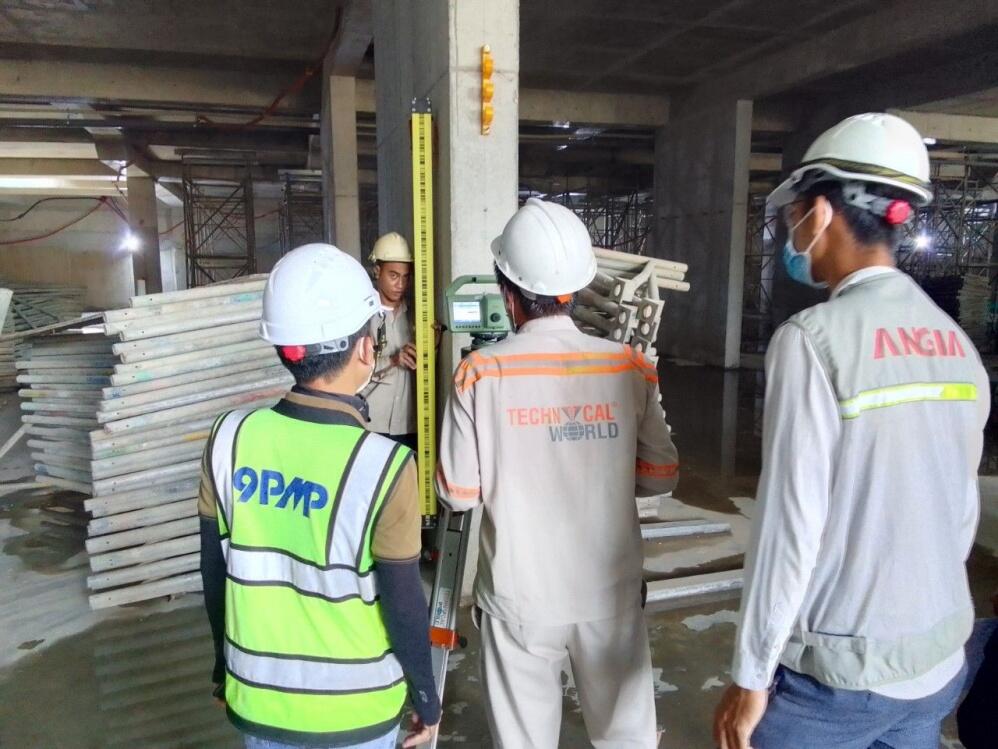

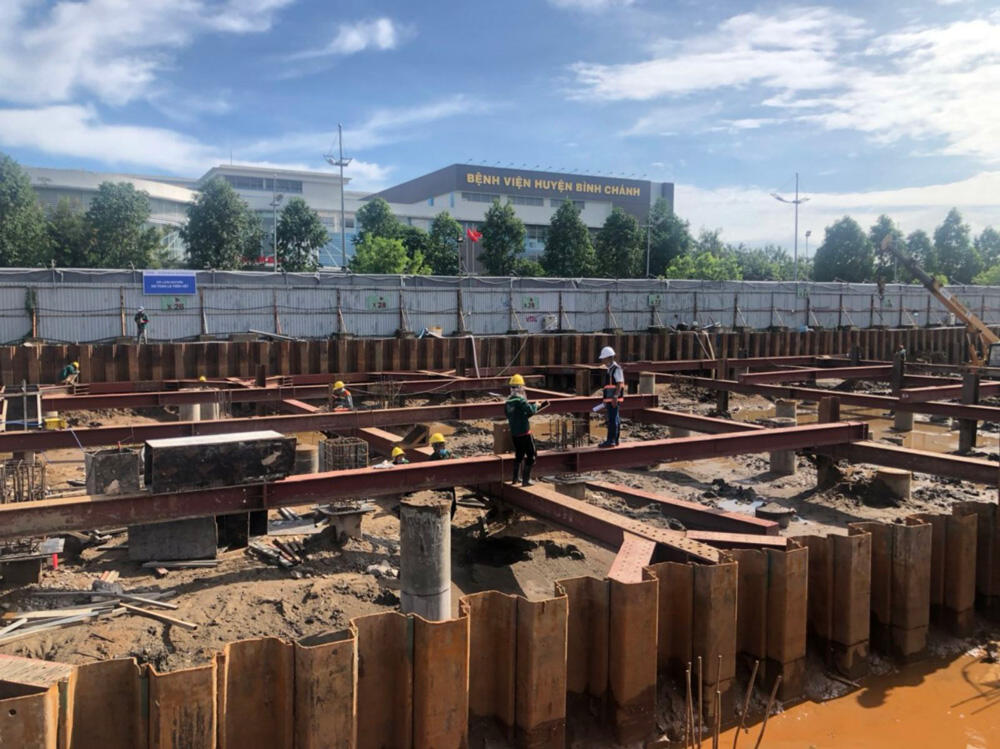

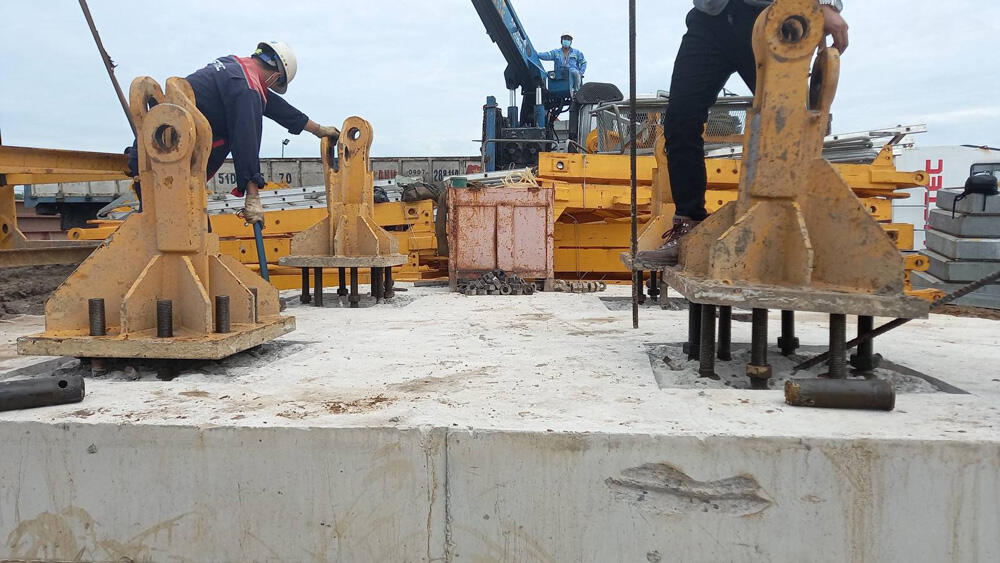

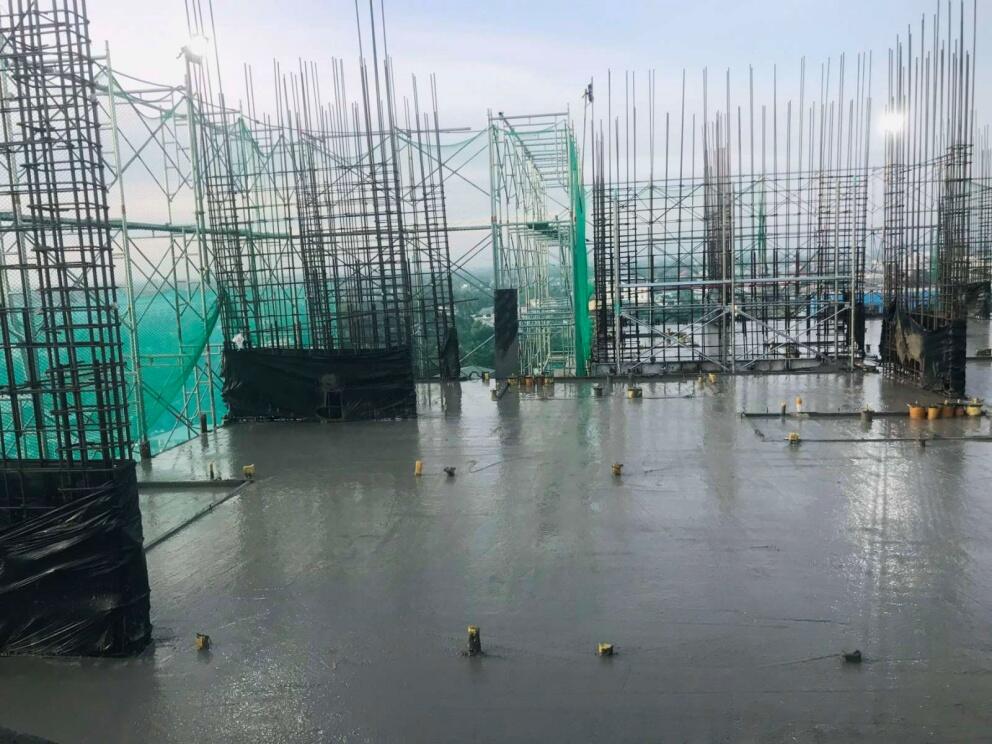

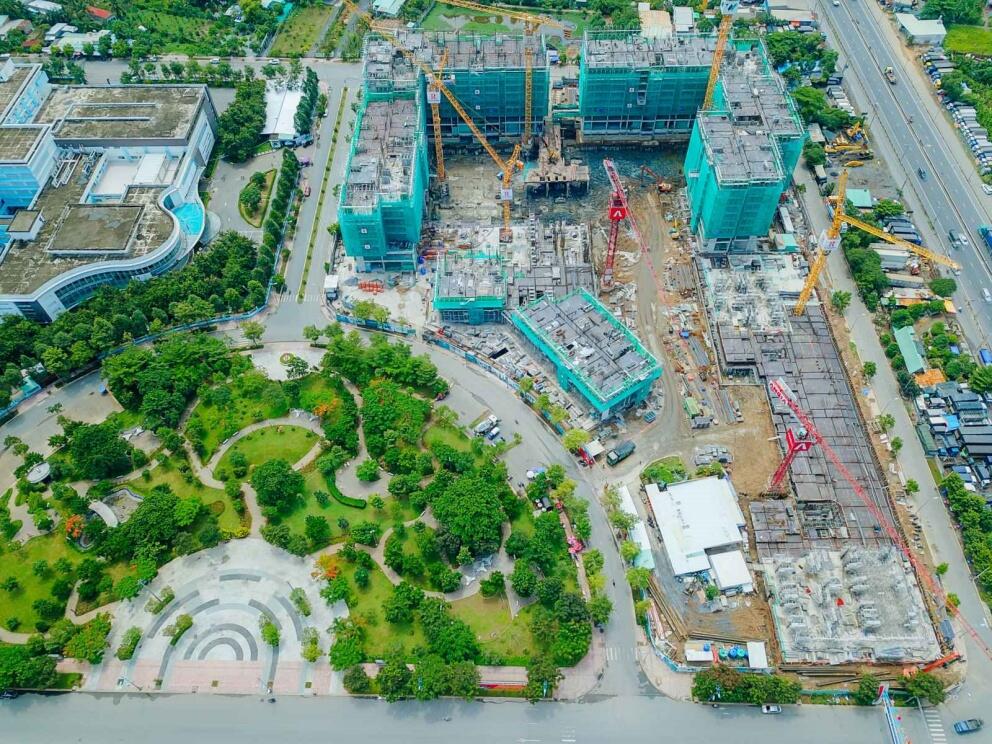

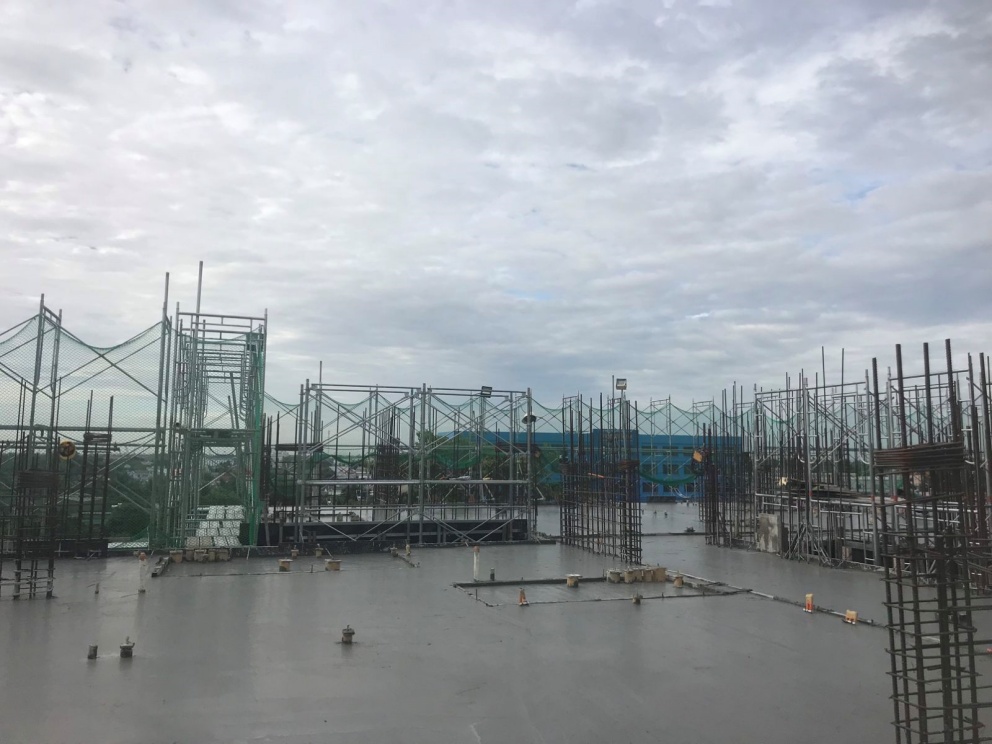

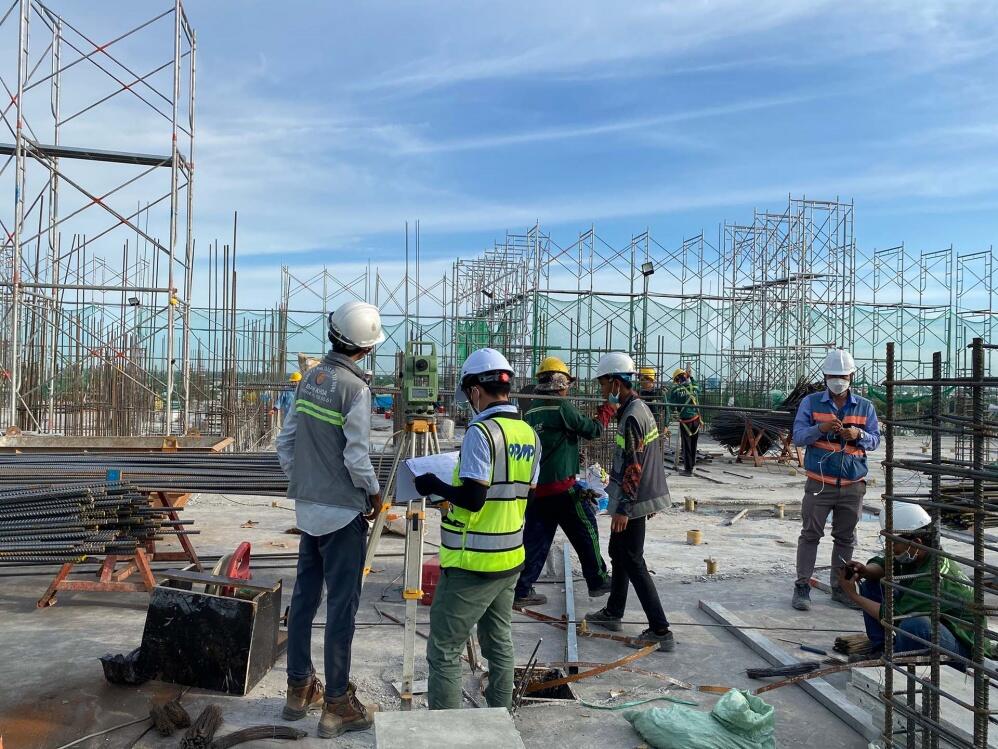

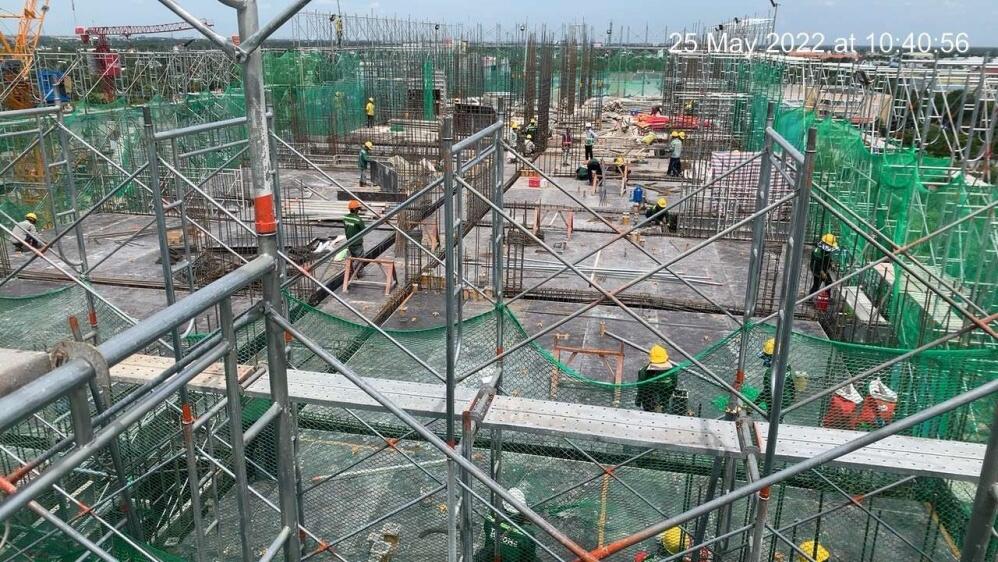

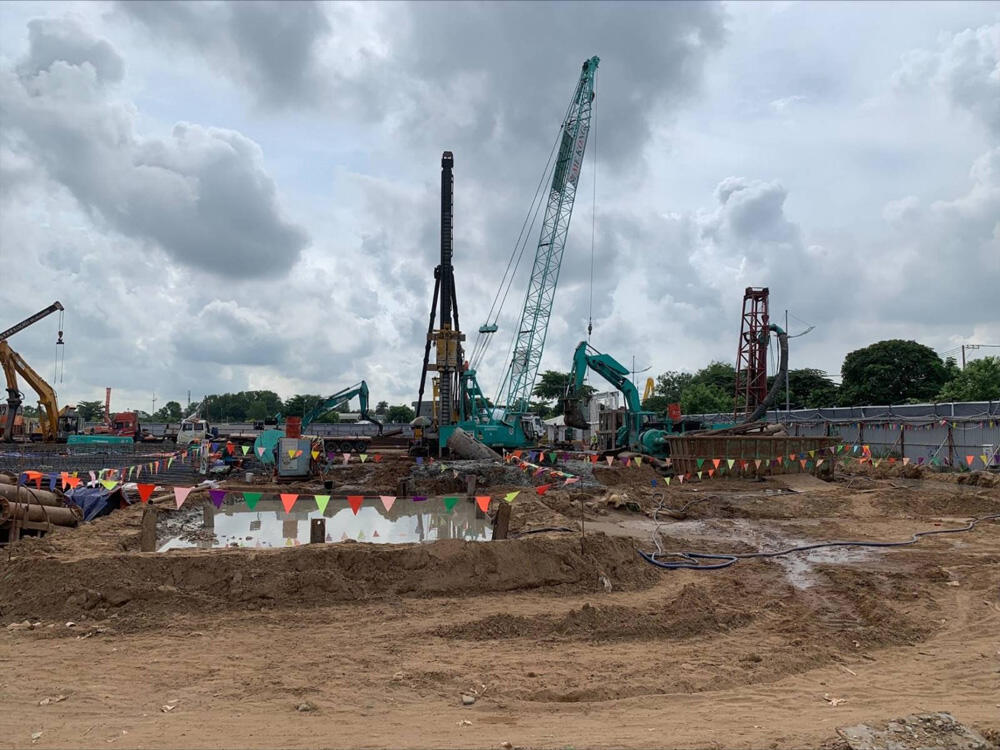

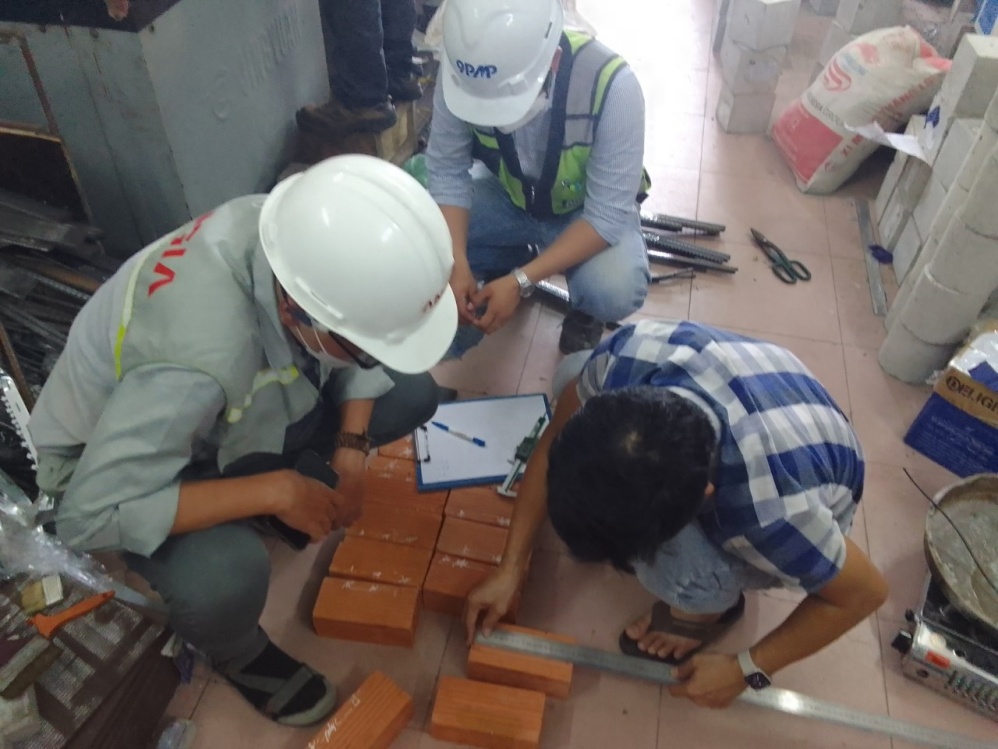

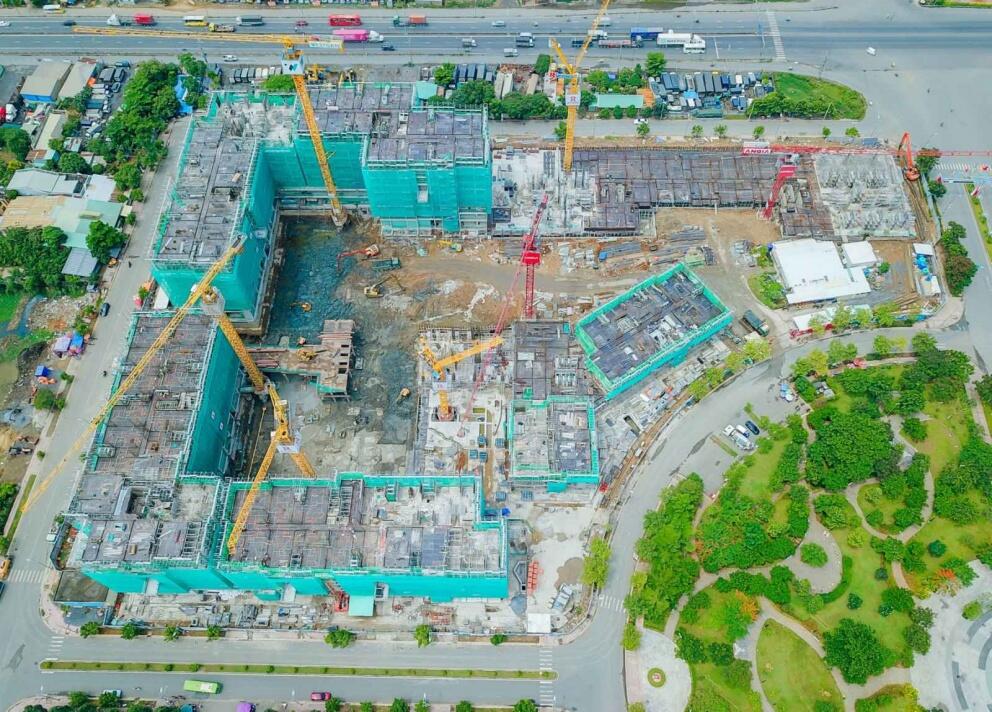

Cập nhật tiến độ thi công ngày 30/5/2022

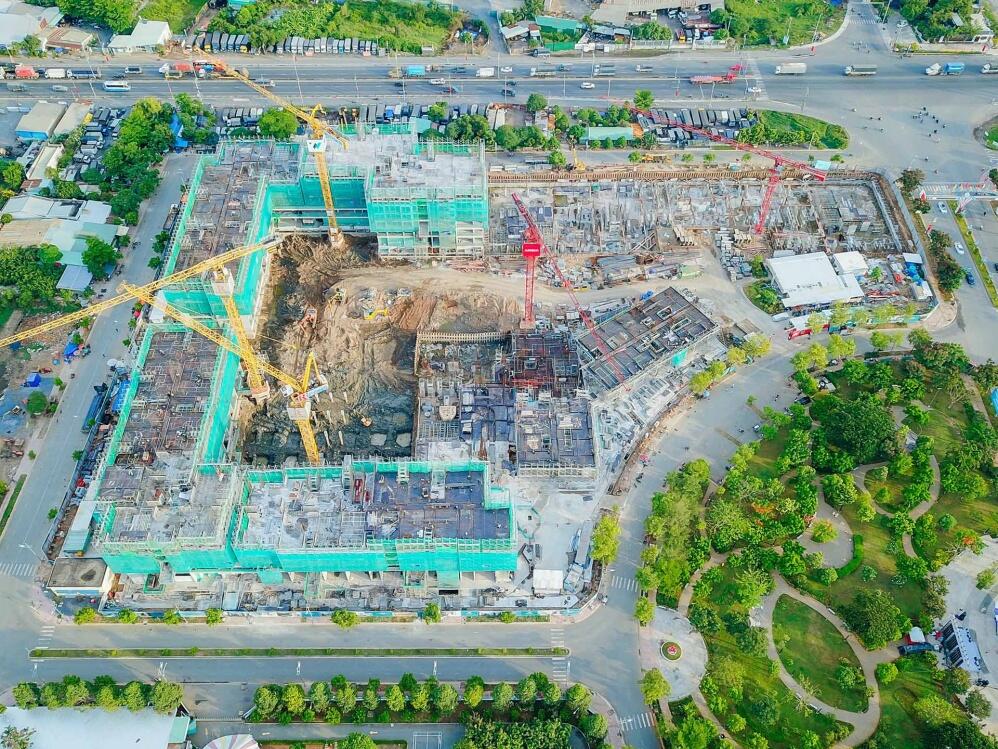

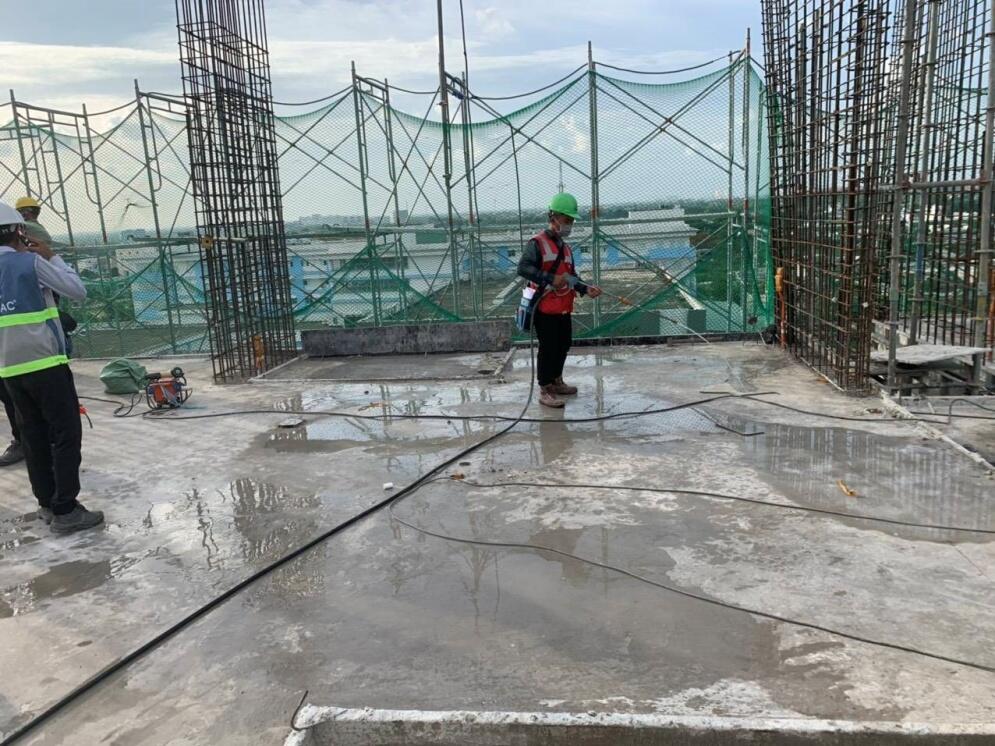

Thi công dầm sàn tầng 7 tháp Danube

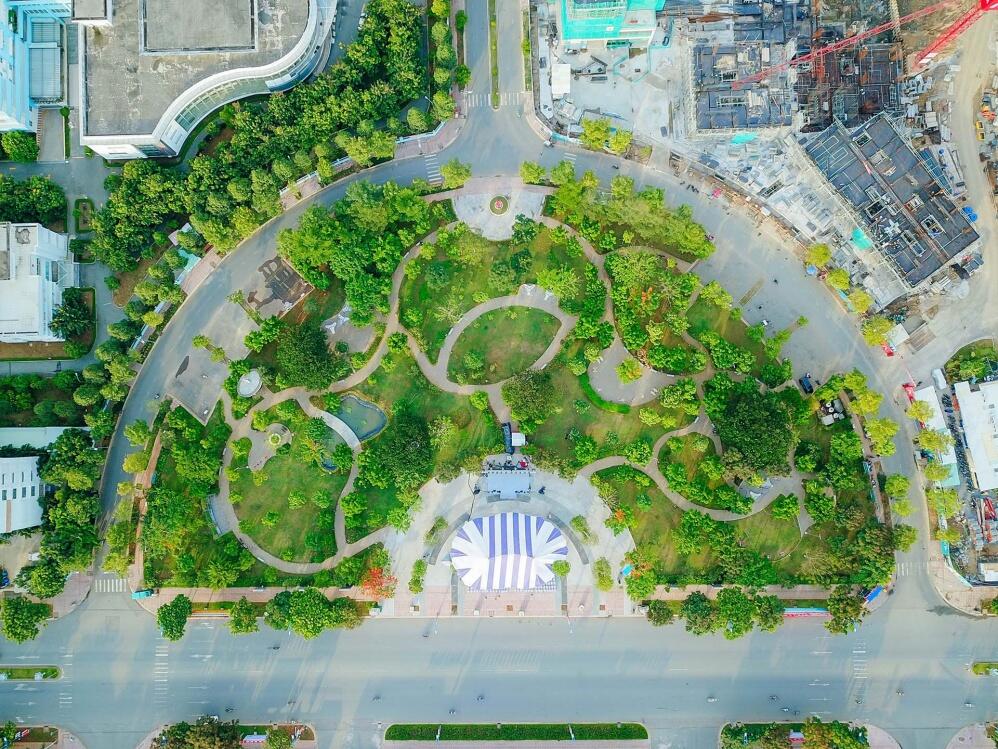

Công viên trung tâm

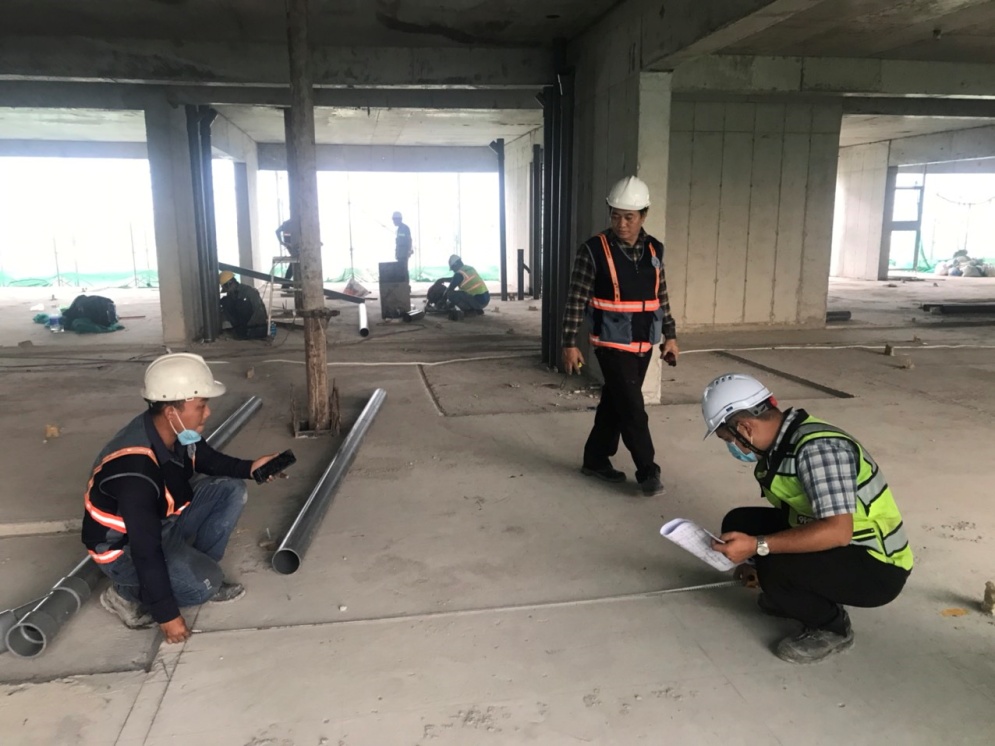

Kiểm trang tiến độ thi công

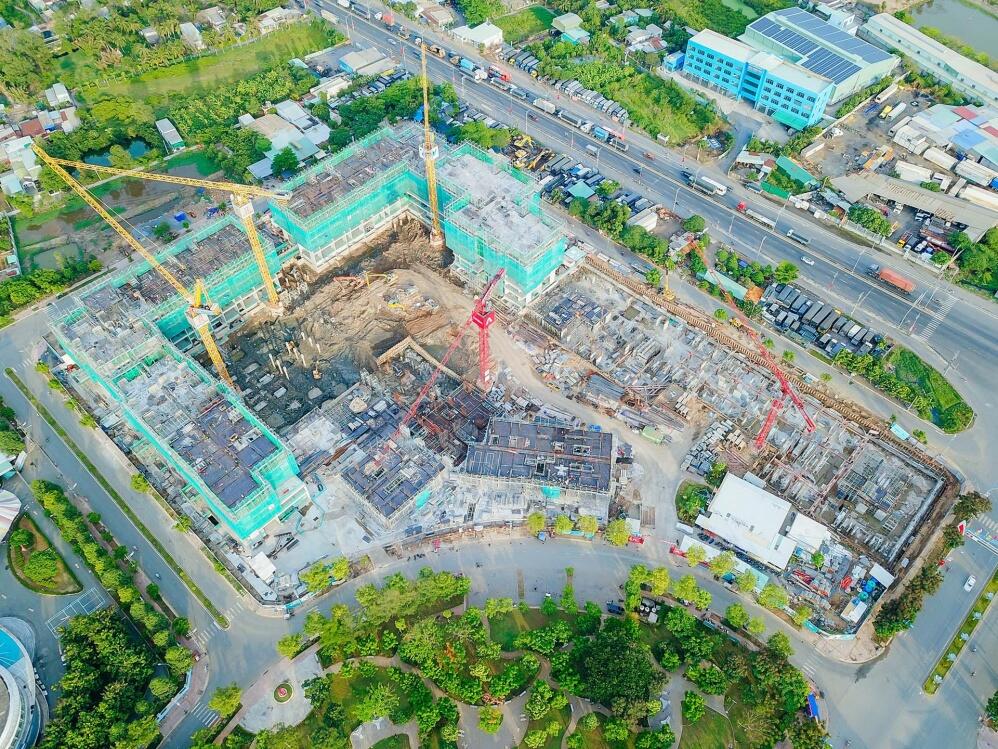

Hoàn thành bê tông dầm sàn tầng 7 tháp Seine

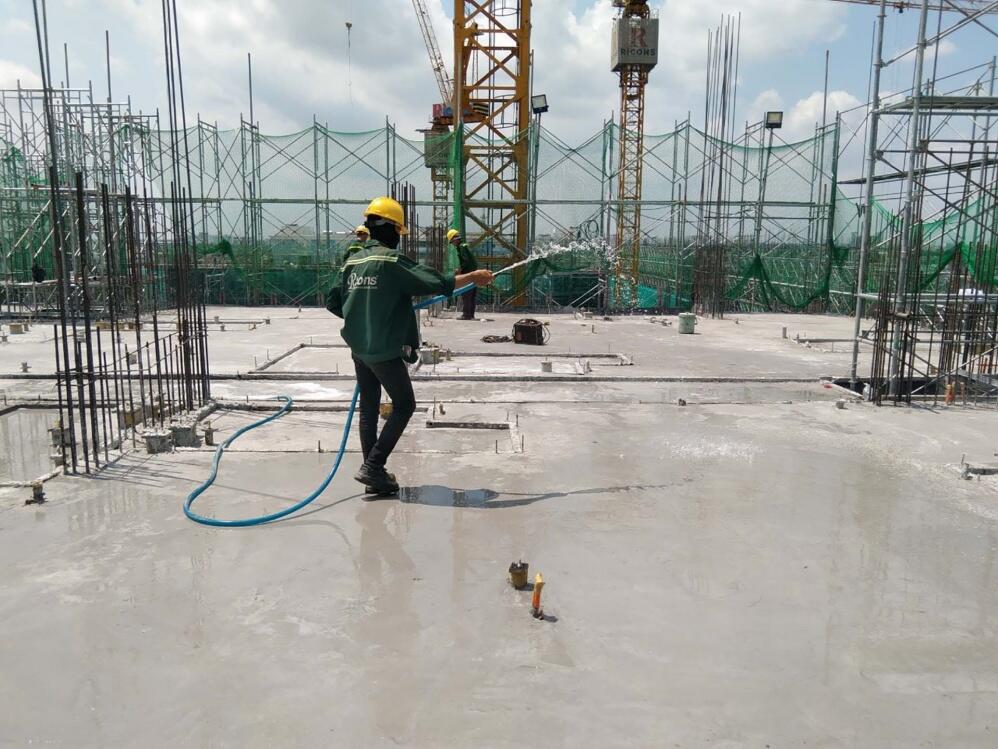

Thi công sàn tầng tháp Mekong

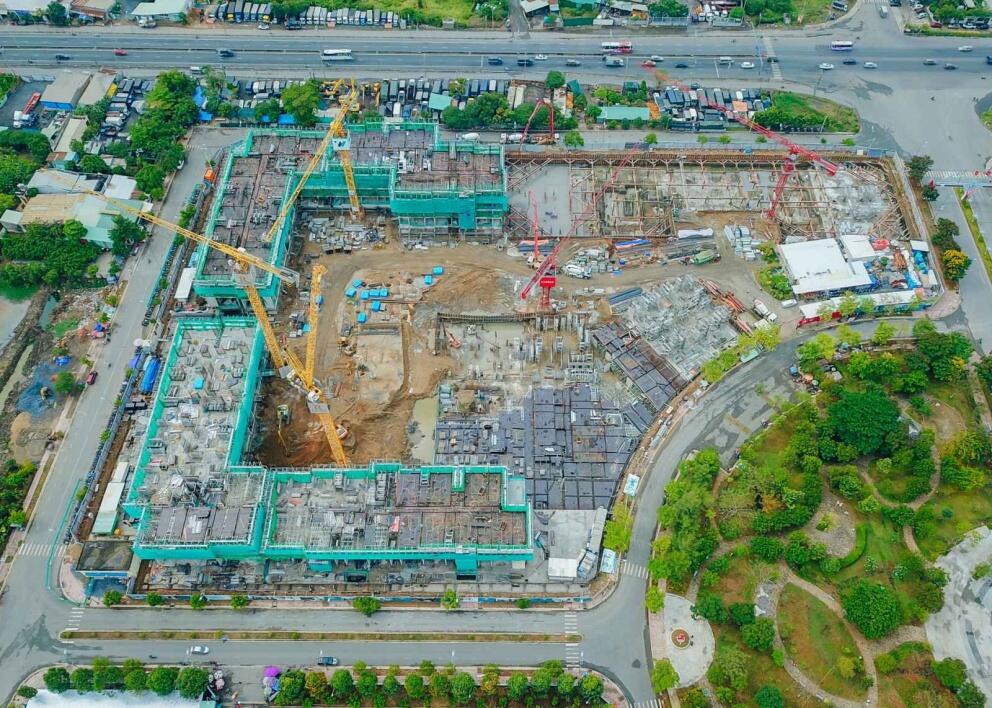

Tổng quan công trường thi công
Tháng 4- 2022

Toàn cảnh công trường

Thi công tầng 4 tháp Danube

Thi công tầng 4 tháp Seine

Thi công dầm sàn

Toàn cảnh công trường

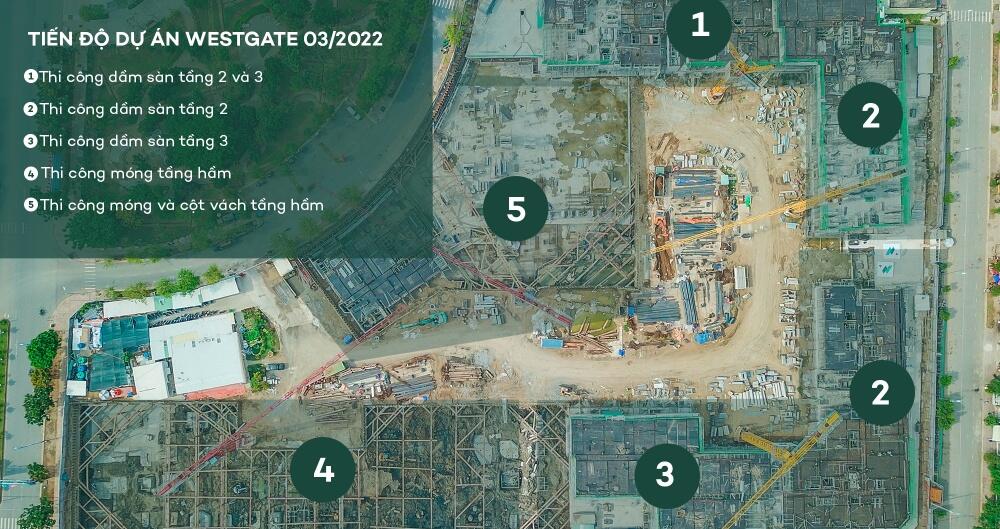

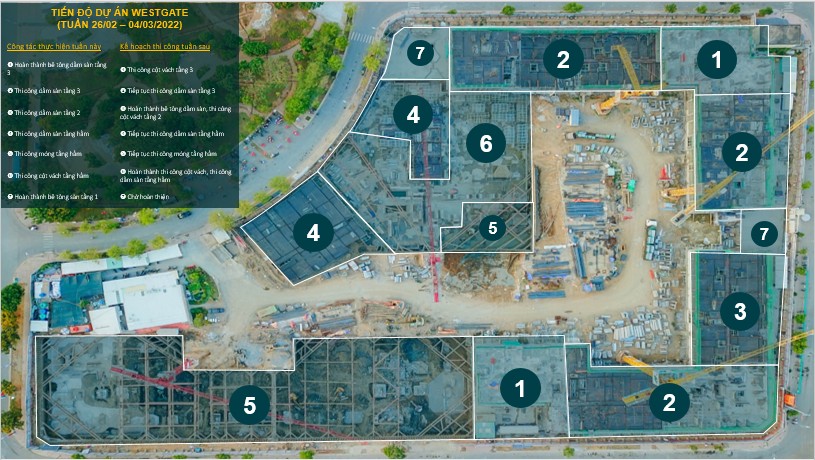

Tháng 3- 2022

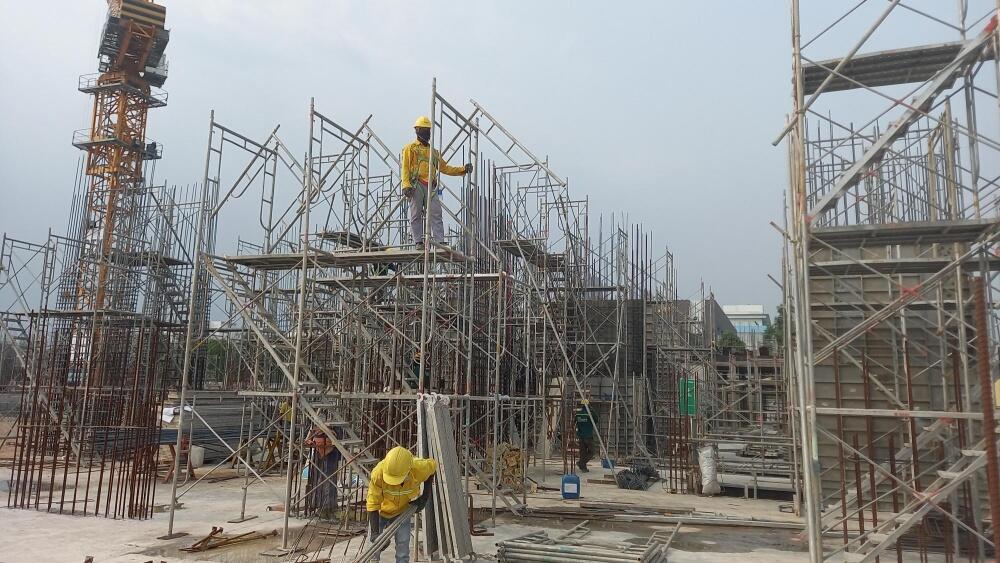

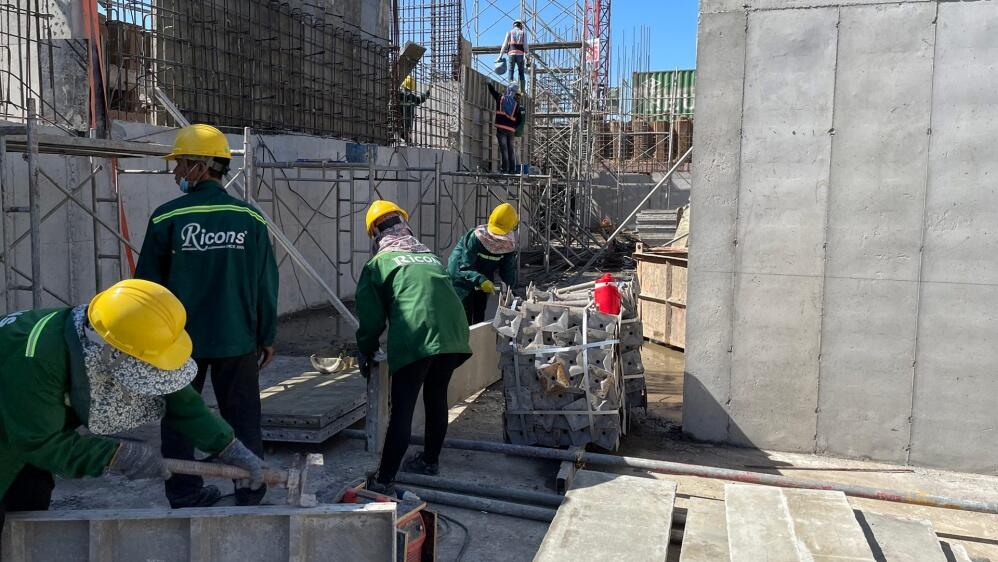

Thi công cột vách hầm

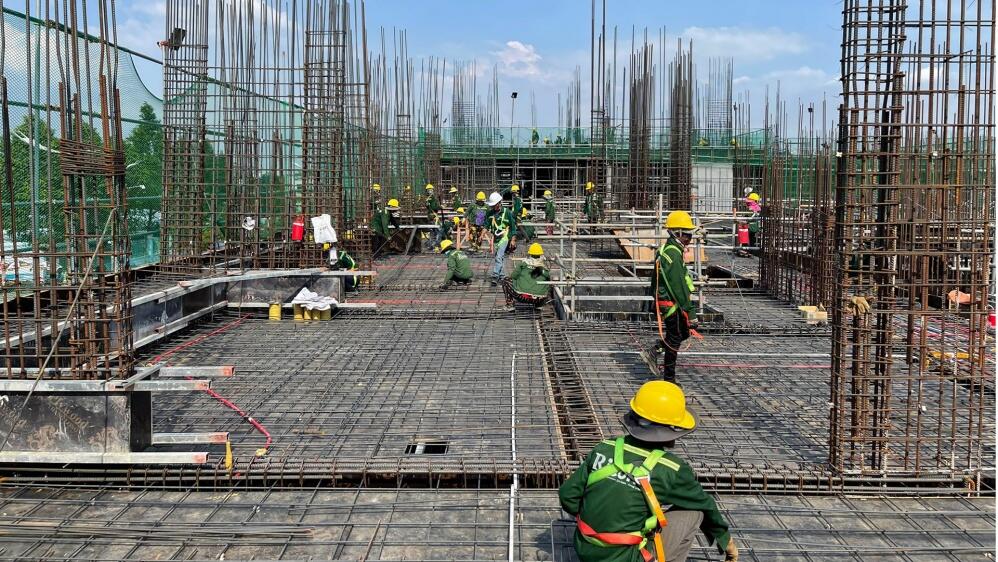

Thi công sàn tầng 2

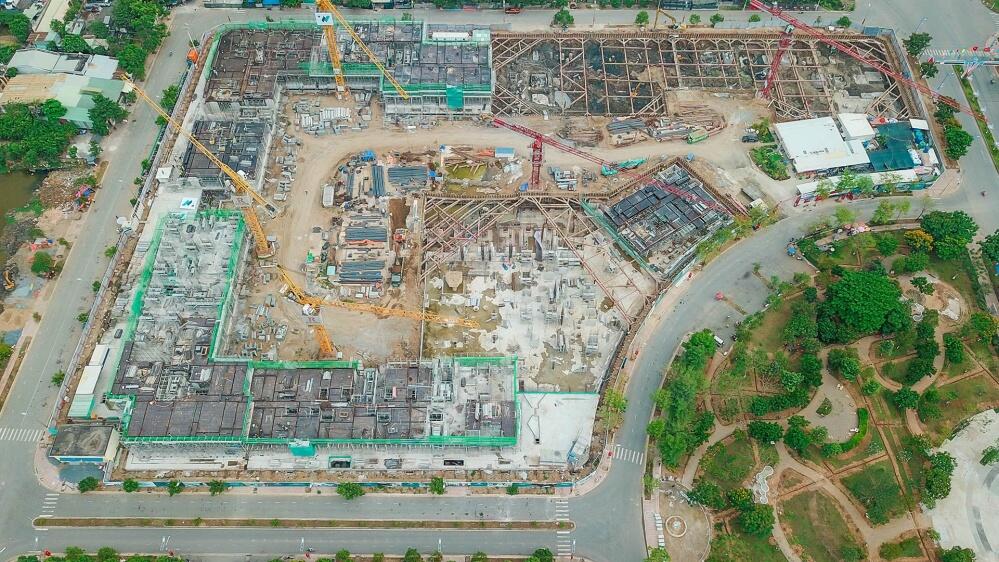

Thi công dầm sàn tầng 2-3 Block Danube

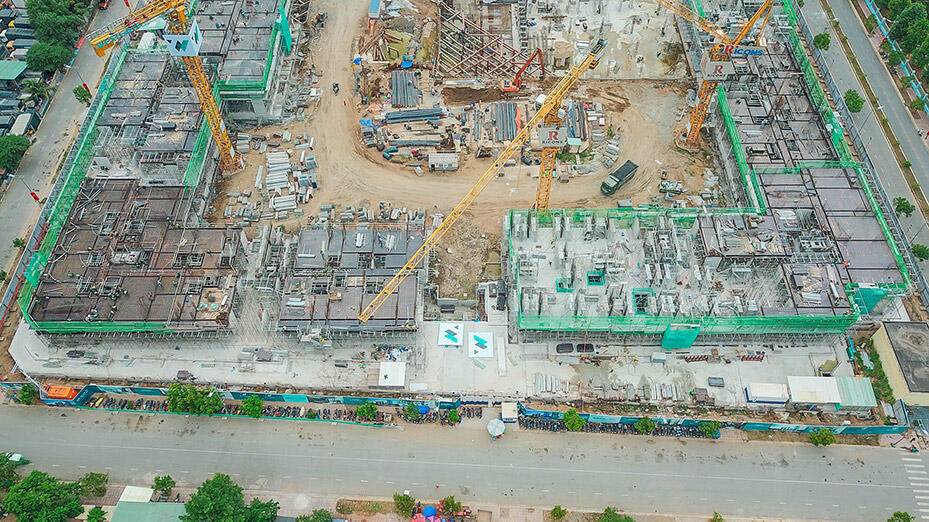

Thi công dầm sàn tầng 2-3 Block Seine

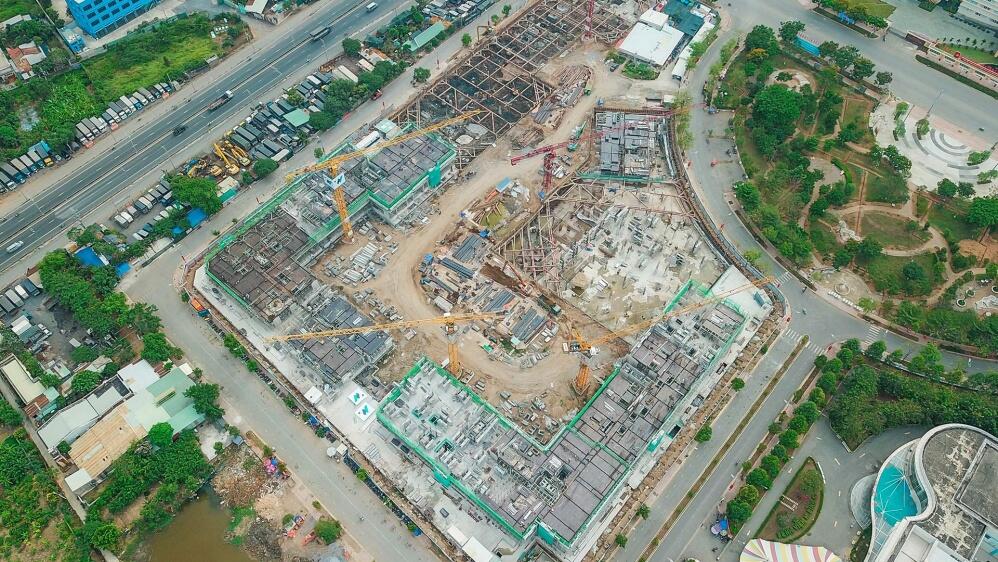

Thi công móng hầm block Mekong

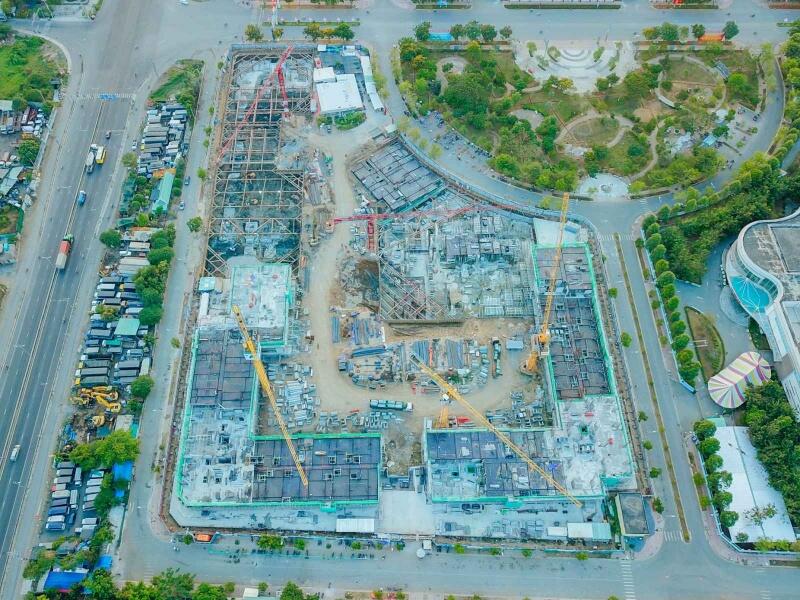

Toàn cảnh công trường

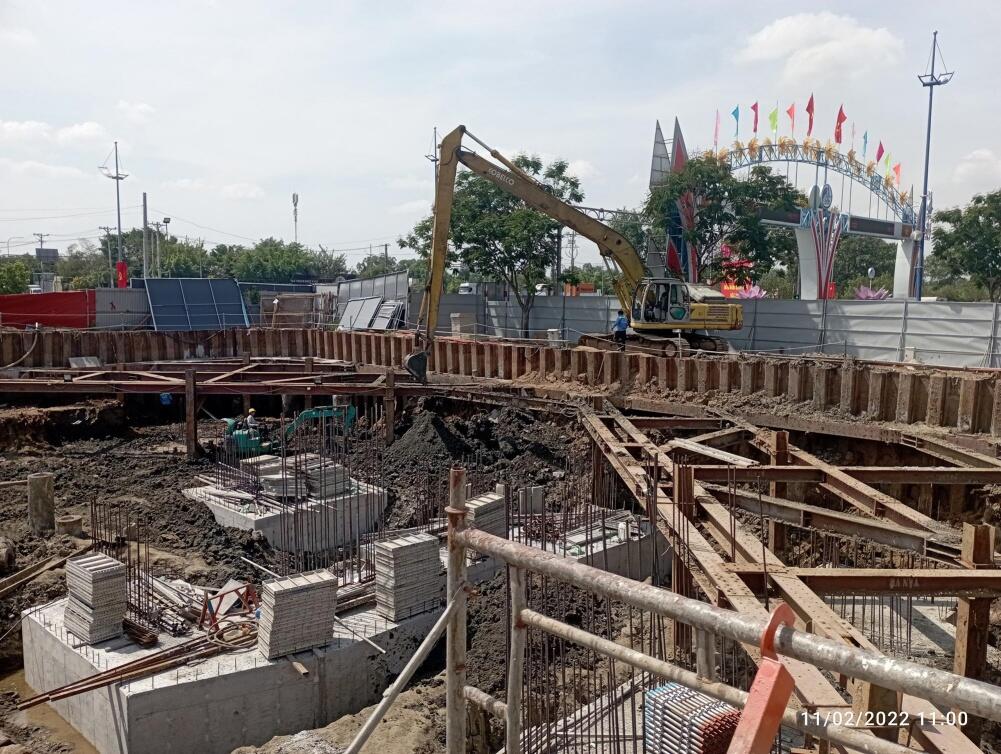

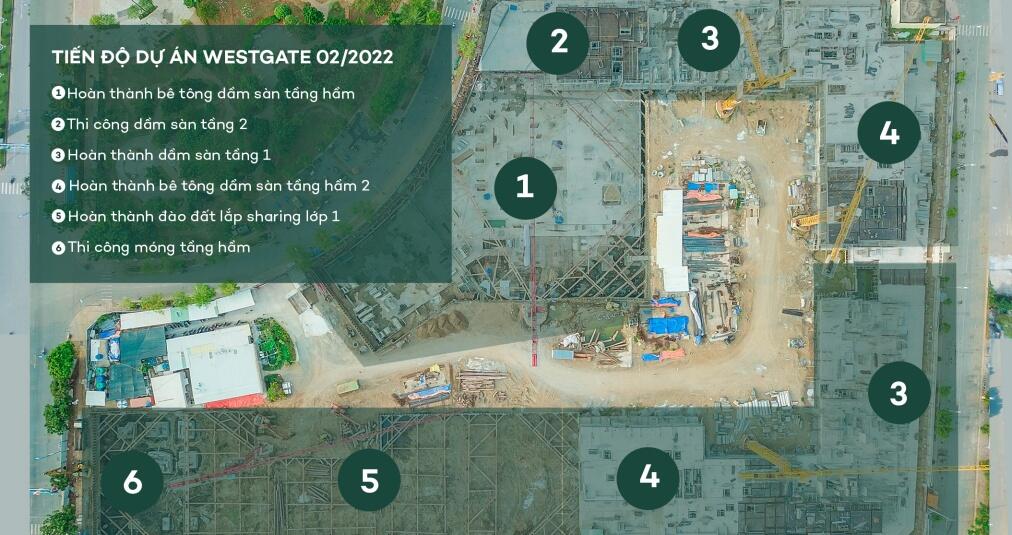

Tháng 2- 2022

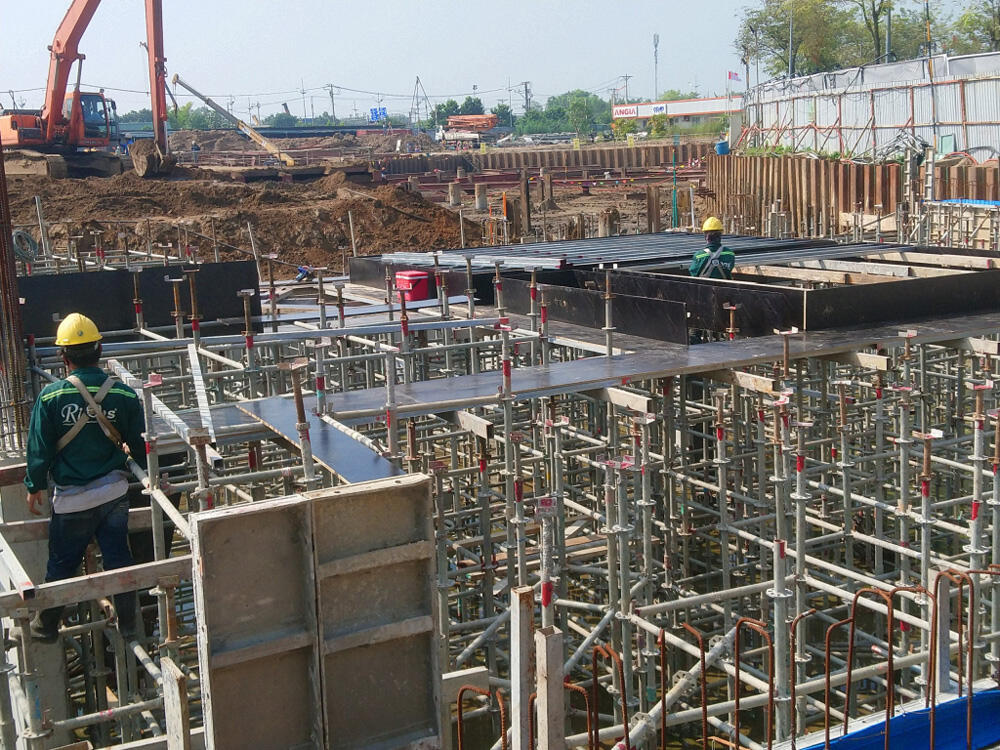

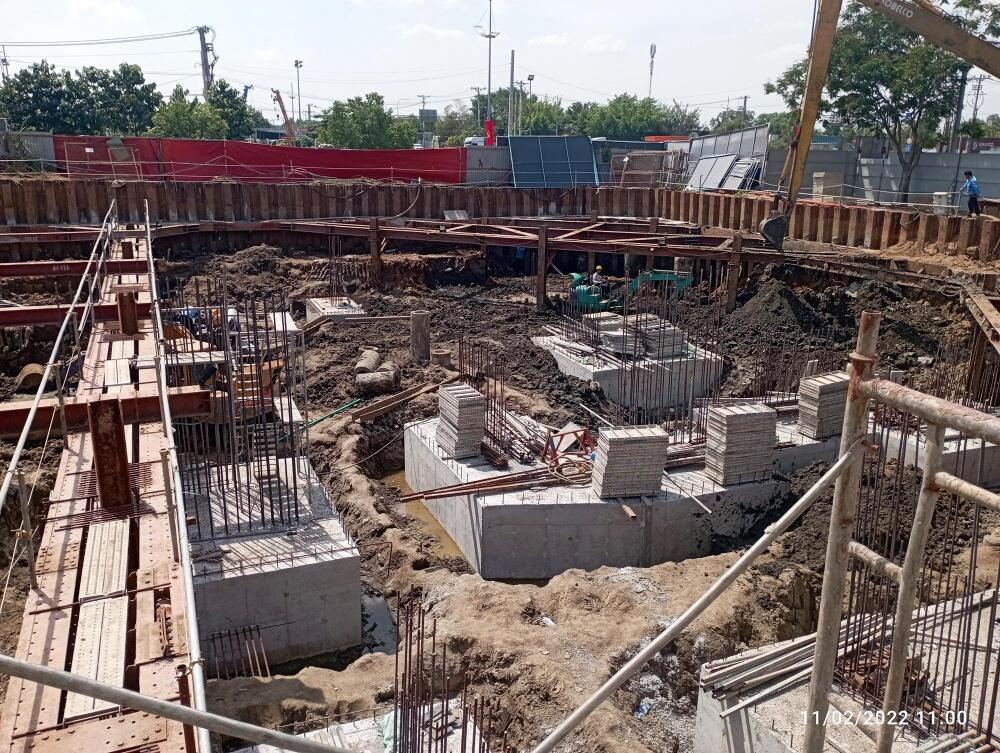

Thi công sàn tầng hầm

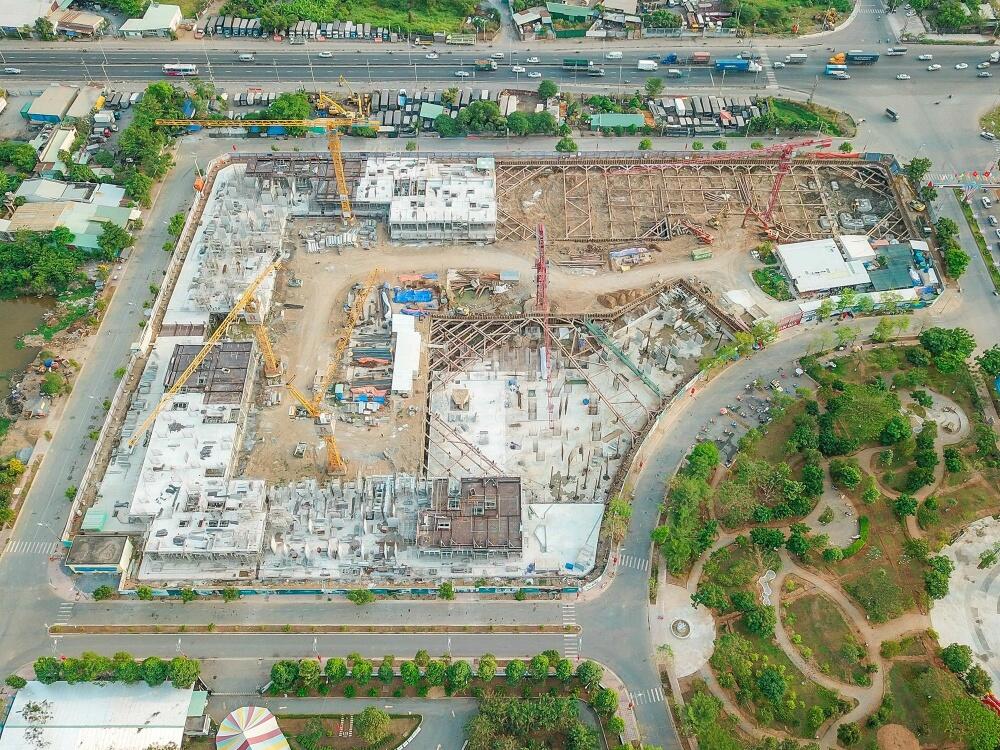

Hoàn thành bê tông dầm sàn tầng hầm block Mekong

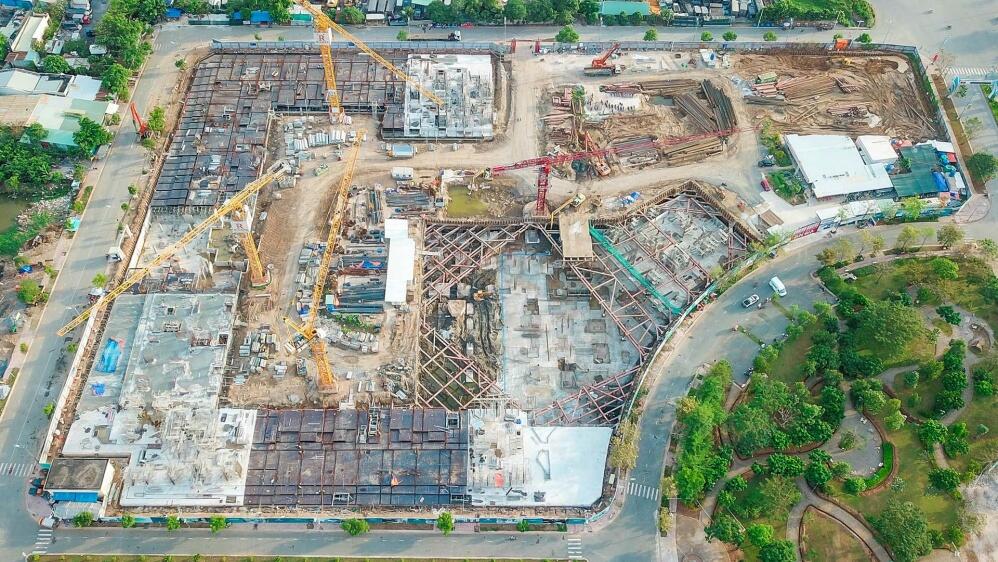

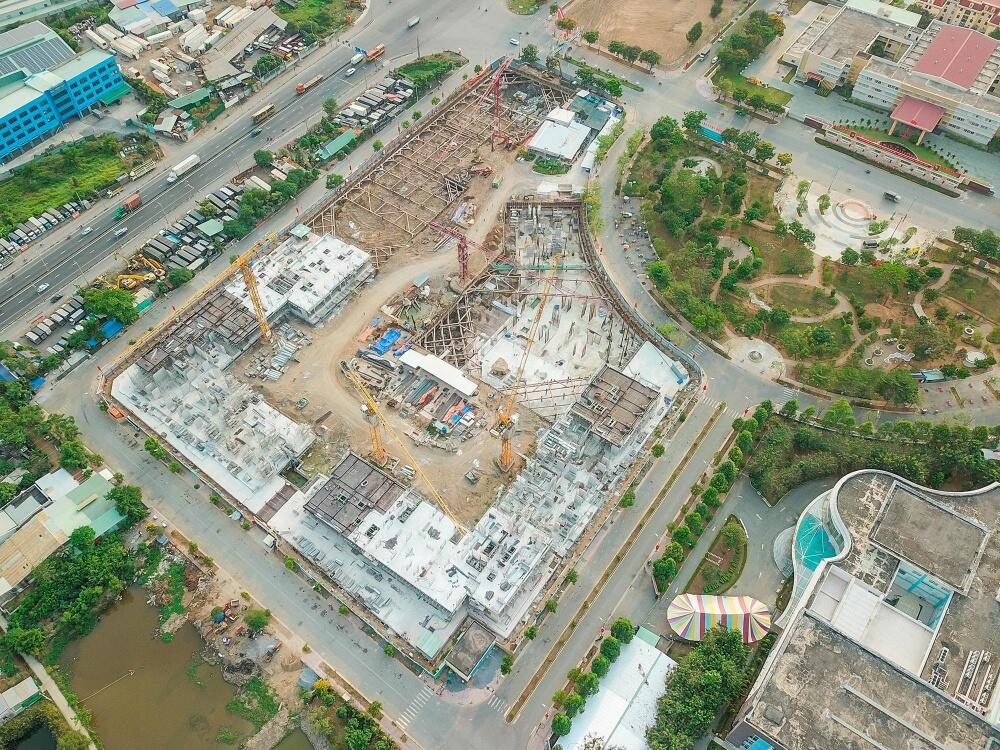

Thi công tầng 2 block Danube

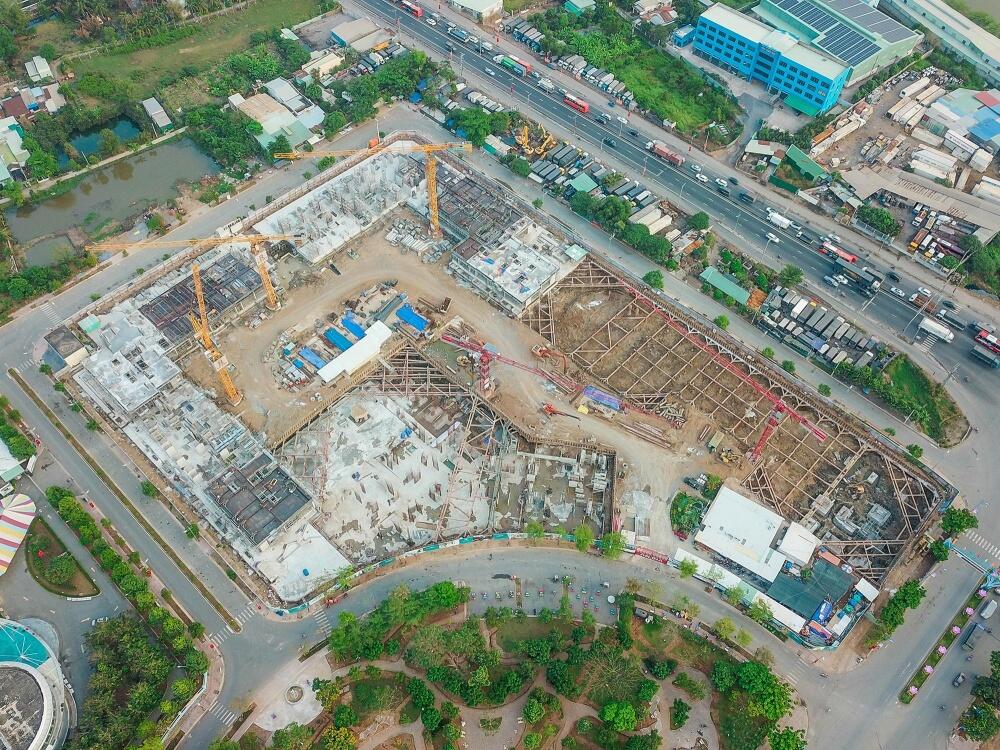

Hoàn thành bê tông dầm sàn tầng hầm 2 block Seine

Thi công sàn tầng hầm

Tổng quan công trường

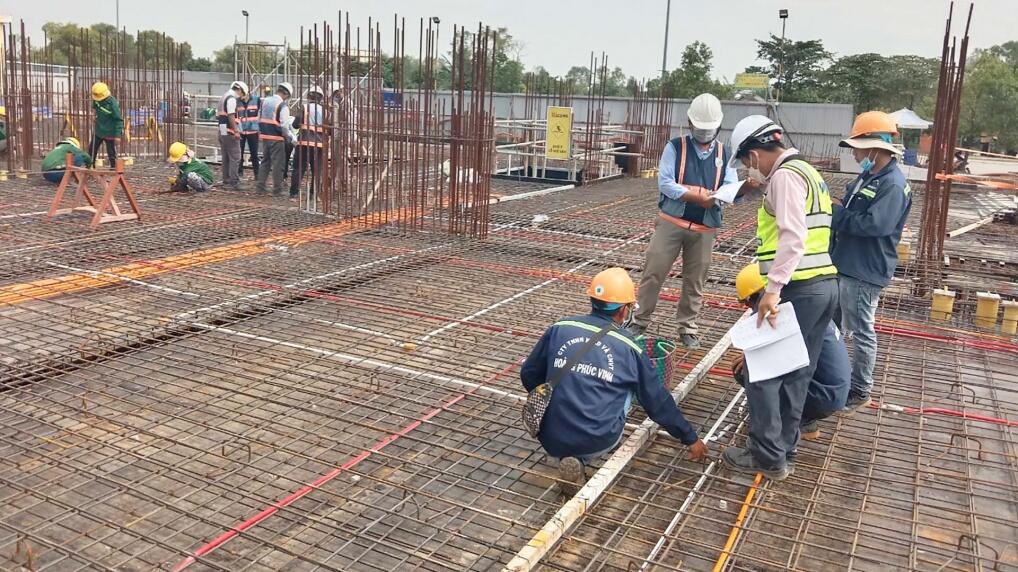

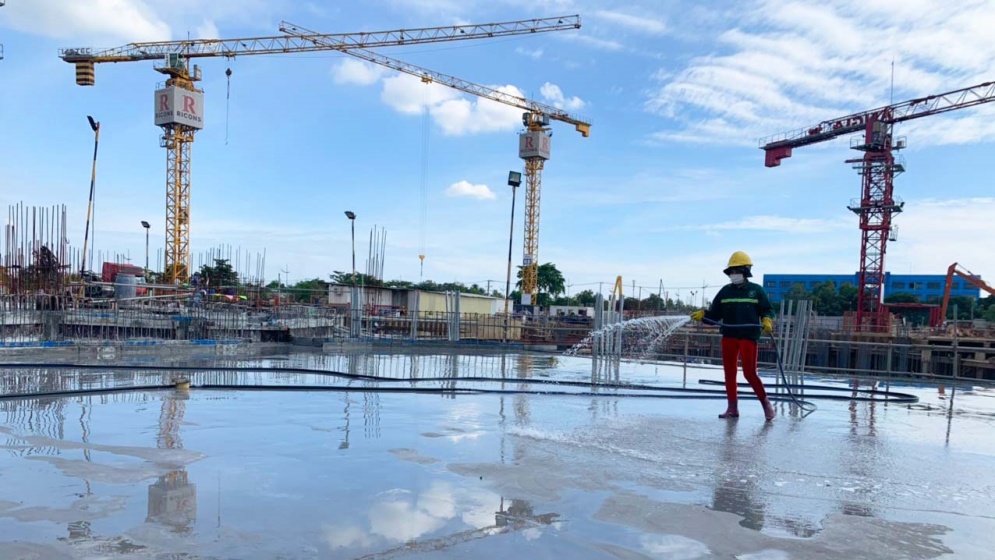

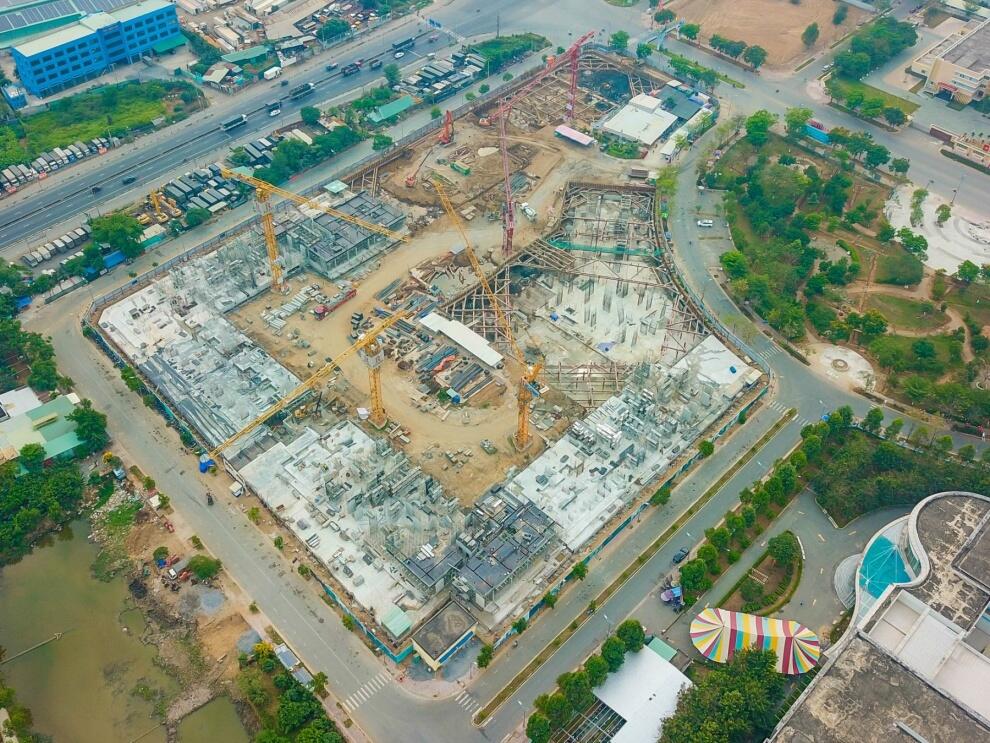

Tháng 1- 2022

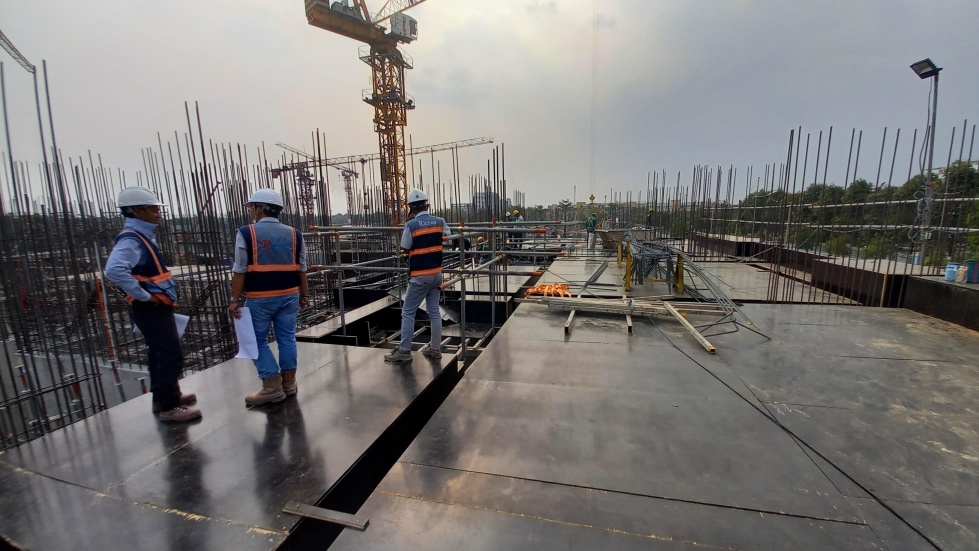

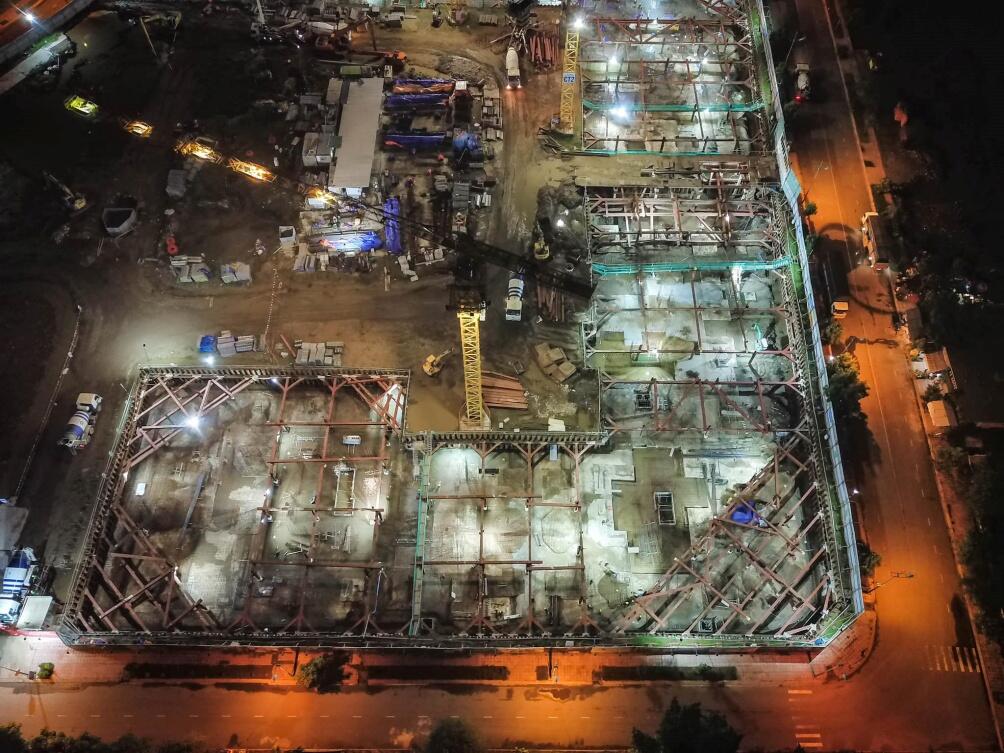

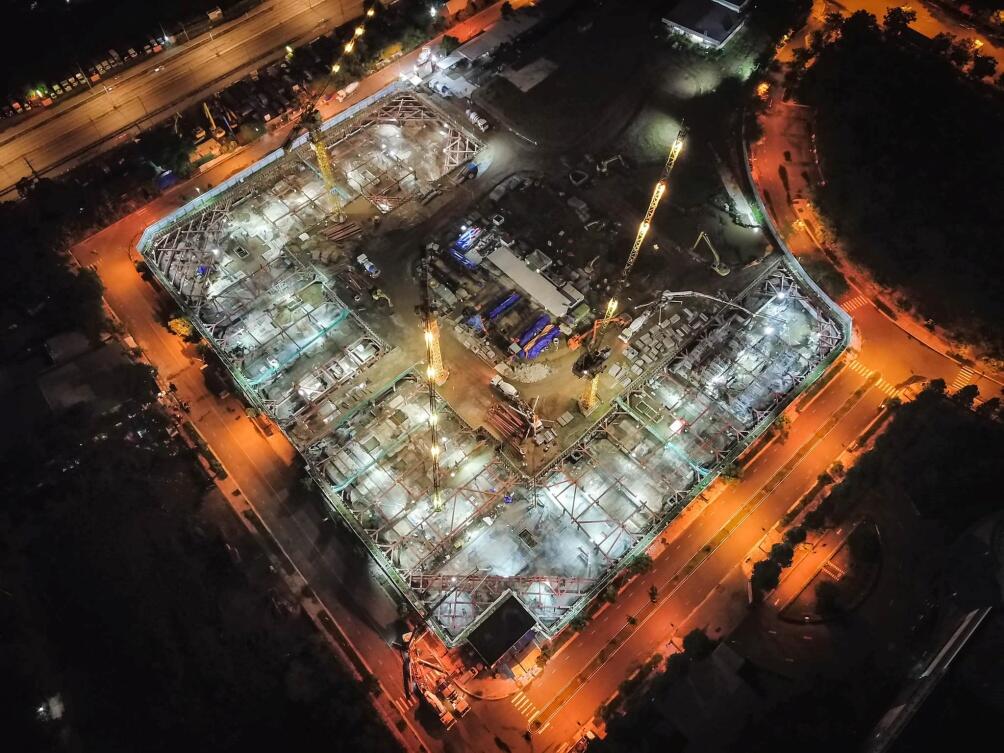

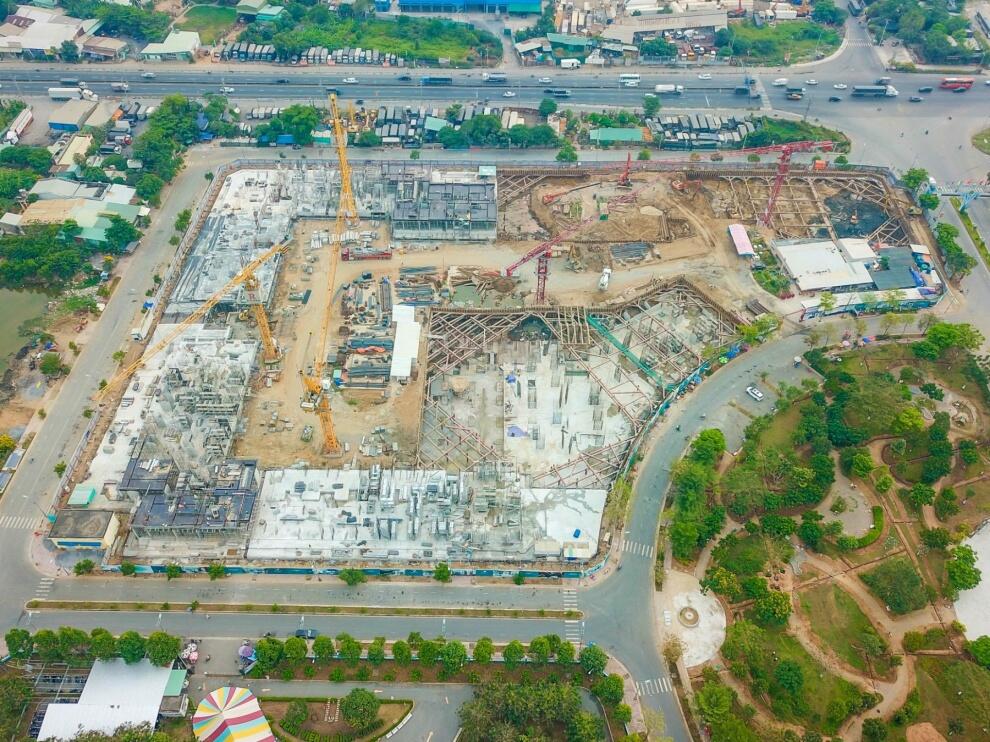

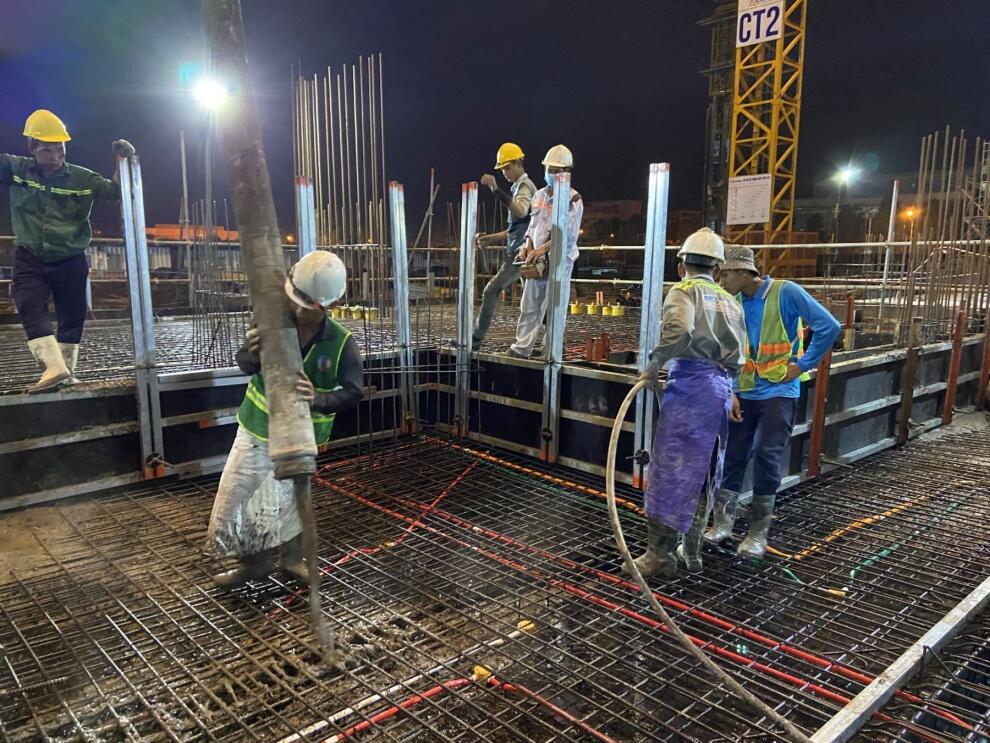

Từ 15/01/2022 hính thức đóng nóc hầm Tháp A,B của dự án Westgate

Từ đây, Tháp A,B sẽ bắt dầu lên tầng 1 và ngày càng hình thành rõ nét hơn.

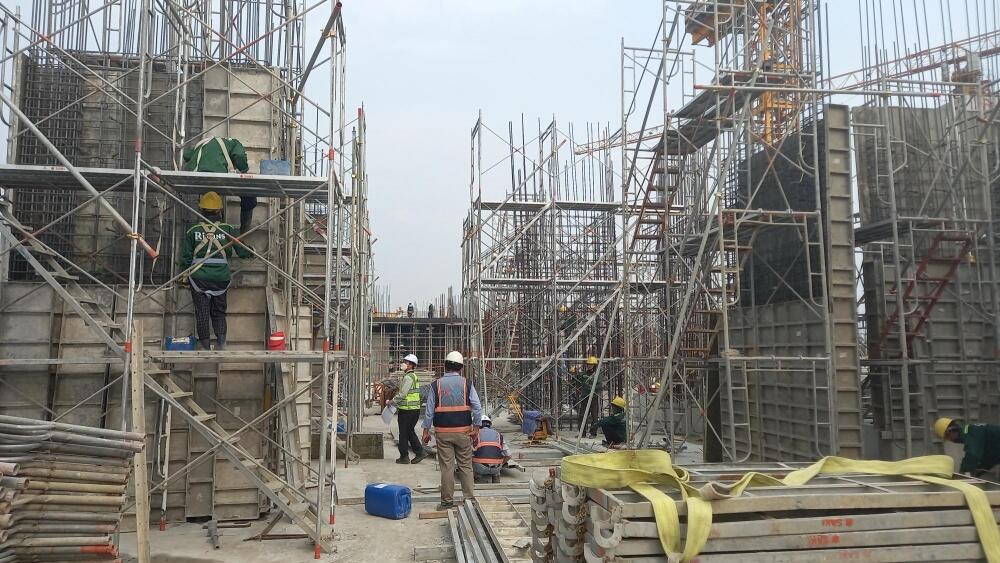

Thi công dự án

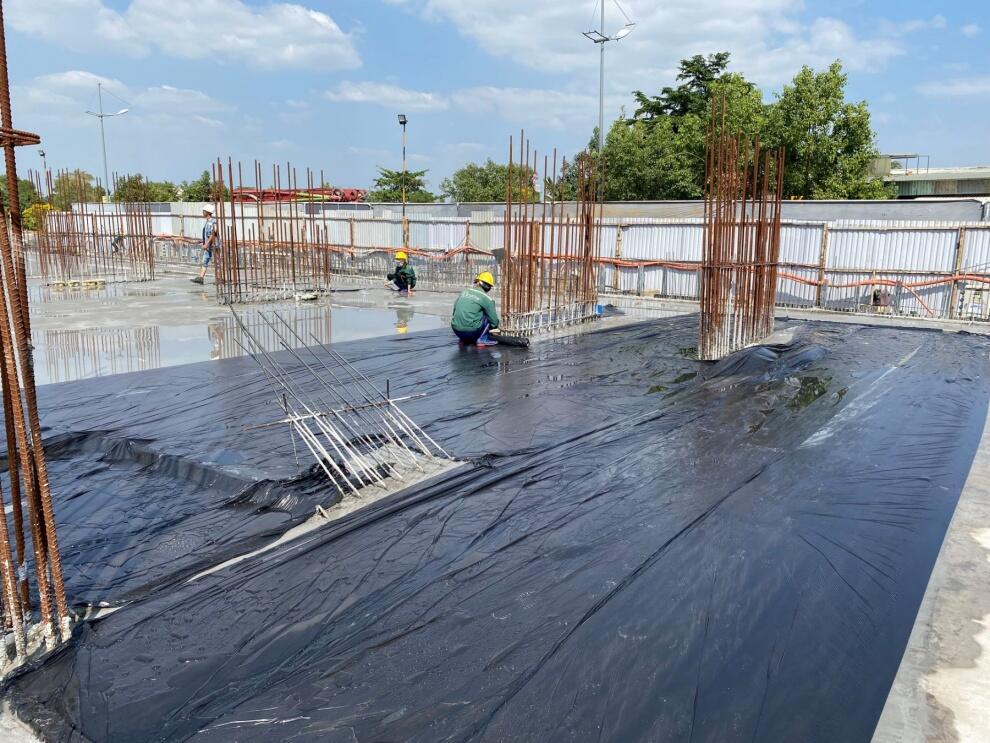

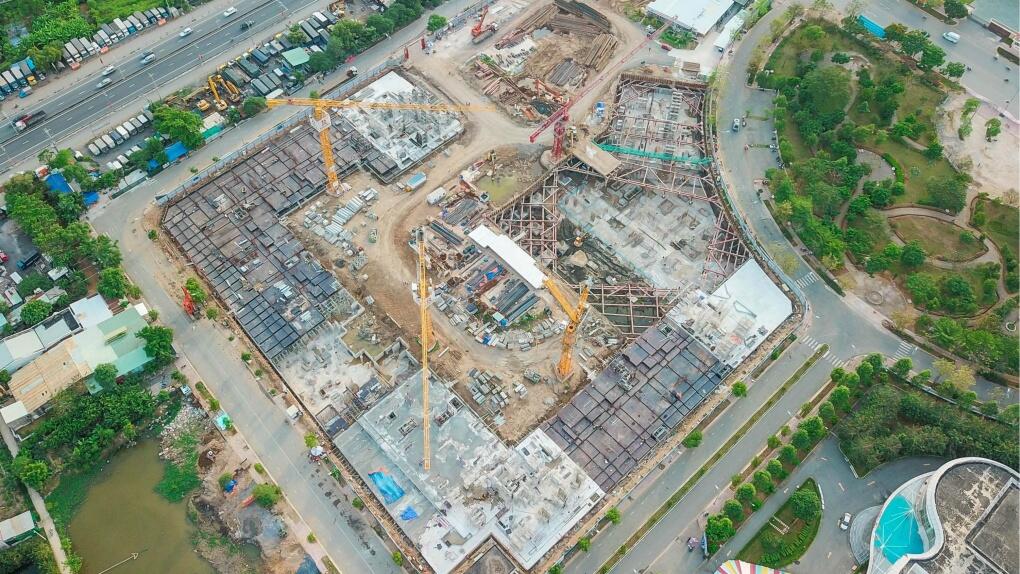

Đổ bê tông dầm sàn 1 block A

Thi công vách tầng hầm block B

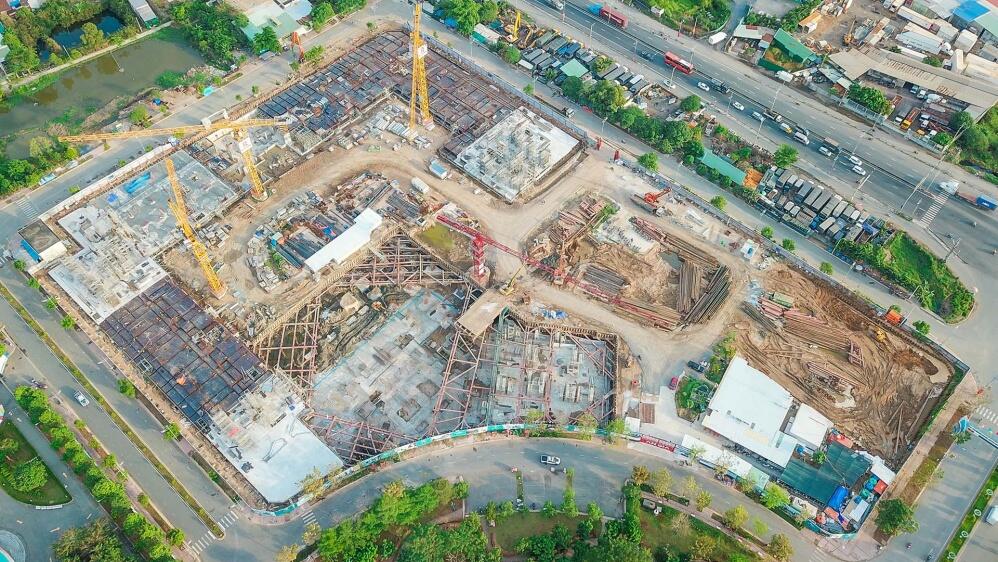

Thi công móng hầm block D

Thi công thép

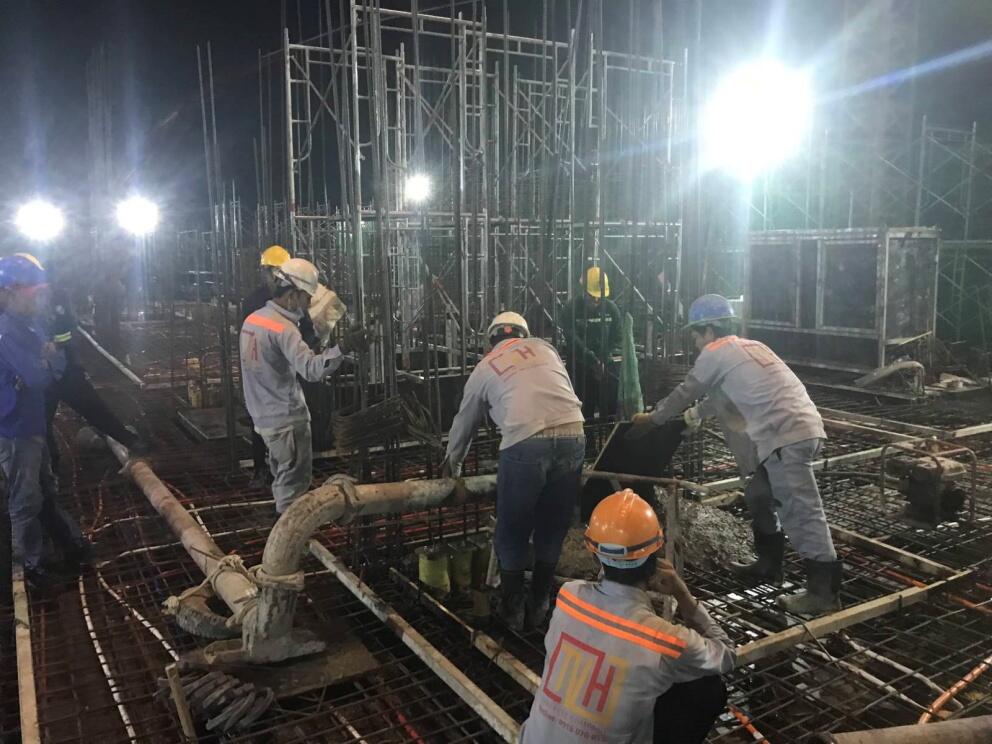

Tháng 12- 2021

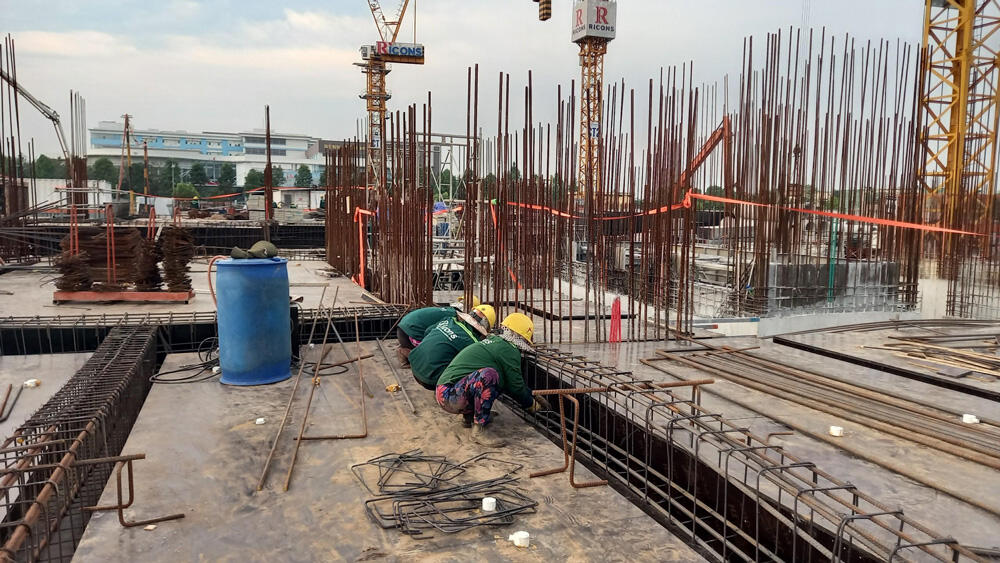

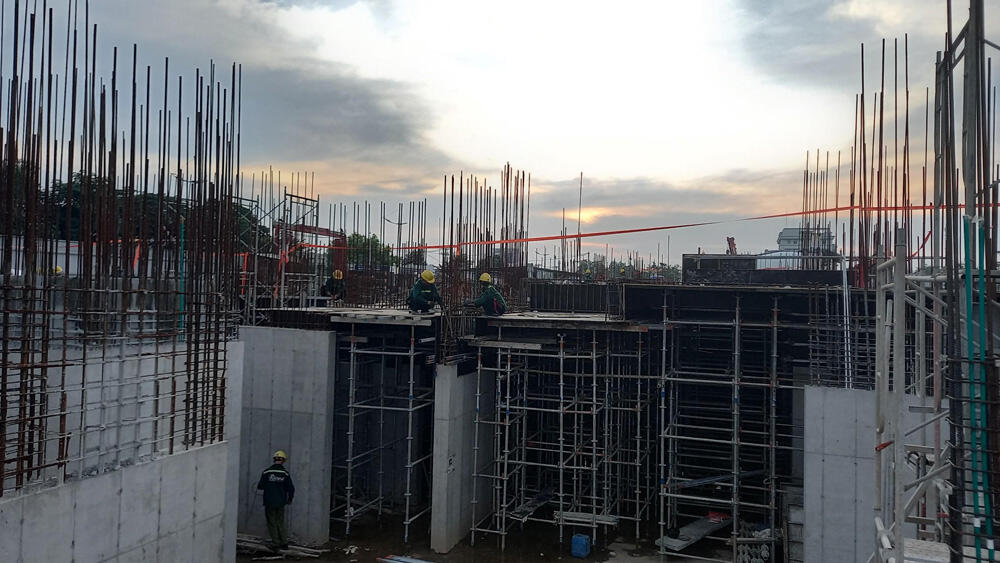

Thi công cột vách

Thi công thép

Toàn cảnh công trường

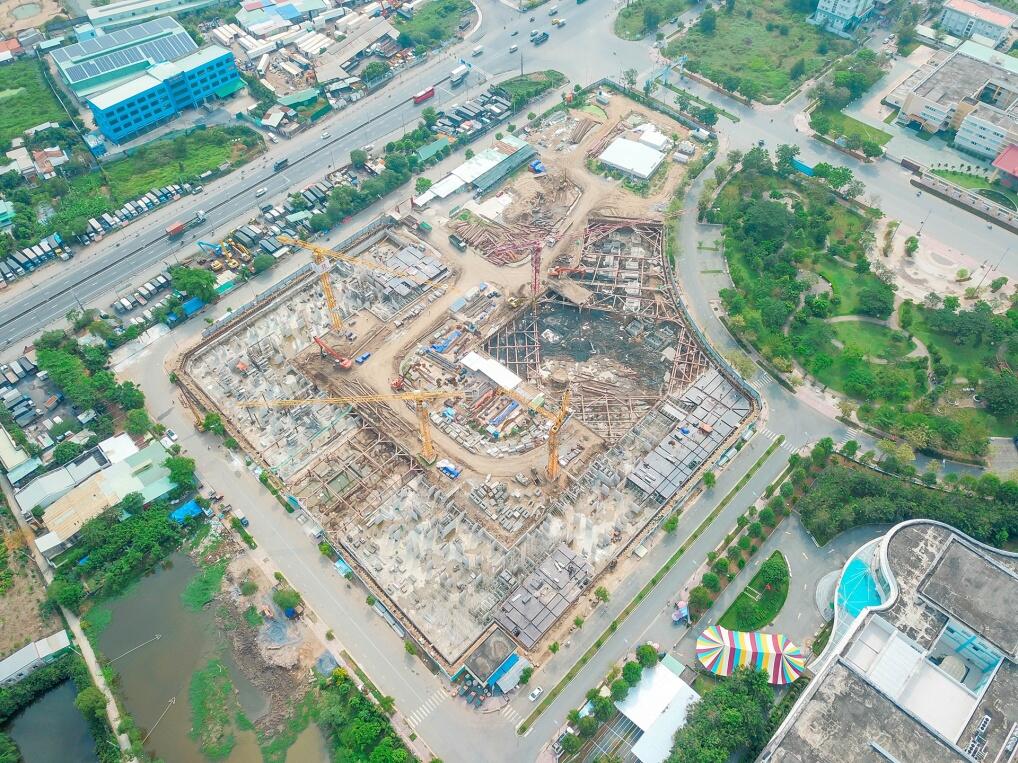

Thi công móng hầm tháp Mekong

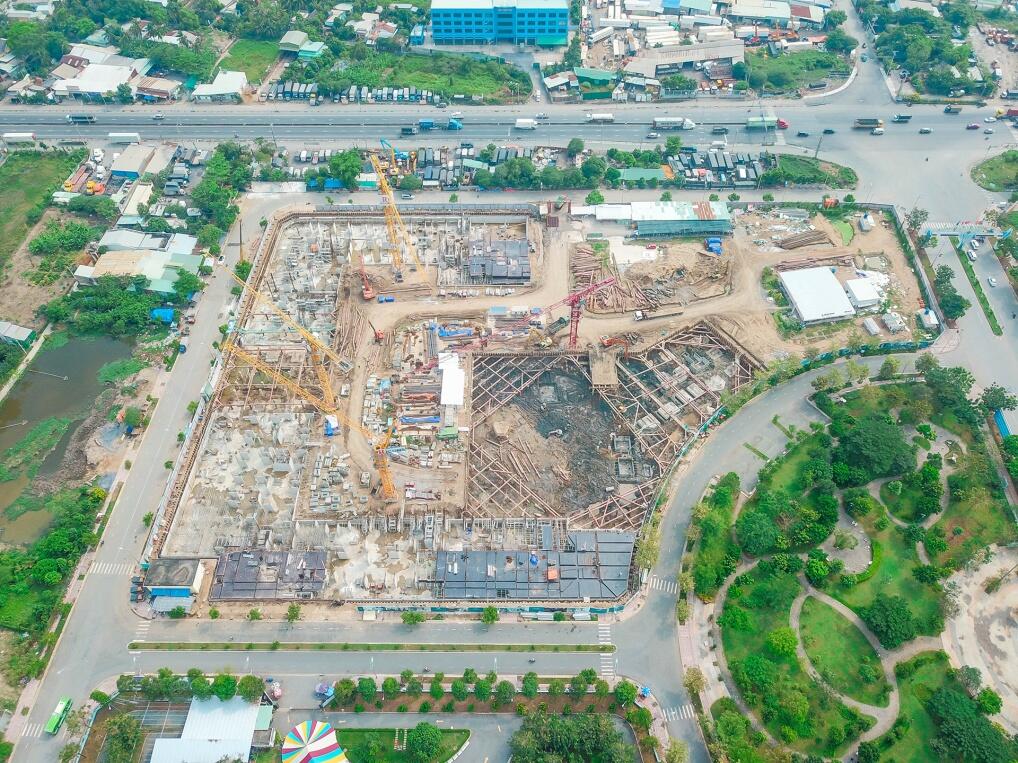

Thi công sàn tầng 1 tháp Danuble 1

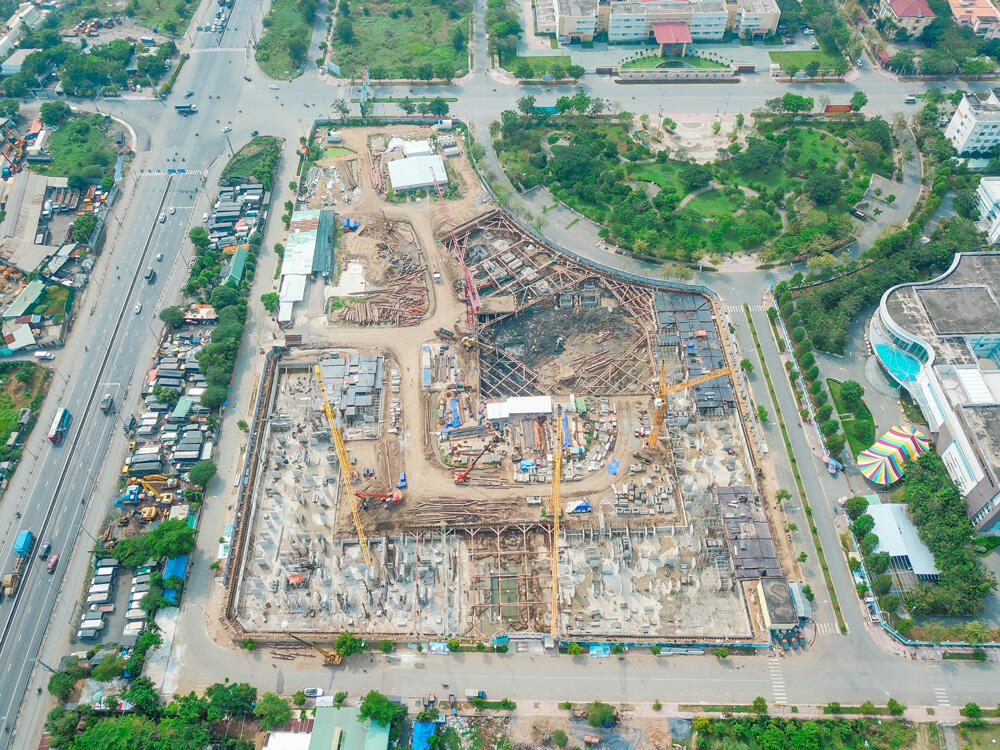

Thi công sàn tầng 1 tháp Seine 1

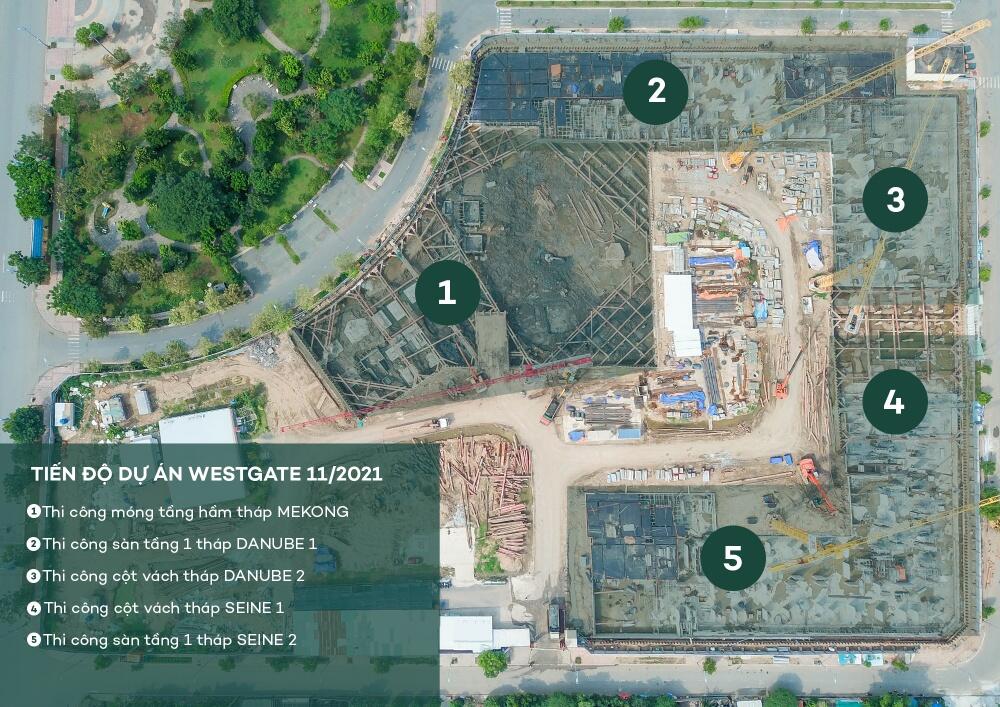

Tháng 11- 2021

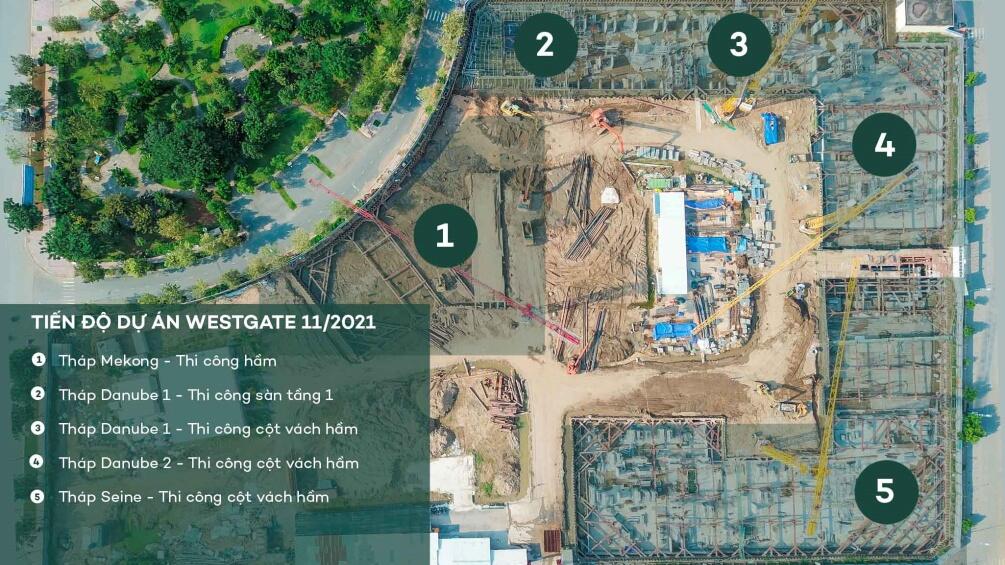

Toàn cảnh công trường

Thi công cột nắp hầm tháp Seine

Thi công cột vách hầm Danube 1

Thi công sàn tầng 1 Danube 1

Thi công cột vách hầm Danube 2

Thi công cột nắp hầm tháp Seine
Tháng 10 – 2021

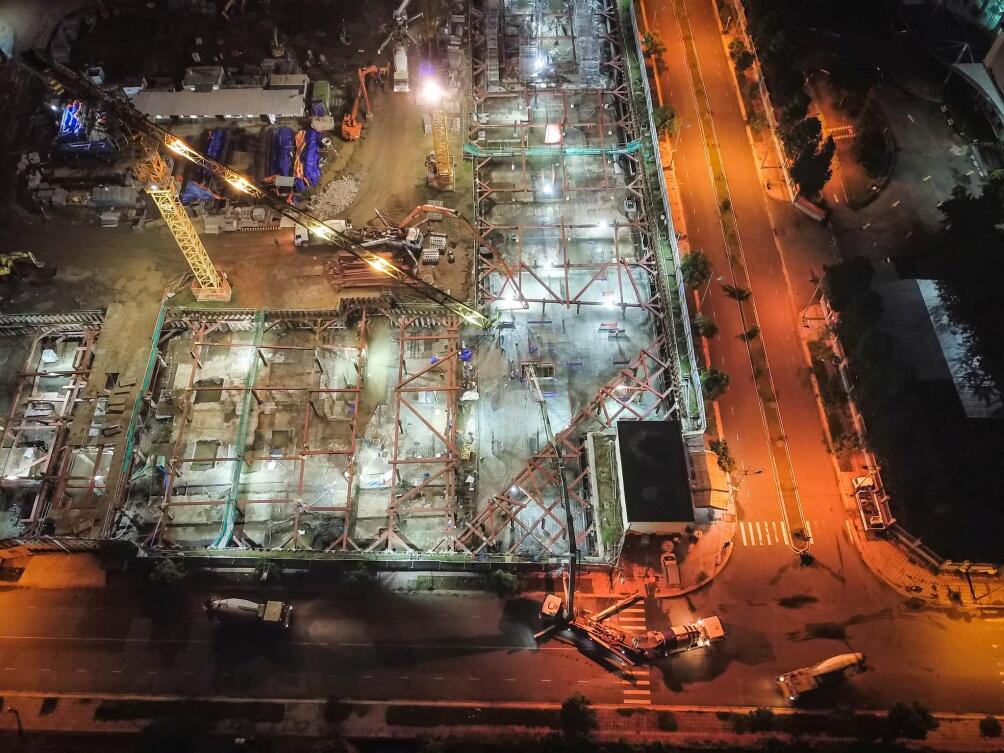

Toàn cảnh công trường

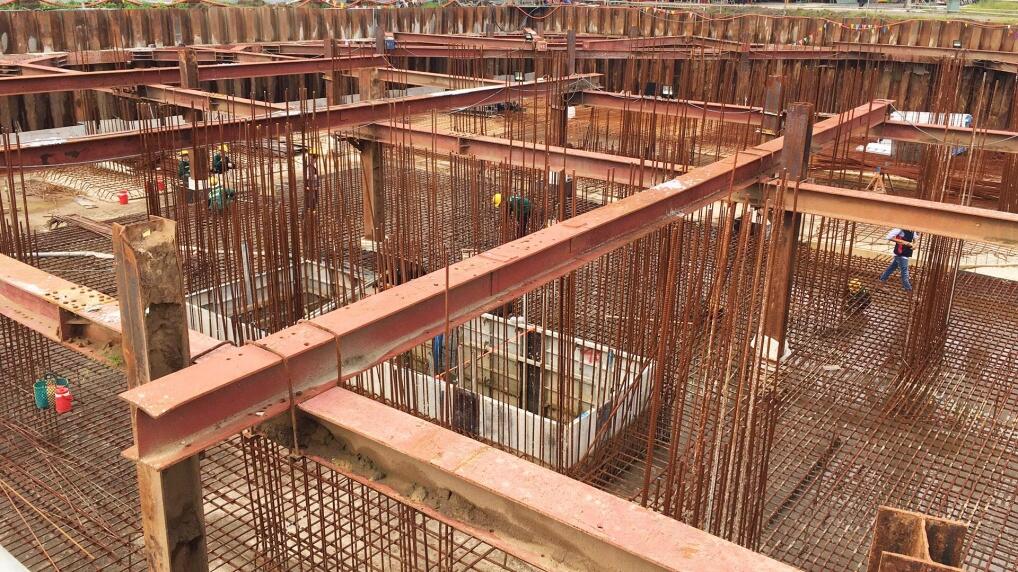

Thi công phần hầm

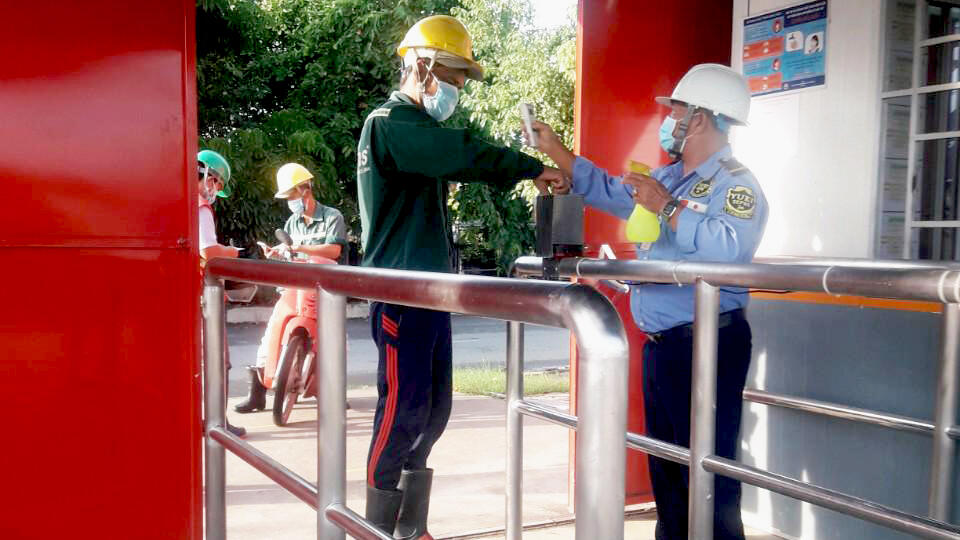

Đảm bảo nguyên tắc 5K trên công trường

Toàn cảnh công trường

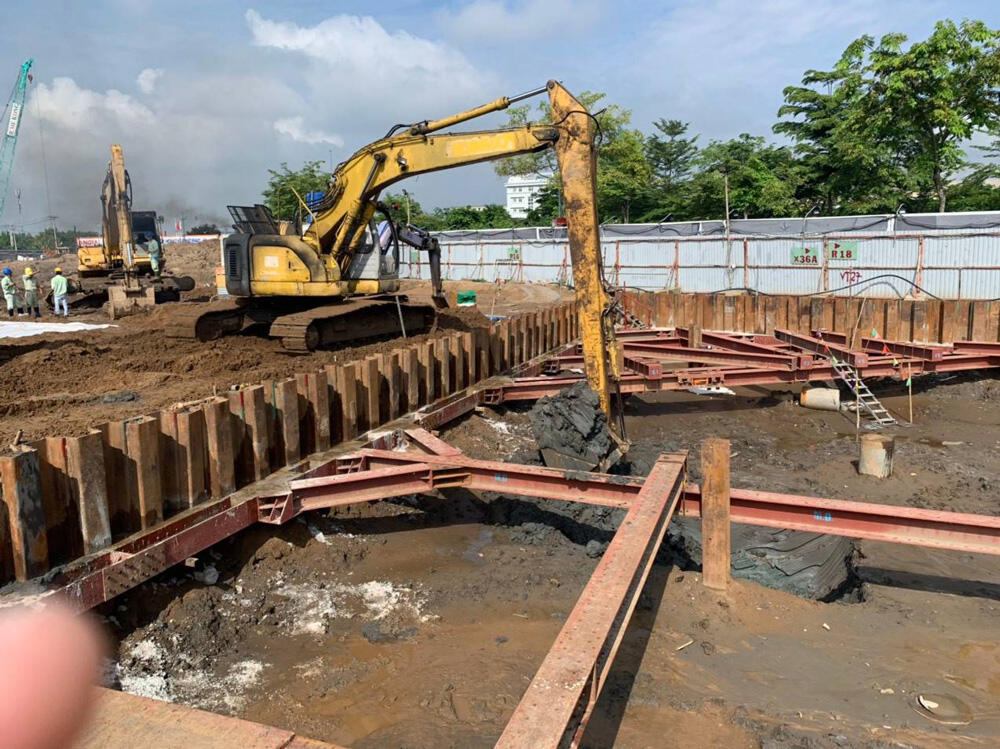

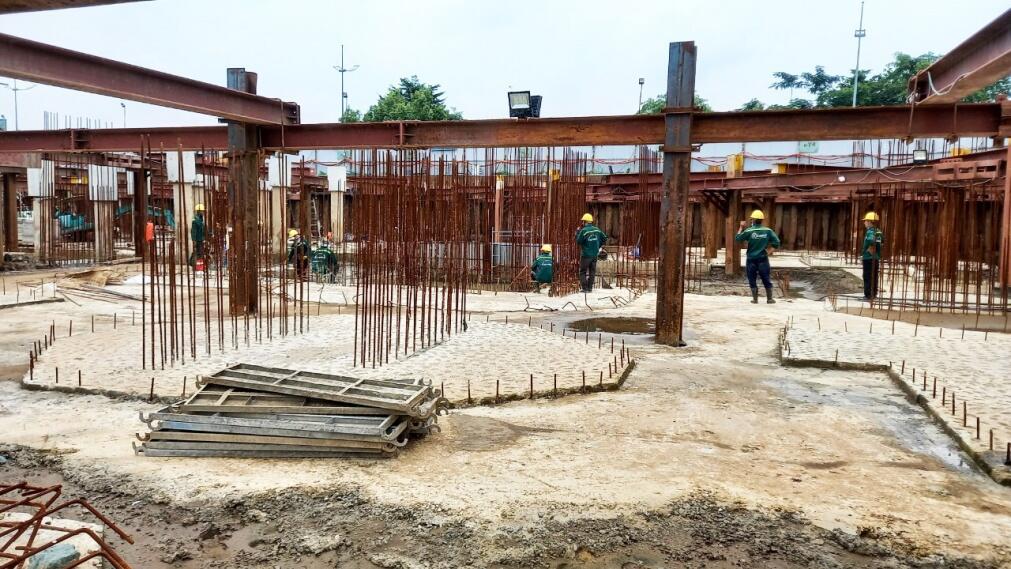

Thi công phần hầm

Đảm bảo nguyên tắc 5K trên công trường

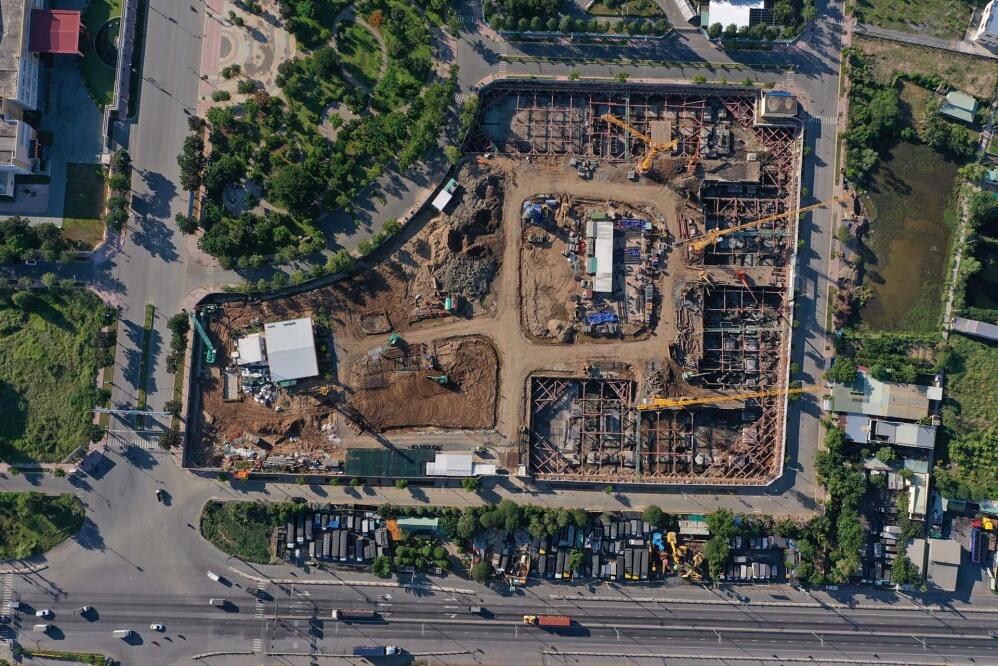

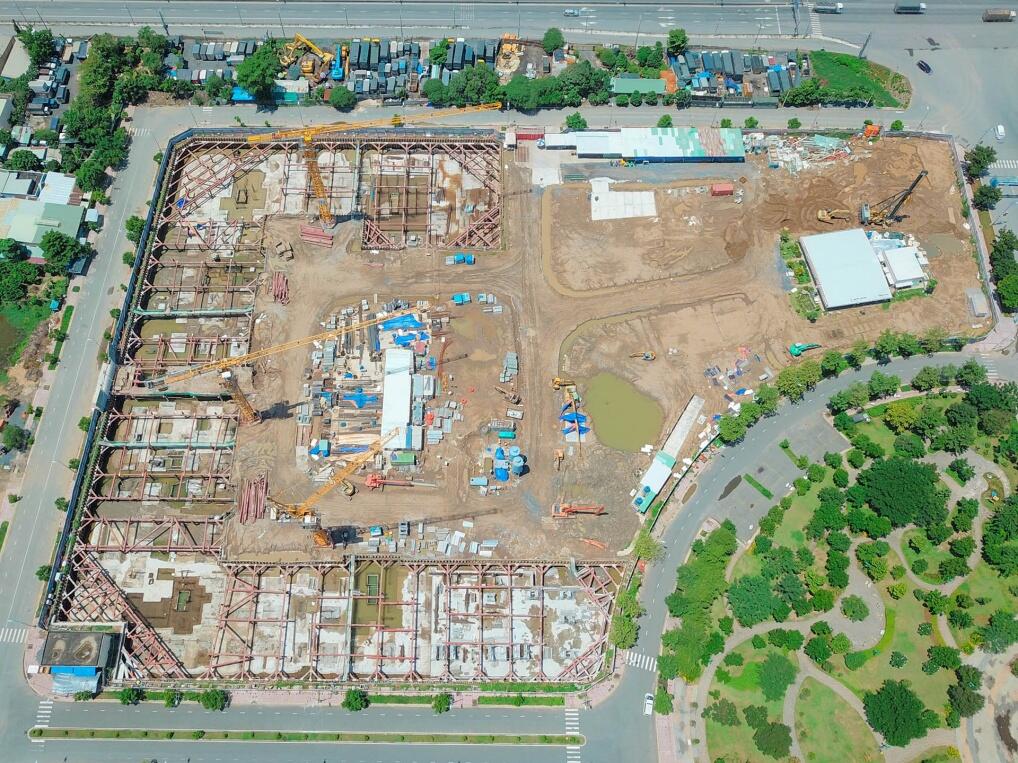

Tháng 8 – 2021

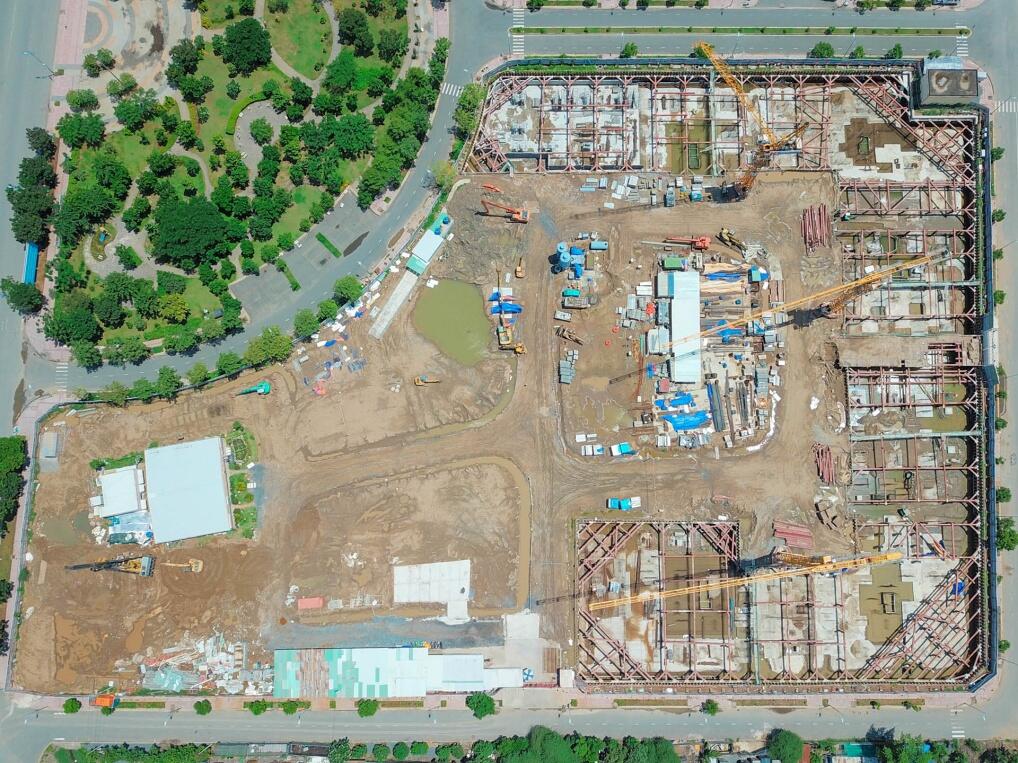

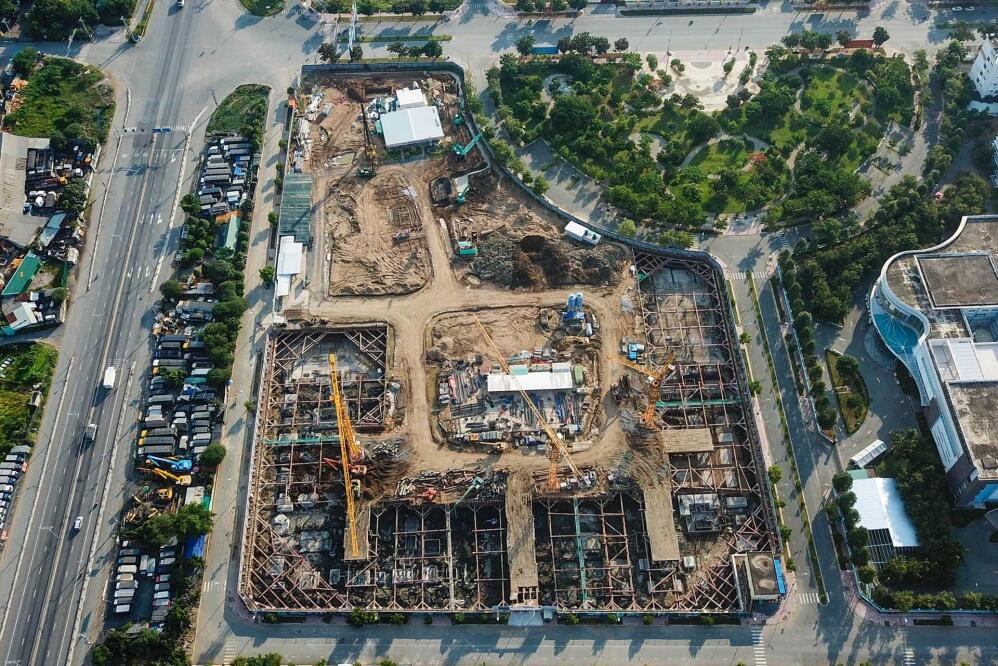

Tổng thể mặt bằng dự án

Tổng thể mặt bằng dự án

Tổng thể mặt bằng dự án
Tháng 7 – 2021

Tổng thể dự án

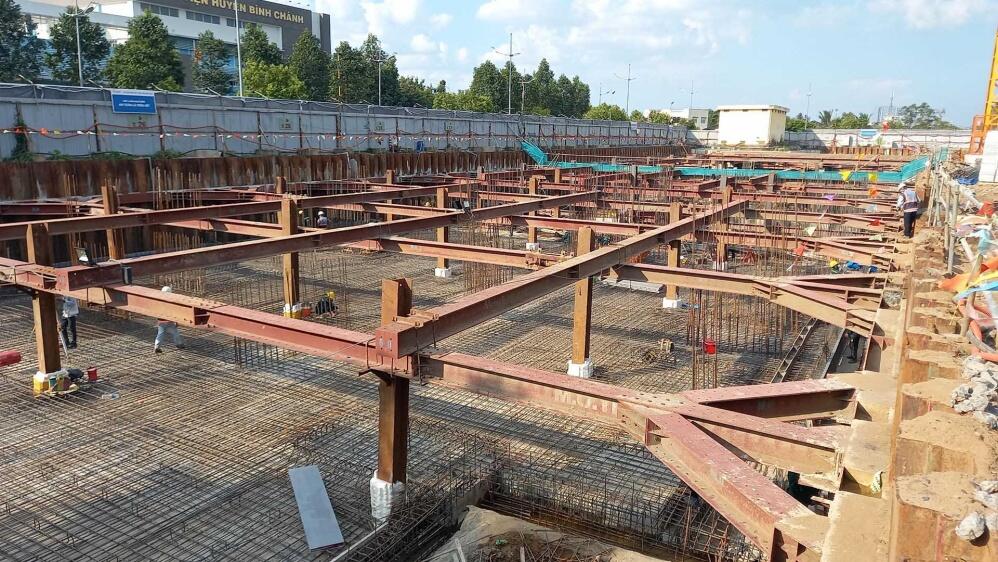

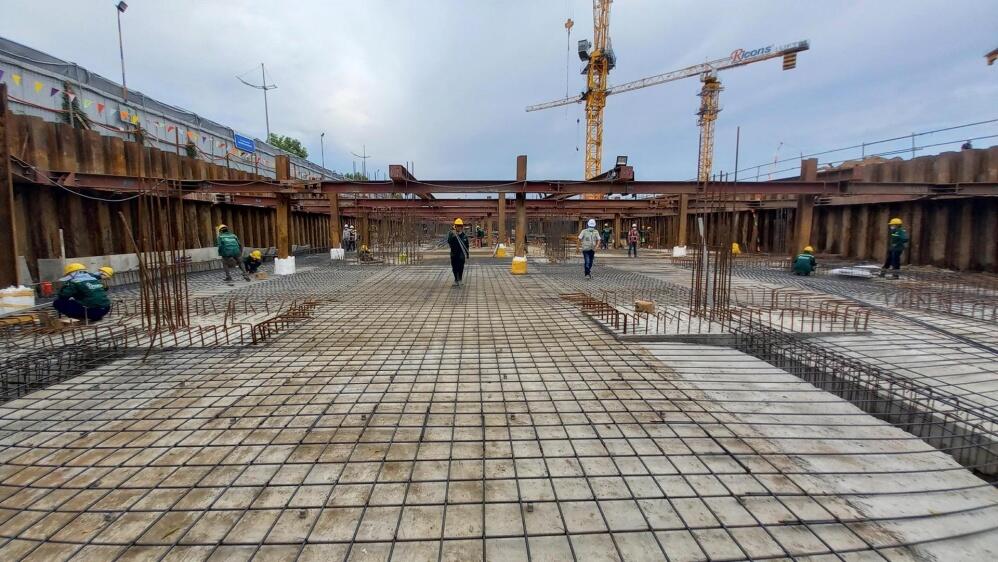

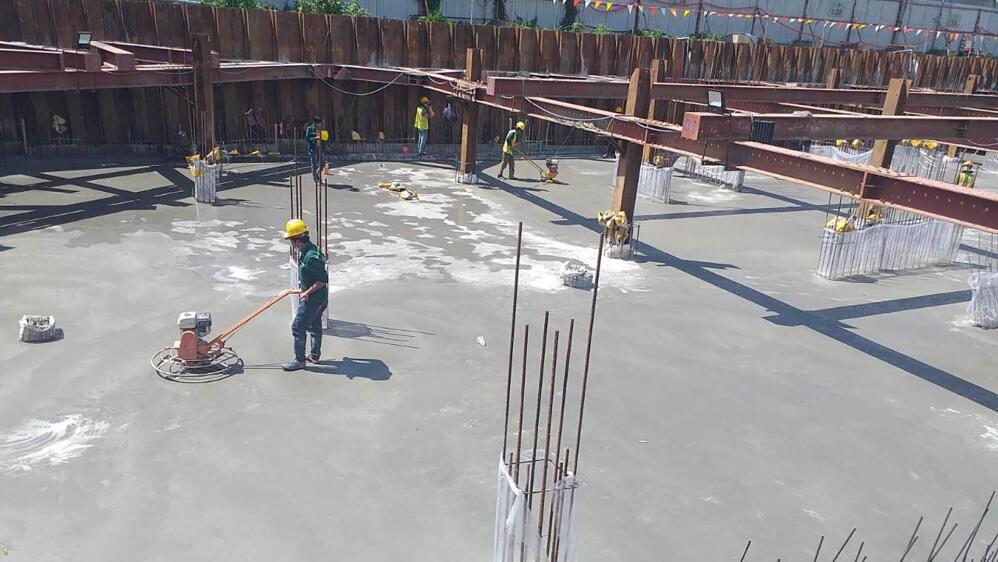

Thi công sàn hầm

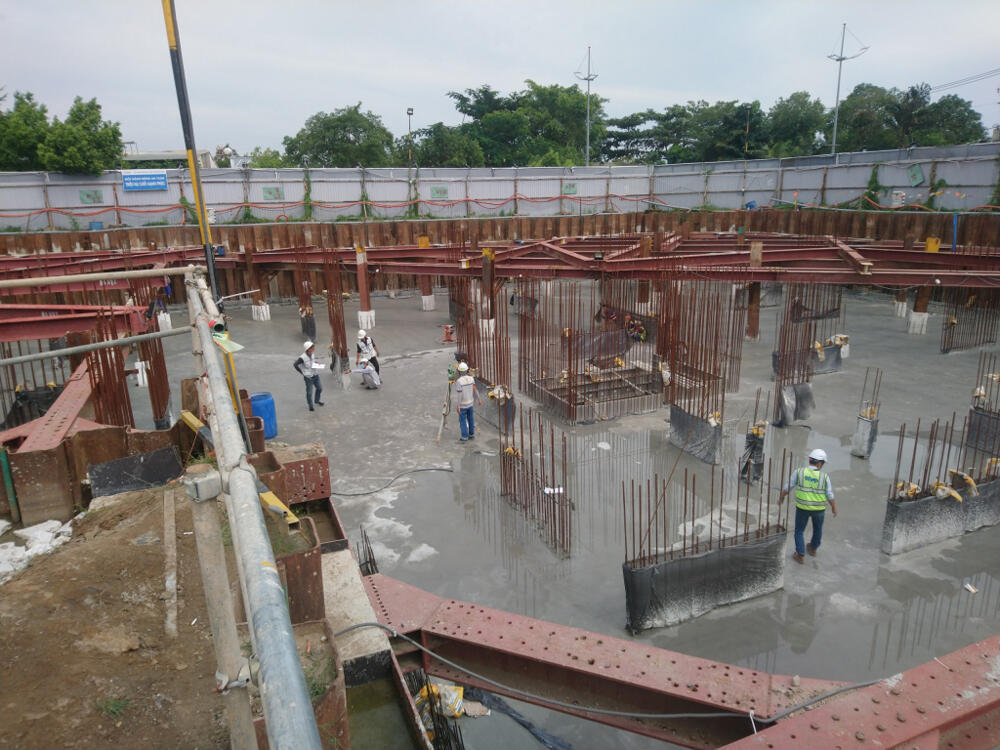

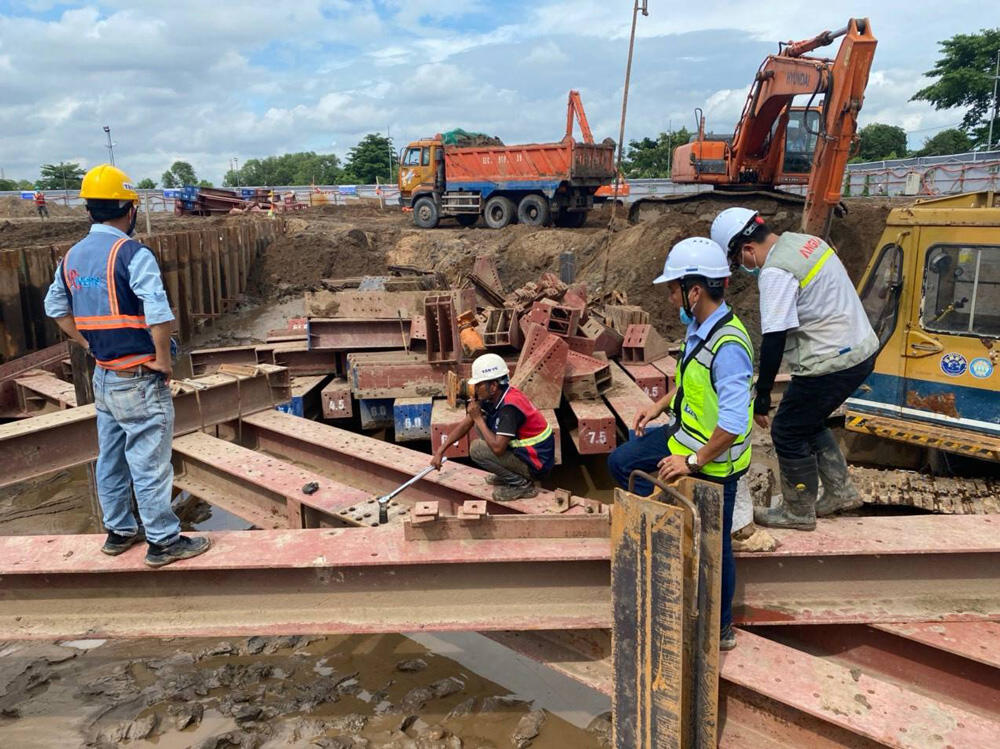

Thi công móng hầm

Thi công sàn hầm

Thi công móng hầm

Thi công tầng hầm

Thi công sàn hầm

Tổng thể dự án

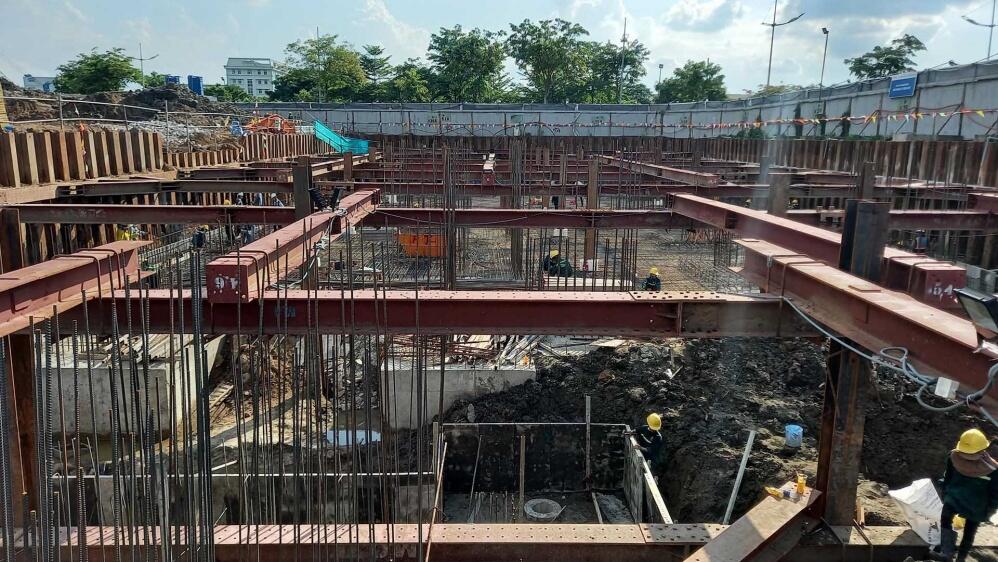

Tháng 6 – 2021

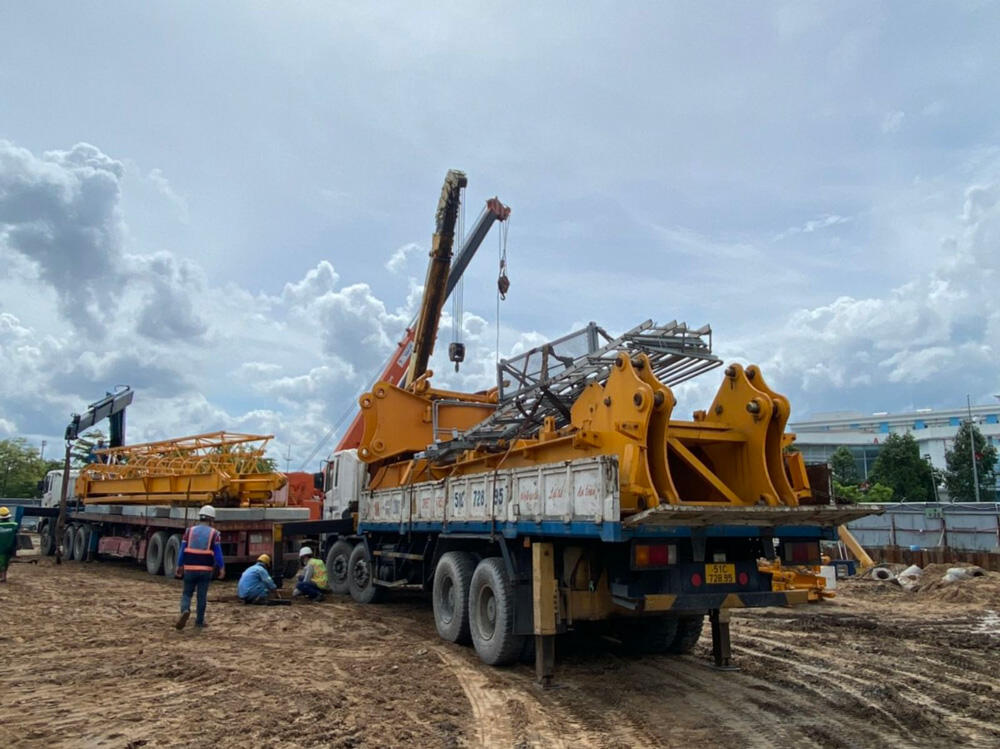

Chuyển đất đi nơi khác

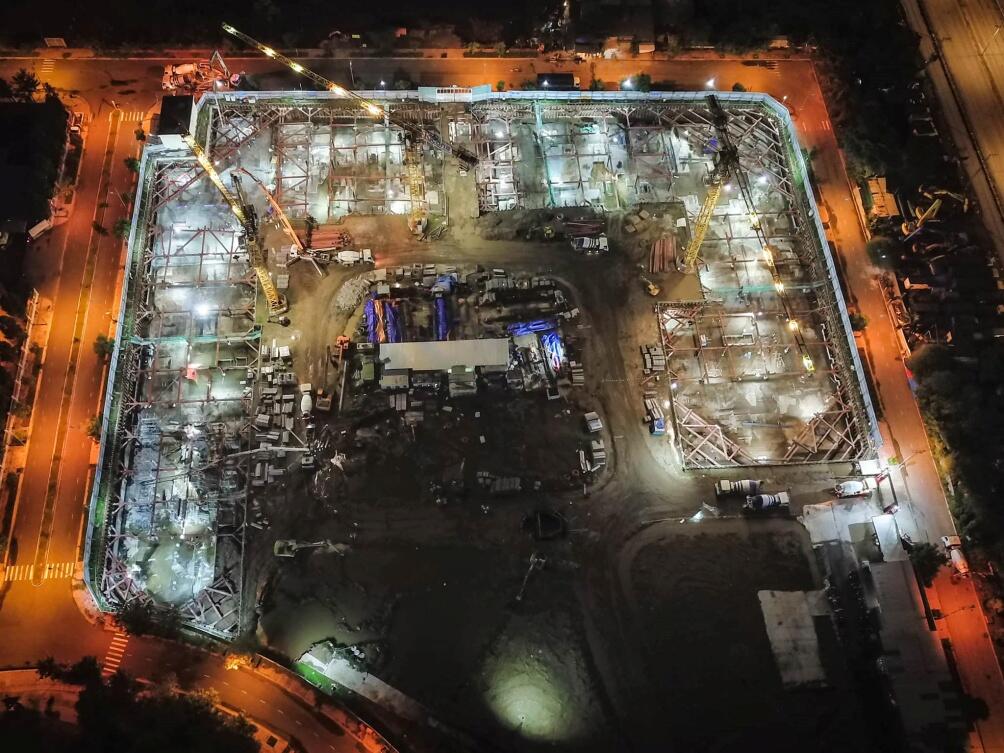

Giăng hầm bắt đầu lên

Cẩu tháp CT1

Cẩu tháp CT2

Cẩu tháp CT3

Hệ thống cẩu tháp chuẩn bị lắp

Xe chuyên dụng chở cẩu tháp

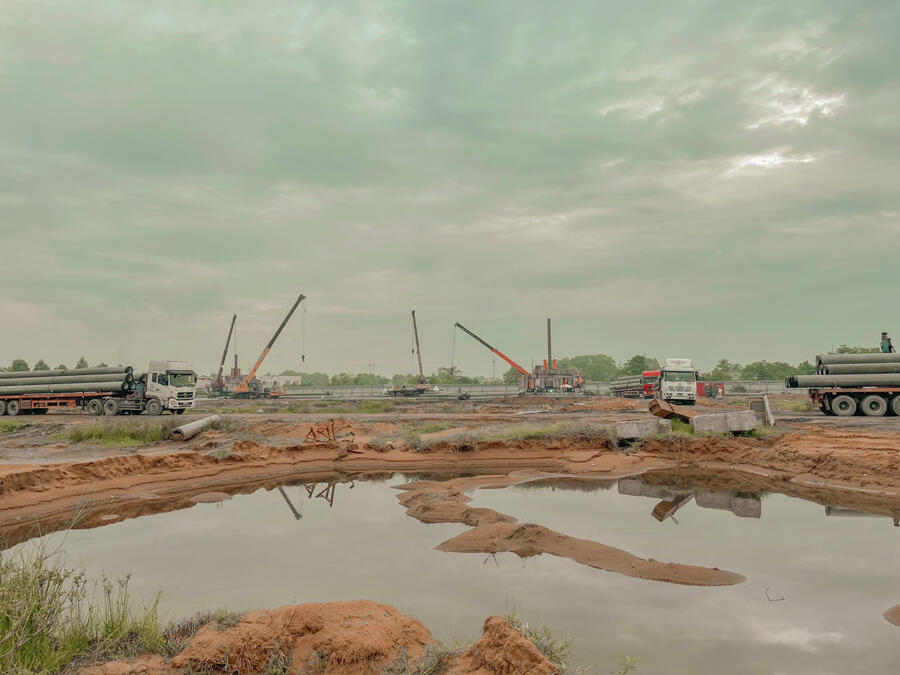

Đã xong cọc

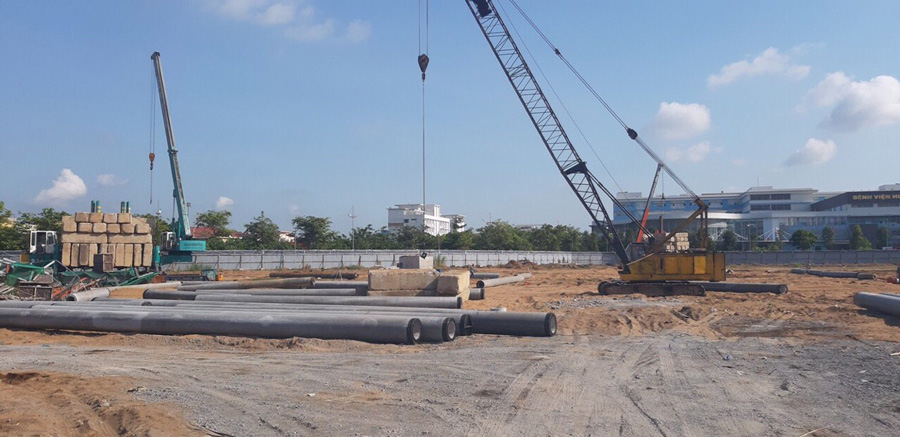

Đang đào móng hầm dự án

Đang đào móng hầm dự án
Tháng 5 – 2021

Dự án WestGate hiện tại đã có Giấy phép Xây dựng

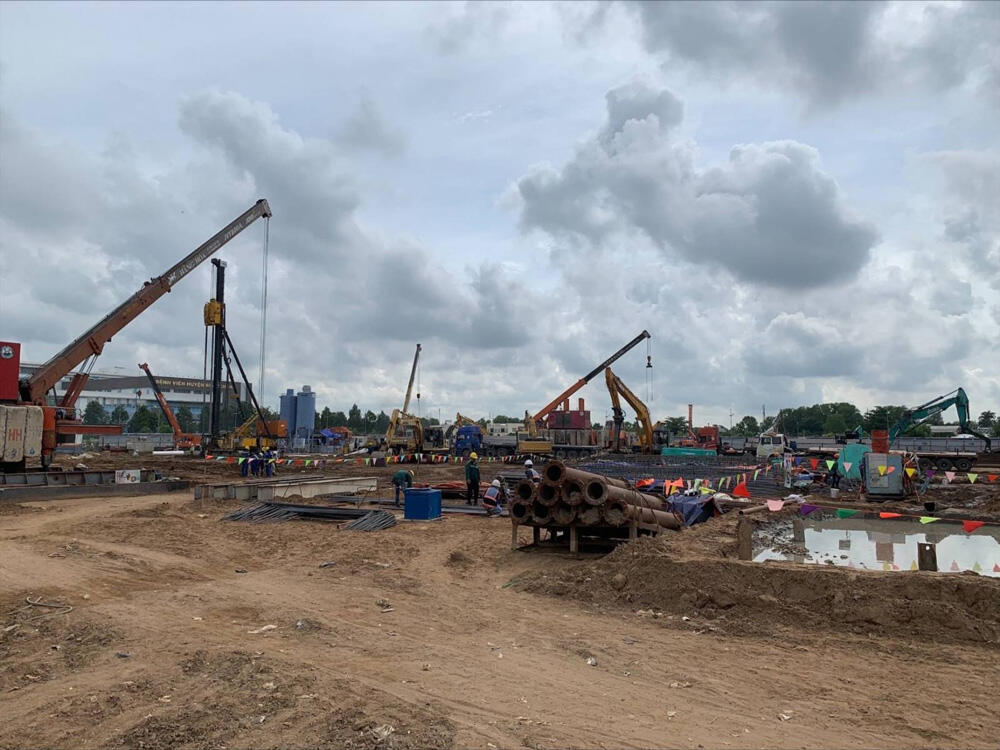

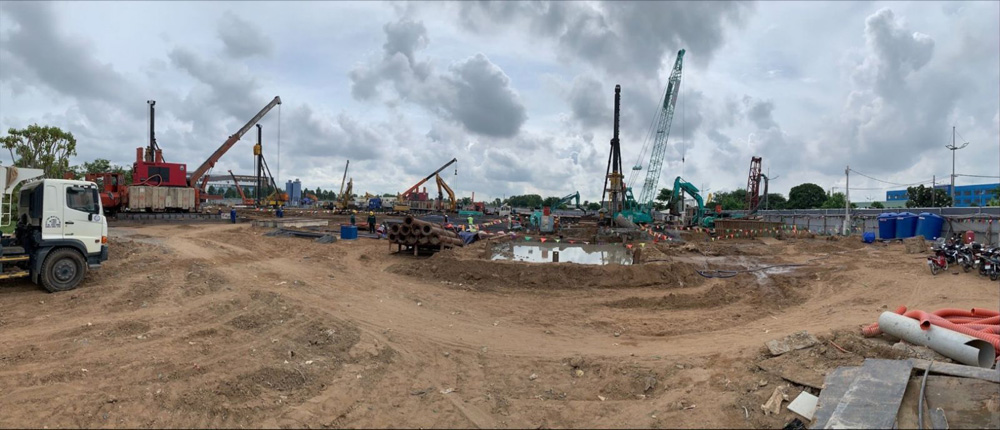

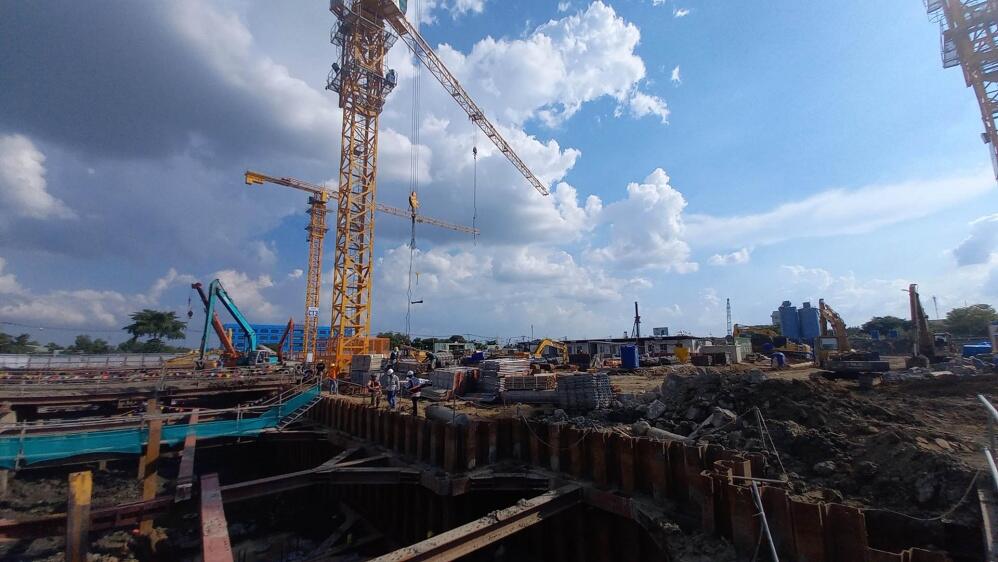

Tổng lực thi công móng hầm

Tháng 4 – 2021

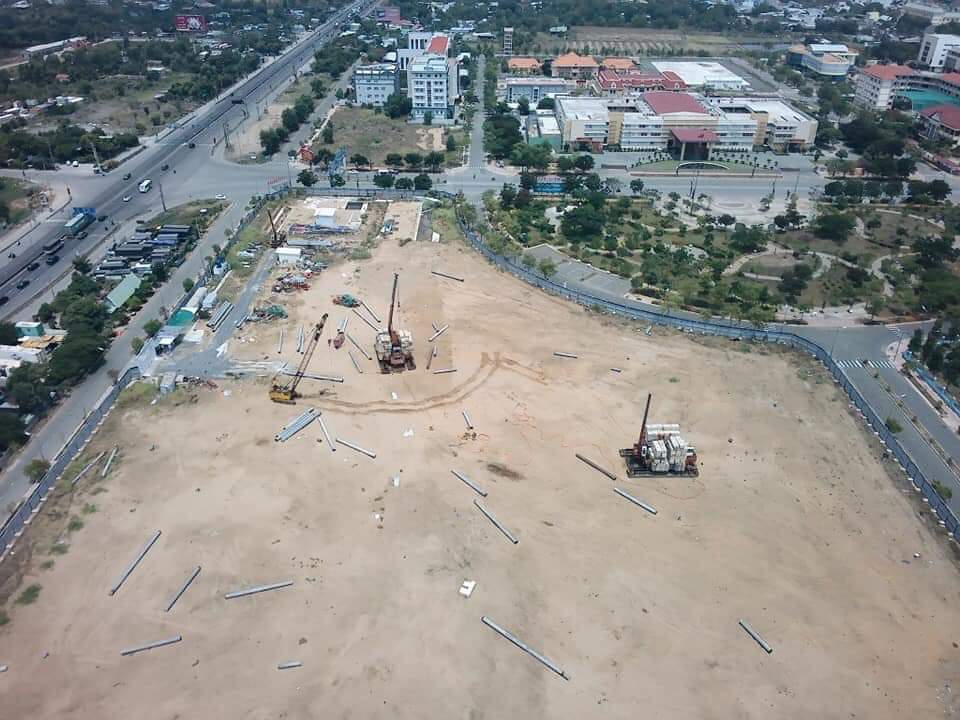

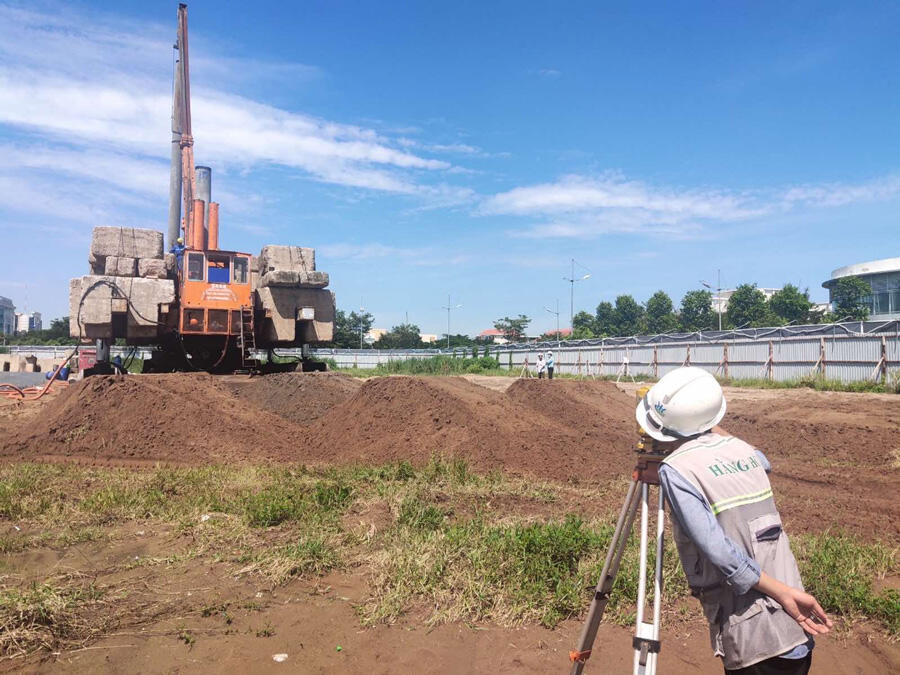

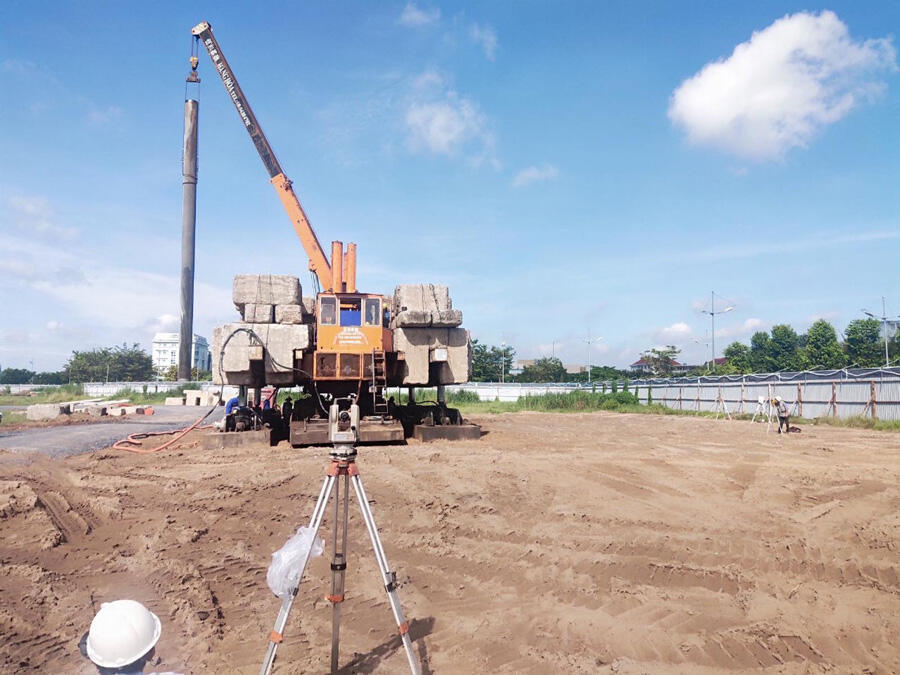

Triển khai ép cọc

Triển khai ép cọc
Tháng 3- 2021

Toàn cảnh công trường dự án

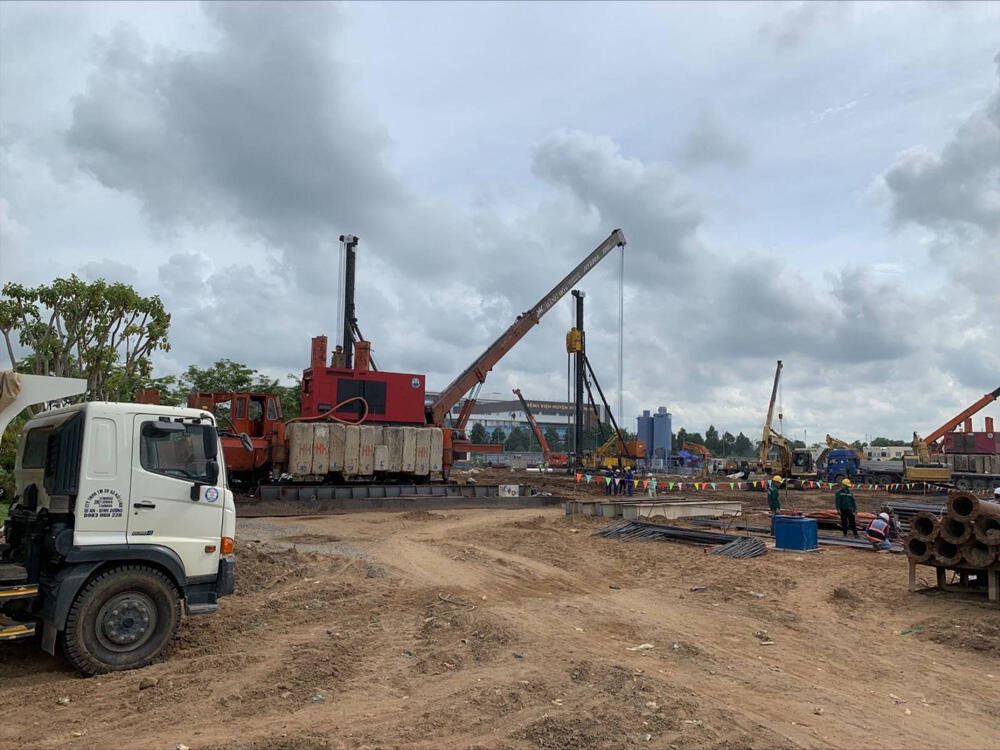

Triển khai ép cọc đại trà

Tháng 2-2021

Toàn cảnh công trường dự án căn hộ West Gate tháng 2-2021

Tường bao dự án

Sang lắp mặt bằng chuẩn bị cọc

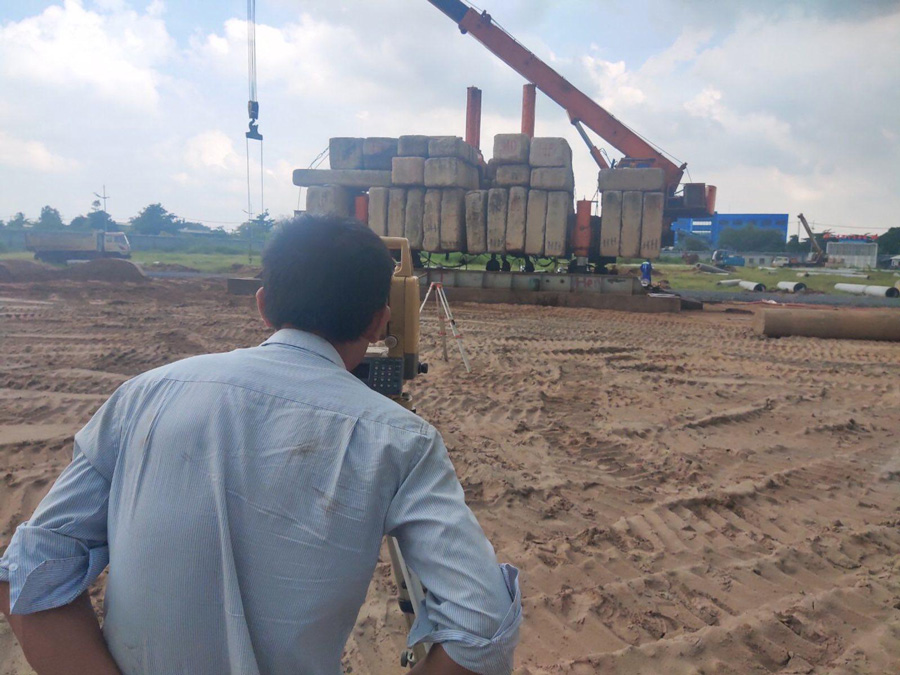

Thử tải dự án
